2016监理工程师进度控制:实际进度与计划进度的比较
1.工程项目实际进展状况

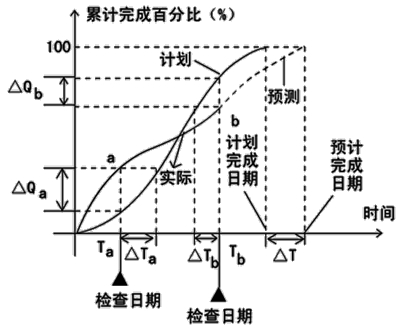

如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前,如图4-11中的a点;
如果工程实际进展点落在S计划曲线右侧,表明此时实际进度拖后,如图4-11中的b点;
如果工程实际进展点正好落在计划S曲线上,则表示此时实际进度与计划进度一致。
2.工程项目实际进度超前或拖后的时间
在S曲线比较图中可以直接读出实际进度比计划进度超前或拖后的时间(横坐标)。
如图4—11所示,△Ta:表示Ta时刻实际进度超前的时间;△Tb表示Tb时刻实际进度拖后的时间。
3.工程项目实际超额或拖欠的任务量
在S曲线比较图中也可直接读出实际进度比计划进度超额或拖欠的任务量(纵坐标)。
4.后期工程进度预测
如果后期工程按原计划速度进行,则可做出后期工程计划S曲线如图4—11中虚线所示,从而可以确定工期拖延预测值△T.
