2017监理工程师《案例分析》试题及答案解析(案例六)

2017-05-21 17:12   来源: 建设工程教育网整理 字体: 打印 收藏

2017年监理工程师考试于5月20日、21日举行,考试过后,广大考生最关心的问题莫过于“2017年监理工程师《建设工程监理案例分析》试题及答案(案例六)”了,建设工程教育网将会根据学员反馈,及时汇总2017监理试题相关信息分享给大家,并且会及时做出答案解析,希望能为广大监理考生朋友带来帮助。

2017监理工程师《案例分析》试题及答案解析

2017监理工程师《案例分析》试题及答案解析

  【答案】

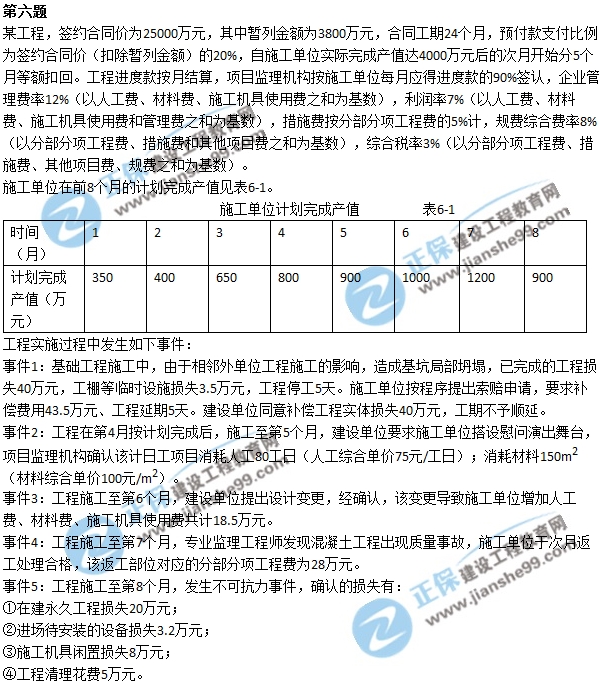

  1.工程预付款=(25000-3800×1.08×1.03)×20%=4154.58(万元);

  1~6月份计划完成产值=350+400+650+800+900+1000=4100(万元)>4000(万元),所以预付款应从开工后第7个月起扣。

  2.不妥之处:建设单位同意补偿工程实体损失40万元,工期不予顺延。

  正确做法:建设单位应补偿工程实体损失和临时设施损失共计43.5万元,工期顺延5天。

  3.第4月应签认的进度款=800×90%=720(万元);

  第5月应签认的进度款=[9000000+(80×75+150×100)×(1+8%)×(1+3%)]×90%=8121024.36(元)=812.10(万元);

  第6月应签认的进度款=[1000+18.5×(1+12%)×(1+7%)×(1+8%)×(1+3%)]×90%=922.20(万元);

  第7月应签认的进度款=[1200-28×(1+8%)×(1+3%)]×90%-4154.58/5=221.05(万元)。

  4.①在建永久工程损失20万元——应由建设单位承担;

  ②进场待安装的设备损失3.2万元——应由建设单位承担;

  ③施工机具闲置损失8万元——应由施工单位承担;

  ④工程清理花费5万元——应由建设单位承担;

  建设单位应承担的损失=20+3.2+5=28.20(万元)。

同时,为方便广大考生学习交流,我们也会及时在论坛发布试题相关信息,欢迎大家登录论坛沟通交流,点击进入2017年监理工程师考试交流专区 ,建设工程教育网预祝各位学员朋友们金榜题名 ,梦想成真!

  相关推荐:

【试题回忆】2017年监理工程师《建设工程合同管理》试题你还想得起来吗?

【试题回忆】2017年监理工程师《质量、投资、进度控制》试题你还想得起来吗?

【试题回忆】2017年监理工程师《监理基本理论与相关法规》考的怎么样?

【考后一句话】2017年监理工程师考试过后!留下一句话,你想说什么?

【考后说感谢】2017年监理考后,你还记得那些一起奋战的人们吗?

2017年监理工程师考后调查问卷,试题难不难,大家来说说>>

本文是建设工程教育网原创文章,转载请注明来自建设工程教育网。
我要纠错】 责任编辑:zemu

报考指南

监理工程师_报考指南
  • 报 名 时 间

    预计3月起

  • 大纲 / 教材

    预计1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计5月中旬

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 教材精讲免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
