2017监理工程师进度控制每日一练:前锋线比较法(9.5)

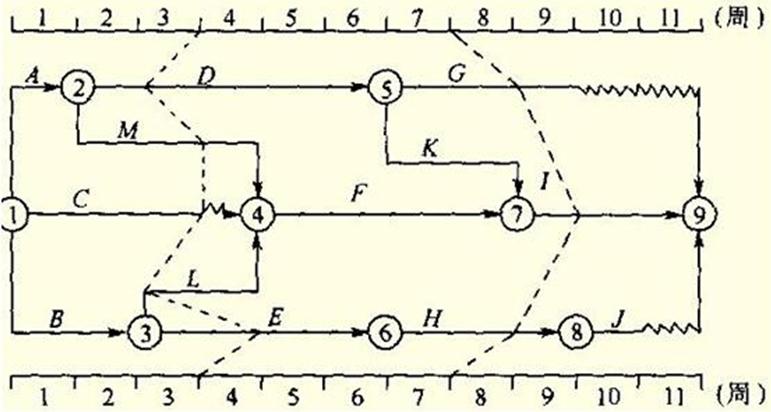

某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果说法错误的是()。
A、第3周末检查时工作D拖后1周,但不影响总工期
B、第4周至第7周内工作E和工作H的实际进度正常
C、第7周末检查时工作I提前2周,总工期预计缩短2周
D、第7周末检查时工作G提前1周,将不影响总工期
