监理小课堂:单代号网络计划关键线路的判定

2021-12-28 10:24   来源:建设工程教育网 字体: 打印 收藏

在单代号网络计划中,判断关键线路的方法之一为:从起点节点开始到终点节点均为关键工作,且所有工作的间隔时间为零的线路为关键线路。

需要注意,这里必须同时满足两个条件:

一、从起点节点开始到终点节点均为关键工作。

二、所有工作的间隔时间为零。

对于这条规则,很多小伙伴感觉理解起来有些晦涩。我们选取一个实例来稍加解释,希望能帮助小伙伴们加深对这条规则的理解。由于双代号和单代号的绘图规则基本相同,只是有一些细微偏差,我们下面利用双代号网络图来解释一下这个规则。

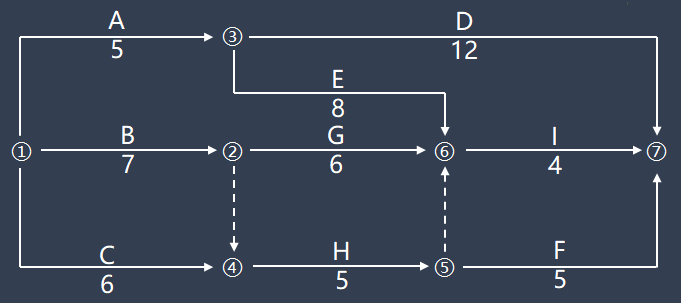

下图所示双代号网络图:

1

我们分别将时间参数进行标注,如下图所示。

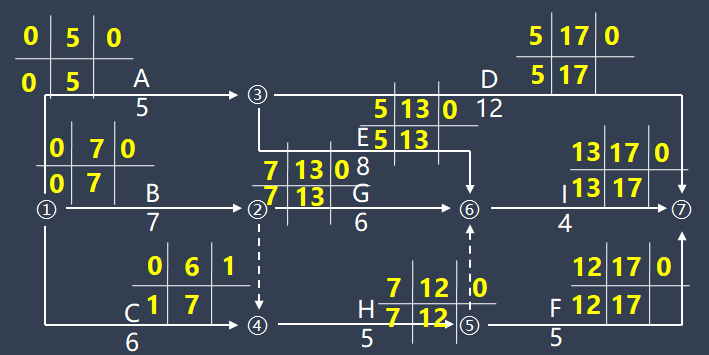

2

通过以上分析可以得出关键线路为:①③⑦、①③⑥⑦、①②⑥⑦,关键线路的持续时间为17,关键线路上各工作的总时差都为0,所有关键工作的间隔时间均为0。

这里我们需要补充说一点:当计划工期等于计算工期时,并不是所有的总时差为0的工作都是关键工作,必须是自始至终线路上的工作的总时差全部为0的才是关键工作。

我们再来看①②④⑤⑥⑦这条线路,这条线路总的持续时间为16,这条线路上的工作B、H、I总时差均为0,因而B、H、I均为关键工作,但是这条线路并不是关键线路。虽然H和I均为关键工作,但是H和I之间存在时间间隔,LAGHI=13-12=1,所以①②④⑤⑥⑦这条线路不是关键线路。

综上所述,从起点节点开始到终点节点均为关键工作,且所有工作的间隔时间为零的线路为关键线路,但凡有工作之间的时间间隔不为零,那么这条线路一定不是关键线路。

以上就是对于单代号网络计划关键线路判定方法的分享,想要了解更多的内容,请观看建设工程教育网监理工程师栏目。

推荐阅读:

监理工程师打卡进行中~速来~

报考指南

监理工程师_报考指南
  • 报 名 时 间

    预计3月起

  • 大纲 / 教材

    预计1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计5月中旬

  • 考 试 成 绩

    考后2个月左右

  • 合格证领取

    考后3个月左右

阅读排行

课程
  • 免费试听
  • 免费直播
  • 免费题库
李娜 土建控制 教材精讲免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
