    土建案例课程:条条大路通罗马种种方法找线路

    2022-03-03 14:23 来源:建设工程教育网
    打印
    字体:

    2022年监理工程师怎么学?建设工程教育网准备了系列小课堂,通过知识点+习题的方式帮助大家更好的汲取知识,赶快来看看吧~

    条条大路通罗马种种方法找线路立即查看>>

      双代号网络计划:

      ◇箭线及其两端带编号的节点表示一项工作;

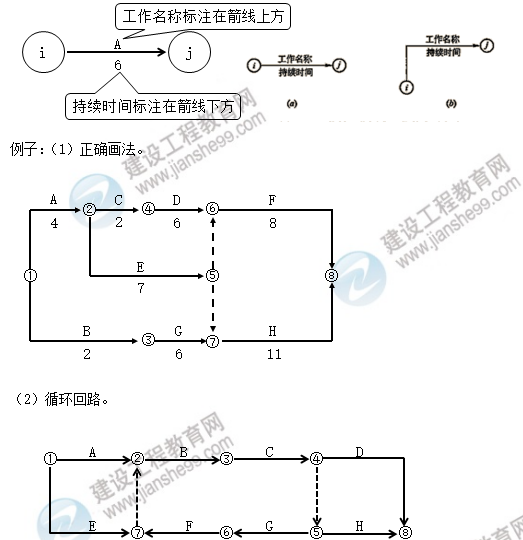

      ◇箭线的箭尾节点i表示工作开始,箭头节点j表示工作完成;

      ◇一条箭线表示项目中的一个施工过程。

    土建案例

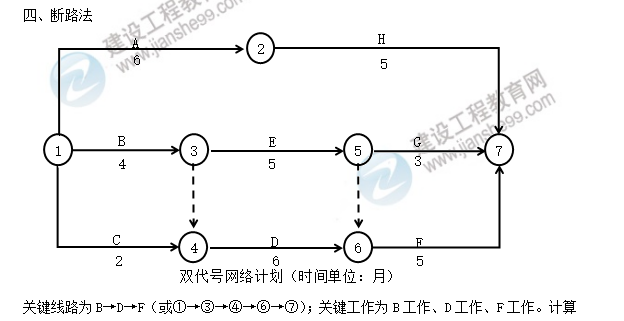

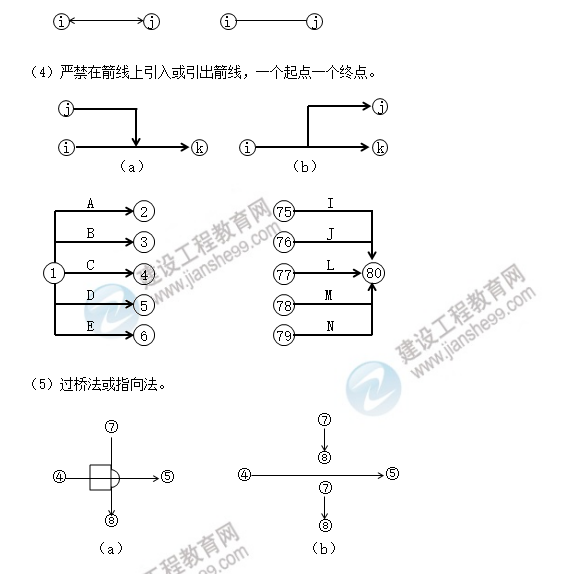

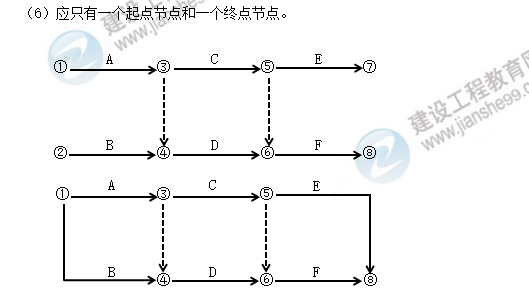

      (3)不合格箭线:箭头指向左方的、双向箭头和无箭头的连线、严禁出现没有箭尾节点的箭线和没有箭头节点的箭线。

    土建案例直播

    土建案例内容

      一、依次罗列法

      此方法就是将所有的线路都罗列出来,然后汇总持续时间,持续时间最长的线路即为关键线路。

    土建案例线路图

      上述网络计划中一共存在8条线路,分别是:

      (1)A→F→H(或①→③→④→⑥),持续时间=4+6+5=15(月);

      (2)A→F→G(或①→③→④→⑤→⑥),持续时间=4+6+3=13(月);

      (3)A→E→G(或①→③→⑤→⑥);持续时间=4+5+3=12(月);

      (4)B→C→F→H(或①→②→③→④→⑥);持续时间=2+3+6+5=16(月);

      (5)B→C→F→G(或①→②→③→④→⑤→⑥),持续时间=2+3+6+3=14(月);

      (6)B→C→E→G(或①→②→③→⑤→⑥),持续时间=2+3+5+3=13(月);

      (7)B→D→H(或①→②→④→⑥);持续时间=2+3+5=10(月);

      (8)B→D→G(或①→②→④→⑤→⑥);持续时间=2+3+3=8(月)。

      综上所述,关键线路为B→C→F→H(或①→②→③→④→⑥);关键工作为B工作、C工作、F工作、H工作。计算工期为16个月。

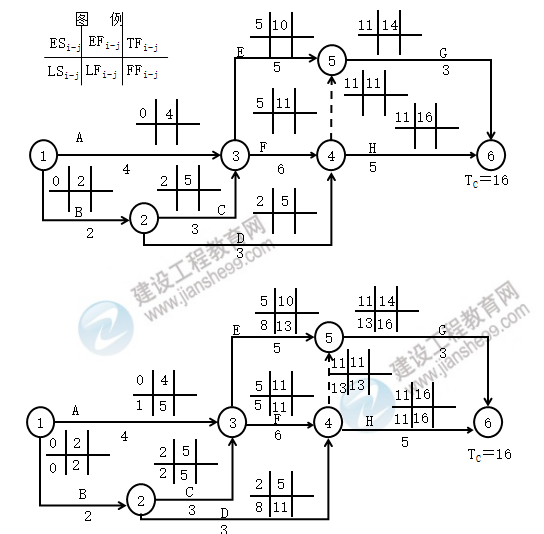

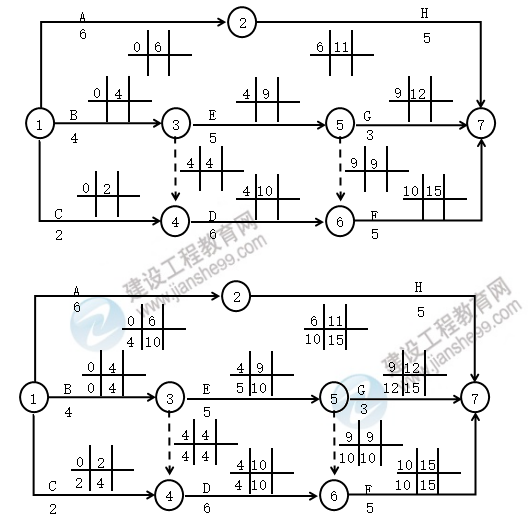

      二、六时标注法

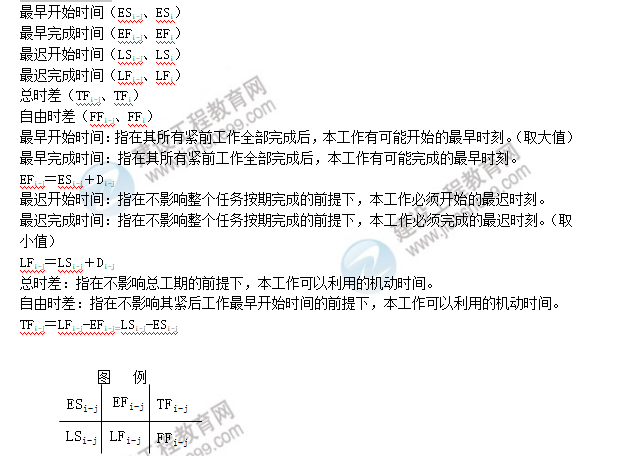

      六个时间参数

    土建案例1

    土建案例2

    土建案例3

    土建案例4

    土建案例5

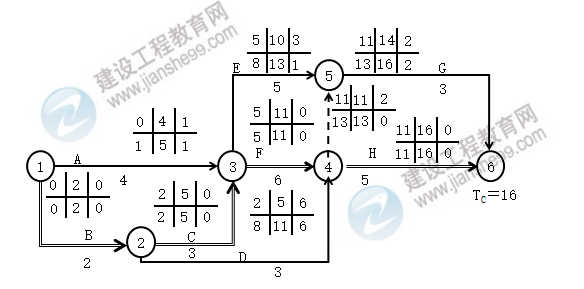

      三、标号法

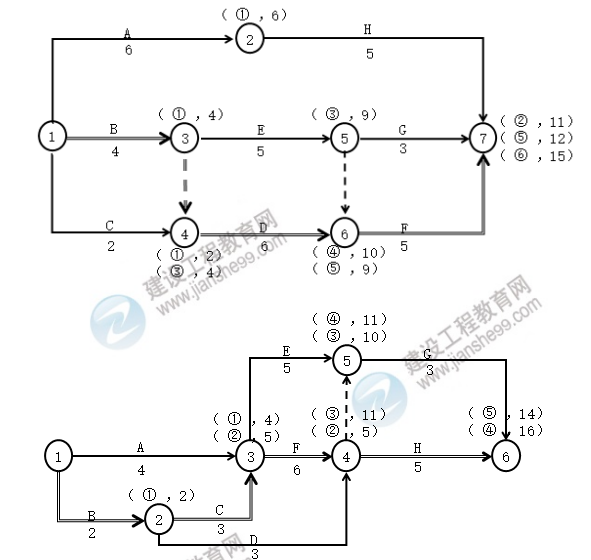

      标号法是一种快速寻求网络计划计算工期和关键线路的方法。

    土建案例6

    土建案例7

    土建案例8

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥99
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
