    2022年监理工程师怎么学?建设工程教育网准备了系列小课堂,通过知识点+习题的方式帮助大家更好的汲取知识,赶快来看看吧~

    翠花上干货之知识点记忆技巧立即查看课程>>

    课程讲义:

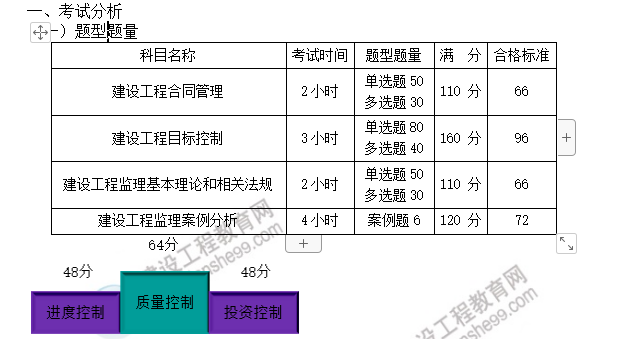

    土建控制考试分数

      合格标准:96分

      ●科目特点

      重者恒重,以历年试题为备考方向;

      题型固定,角色题、职责题、归属题、排序题、数字题、计算题等;

      质量控制记忆为主,归纳总结;投资和进度控制,掌握原理。

      (二)章节分值分布

      ●2021年建设工程质量控制考情分析

    监理考情分析

    投资控制考情分析

      二、知识点总结

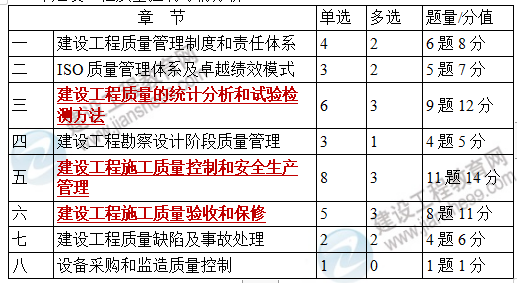

      (一)质量控制——工程质量统计分析方法(第三章)

      工程质量统计分析方法包括:调查表法、分层法、排列图法、因果分析图法、直方图法、控制图法、相关图法。

      【口诀】指(直)控官(关)因掉(调)分裂(列)

      直方图法:

      (1)折齿型是由于分组组数不当或者组距确定不当出现的直方图。

      (2)左(或右)缓坡型主要是由于操作中对上限(或下限)控制太严造成的。

      (3)孤岛型是原材料发生变化,或者临时他人顶班作业造成的。

      (4)双峰型是由于用两种不同方法或两台设备或两组工人进行生产,然后把两方面数据混在一起整理产生的。

      (5)绝壁型是由于数据收集不正常,可能有意识地去掉下限以下的数据,或是在检测过程中存在某种人为因素影响所造成的。

      记忆技巧:折齿不当;缓坡太严;孤岛顶班;双峰混合;绝壁不正常。

      控制图法:

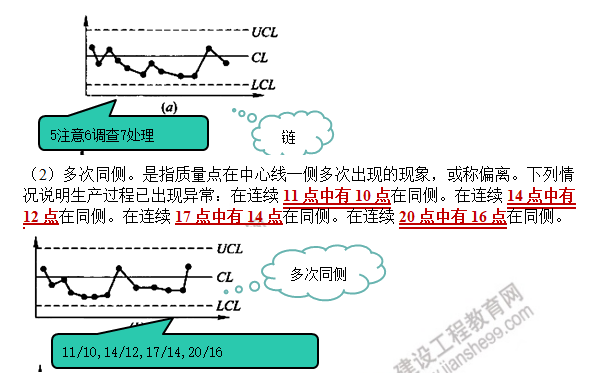

      (1)链。是指质量点连续出现在中心线一侧的现象。出现五点链,应注意生产过程发展状况。出现六点链,应开始调查原因。出现七点链,应判定工序异常,需采取处理措施。

    监理工程师重要内容

      (3)趋势或倾向。是指质量点连续上升或连续下降的现象。连续7点或7点以上上升或下降排列,就应判定生产过程有异常因素影响,要立即采取措施。

      (4)周期性变动。即质量点的排列显示周期性变化的现象。这样即使所有质量点都在控制界限内,也应认为生产过程为异常。

      (5)接近控制界限。是指质量点落在μ±2σ以外和μ±3σ以内。如属下列情况的,判定为异常:连续3点至少有2点接近控制界限;连续7点至少有3点接近控制界限;连续10点至少有4点接近控制界限。

    监理图片

      【口诀】“5注意6调查7处理”、“11/10,14/12,17/14,20/16”、“7点及以上”和“3/2,7/3,10/4”

      (二)质量控制——施工组织设计的审查(第五章)

      施工组织设计审查的基本内容:

      (1)编审程序应符合相关规定

      (2)基本内容是否完整,应包括编制依据、工程概况、施工部署、施工进度计划、施工平面布置及施工管理计划等;

      (3)工程进度、质量、安全、环境保护、造价等方面应符合施工合同要求;

      (4)资金、劳动力、材料、设备等资源供应计划应满足工程施工需要,施工方法及技术措施应可行与可靠;

      (5)施工总平面布置应科学合理。

      【口诀】程序、内容完整、资源措施、符合合同

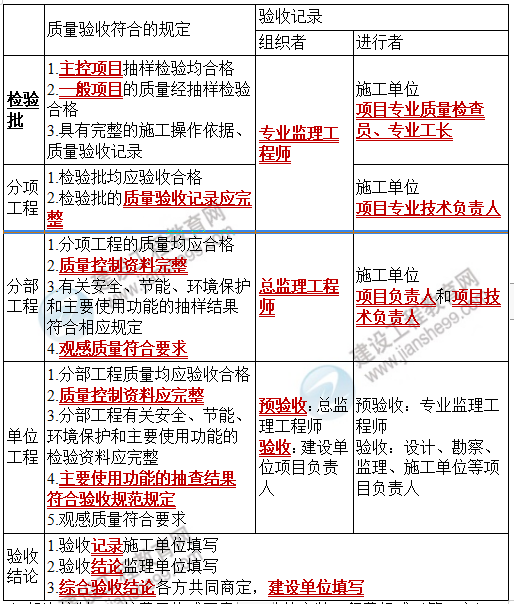

      (三)质量控制——建筑工程施工质量验收程序和合格规定(第六章)

    监理工程师资料

      (四)投资控制——按费用构成要素划分建筑安装工程费组成(第二章)

      1.人工费的组成

      (1)计时工资或计件工资;

      (2)奖金-超额劳动、增收节支,如节约奖、劳动竞赛奖;

      (3)津贴补贴-流动施工、特殊地区施工、高温(寒)作业临时、高空津贴等、物价补贴;

      (4)加班加点工资;

      (5)特殊情况下支付的工资:工伤、产假、婚丧假、生育假、事假、停工学习、执行国家或社会义务等。

      【口诀】蒋家铁书记

      2.施工机械台班单价的费用组成

      折旧费、大修理费、经常修理费、安拆费及场外运费、人工费、燃料动力费、税费。

      【口诀】折大人经常拆燃料外运,不交税

      3.措施项目费的组成

      (1)安全文明施工费(非竞争性费用)

      (2)夜间施工增加费

      (3)二次搬运费

      (4)冬雨季施工增加费

      (5)已完工程及设备保护费

      (6)工程定位复测费

      (7)特殊地区施工增加费

      (8)大型机械设备进出场及安拆费

      (9)脚手架工程费

      【口诀】二夜保护冬雨安定,特大脚

      (五)投资控制——法律法规变化引起的价格变动(第七章)

      因承包人原因导致工期延误,且规定的调整时间,在合同工程原定竣工时间之后:

      (1)合同价款调增的不予调整

      (2)合同价款调减的予以调整

      【口诀】惩罚延误者,少获得钱

      (六)进度控制——双代号网络计划时间参数的计算【六时标注法】(第三章)

    监理工程师资料1

      (七)进度控制——实际进度与计划进度的比较方法(第四章)

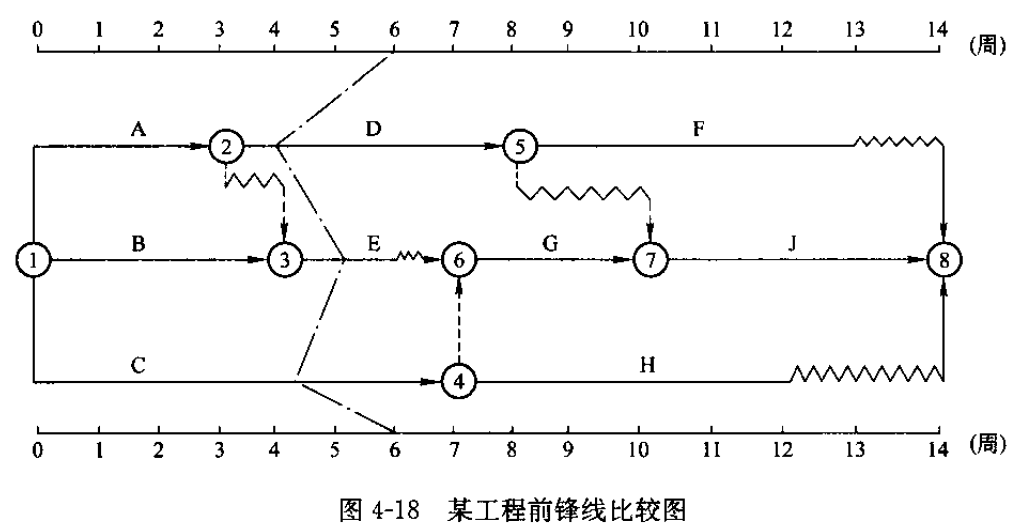

      前锋线比较法:

      (1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后,拖后的时间为二者之差;

      (2)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前,超前的时间为二者之差。

      【口诀】左拖右超

    资料2

      (八)进度控制——缩短某些工作的持续时间(第六章)

      1.组织措施“增加”

      (1)增加工作面,组织更多的施工队伍;

      (2)增加每天的施工时间;

      (3)增加劳动力和施工机械的数量。

      2.技术措施“改进”

      (1)改进施工工艺和施工技术,缩短工艺技术间歇时间;

      (2)采用更先进的施工方法,减少施工过程的数量;

      (3)采用更先进的施工机械。

      3.经济措施“钱”

      (1)实行包干奖励;

      (2)提高奖金数额;

      (3)对采取的技术措施给予相应的经济补偿。

      4.其他配套措施“强有力改善”

      (1)改善外部配合条件;

      (2)改善劳动条件;

      (3)实施强有力的调度。

      【口诀】“增加”、“改进”、“钱”和“强有力改善”

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥99
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
