    网络计划工期优化及计划调整历年考试分值+练习题+思维导图

    2021-12-14 11:53 来源:建设工程教育网
    打印
    字体:

    监理土建案例知识点:网络计划工期优化及计划调整

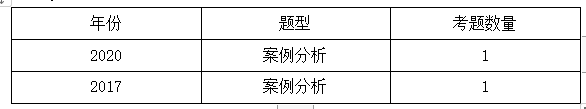

      一、分值统计

    监理分值4

      二、金题巩固

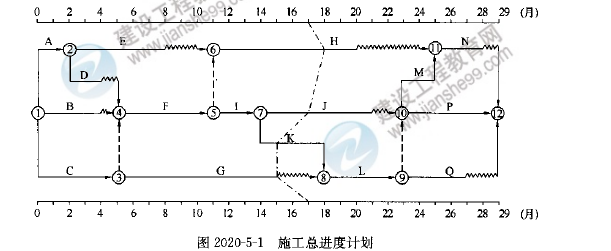

      【2020年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2020-5-1所示,各项工作均按最早开始时间安排且匀速施工。

    监理工程师1

      工程施工过程中发生如下事件:

      事件3:工程施工至第17个月末,项目监理机构检查进度后绘制的实际进度前锋线如图2020-5-1所示。施工单位为确保工程按原计划工期完成,采取了赶工措施,相关工作赶工费率及可缩短时间见表2020-5-1。

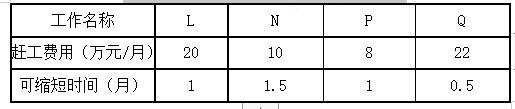

      表2020-5-1 工作赶工费率及可缩短时间

    监理工程师2

      问题:针对事件3,为达到赶工目的,应首先选择哪几项工作作为压缩对象?为使赶工费最少,应压缩哪几项工作的持续时间?各压缩多少个月?至少需要增加赶工费多少万元?

      【正确答案】主要考核考生是否掌握进度控制知识,具有工程进度计划管理和优化的能力。

      (1)应首先选择工作K、L、P工作为压缩对象;

      (2)为使赶工费最少,应压缩工作P的持续时间和工作M的持续时间;工作P压缩2个月;工作M压缩1个月。

      (3)此时至少需要增加赶工费42万元。

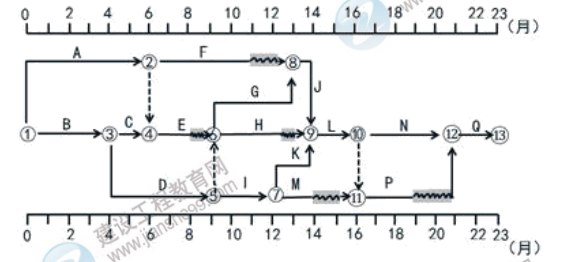

      【2017年】(试题五)某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。

    监理工程师3

      施工过程中发生如下事件:

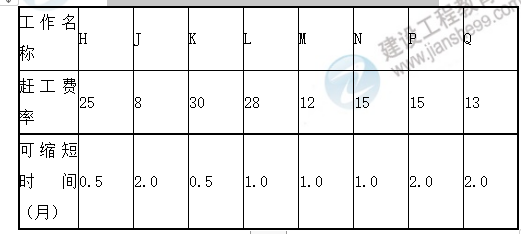

      事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1。

      工作赶工费率及可缩短时间 表5-1

    监理工程师4

      问题:针对事件3,为使赶工用最少,应选哪几项工作进行压缩?说明理由,需要增加赶工费多少万元?

      【正确答案】(1)计划调整

      ①工作L、N、Q为关键工作,选赶工费率最小的工作N进行压缩;

      ②工作N压缩1.5个月,赶工费1.5×10=15万元;

      ③L、N、Q仍为关键工作,选赶工费率较小的工作L进行压缩;

      ④工作L压缩0.5个月,赶工费为0.5×20=10万元。

      (2)赶工费总计:15+10=25万元。

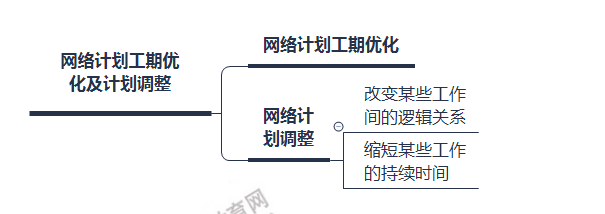

      三、思维导图

    监理思维导图4

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥99
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
