2008年监理工程师《建设工程监理案例分析》习题25

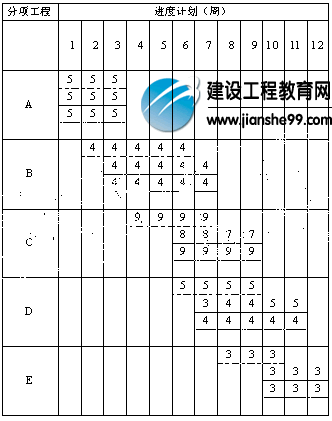

某工程项目计划进度与实际进度如表6-1所示:
表中:——表示拟完工程计划投资;
~~~~表示已完工程实际投资;
……表示已完工程计划投资。
[问题]
1.根据表6-1的内容填写投资数据表。
2.计算第6周末的投资偏差和进度偏差

1.投资数据表6-3如下:
表6-3 投资数据表
2.第6周末投资偏差和进度偏差为:根据投资数据表中数据可以确定投资偏差与进度偏差。
第6周末投资偏差与进度偏差:投资偏差一已完工程实际投资=已完工程计划投资=39-40=l(万元),即:投资节约1万元。
进度偏差一拟完工程计划投资一已完工程计划投资=57-40=17(万元),即:进度拖后17万元。
