07年监理工程师考试《案例分析》冲刺经典题型(二)
案例一
某挖土方工程,拟完工程量为2000立方米,计划单价为19元/立方米,已完工程量为3000立方米,实际单价为18元/立方米。
问题:
(1)拟完工程计划投资;
(2)已完工程实际投资;
(3)已完工程计划投资
(4)投资偏差;
(5)进度偏差。
答案:
(1)拟完工程计划投资=2000×19=38000元
(2)已完工程实际投资=3000×18=54000元
(3)已完工程计划投资=3000×19=57000元
(4)投资偏差=54000-57000=-3000元
(5)进度偏差=38000-57000=-19000元
案例二

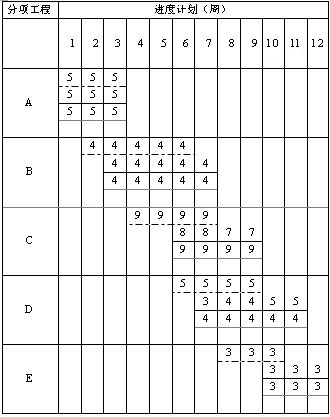

某工程项目计划进度与实际进度如表6-1所示:
表中:——表示拟完工程计划投资;
~~~~表示已完工程实际投资;
……表示已完工程计划投资。
[问题]
1.根据表6-1的内容填写投资数据表。
2.计算第6周末的投资偏差和进度偏差
答案:
1.投资数据表6-3如下:

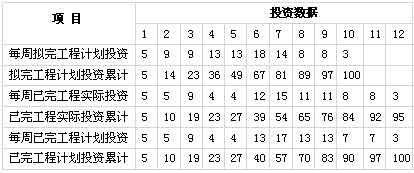

表6-3 投资数据表
2.第6周末投资偏差和进度偏差为:根据投资数据表中数据可以确定投资偏差与进度偏差。
第6周末投资偏差与进度偏差:投资偏差一已完工程实际投资=已完工程计划投资=39-40=l(万元),即:投资节约1万元。
进度偏差一拟完工程计划投资一已完工程计划投资=57-40=17(万元),即:进度拖后17万元。
