08监理工程师《进度控制》练习题6
单项选择题
1、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为4天,该工作到计划最迟完成时间尚需3天,则该工作()。
A、可提前1天完成
B、正常
C、影响总工期1天
D、影响总工期3天
2、在进度计划实施中,若某工作的进度偏差小于或等于该工作的( ),此偏差将不会影响总工期。
A、自由时差
B、紧前工作最迟完成时间
C、总时差
D、紧后工作最早开始时间

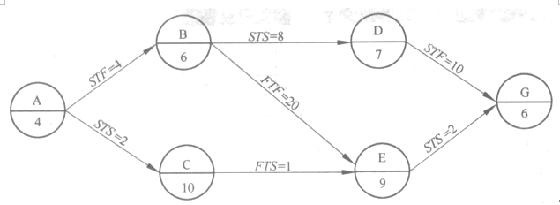

3、某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作为()。
A、工作A、工作C和工作E
B、工作B、工作D和工作F
C、工作C、工作E和工作F
D、工作B、工作E和工作F
4、某分项工程实物工程量为1000m3,该分项工程人工时间定额为0.1工日/m3,计划每天安排2班,每班5人完成该分项工程,则其持续时间为( )天。
A、100
B、50
C、20
D、10
5、编制网络计划的前提是( )。
A、调查研究
B、分解项目
C、确定关键线路
D、确定网络计划目标
6、为了有效地控制建设工程进度,监理工程师要在设计准备阶段( )。
A、审查工程项目建设总进度计划,并编制工程年、季、月实施计划
B、收集有关工期的信息,进行工期目标和进度控制决策
C、编制设计总进度计划及详细的出图计划,并控制其执行
D、向建设单位提供有关工期的信息,协助建设单位确定工期总目标
7、为了有效地控制工程建设进度,必须事先对影响进度的各种因素进行全面分析和预测。其主要目的是为了实现工程建设进度的( )。
A、全面控制
B、主动控制
C、事中控制
D、纠偏控制
8、在双代号时标网络计划中,从终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其()。
A、总时差
B、自由时差
C、间歇时间
D、搭接时间
9、在某工程单代号网络计划中,不正确的提法是( )。
A、在计划实施过程中,关键线路始终不会改变
B、关键线路至少有一条
C、相邻关键工作之间的时间间隔为零
D、关键工作的机动时间最小

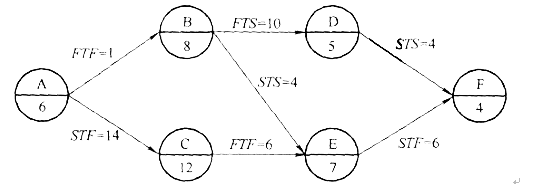

10、某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作有( )。
A、工作A
B、工作B
C、工作C
D、工作D
E、工作E
11、某工作最迟完成时间为第25天,其持续时间为6天。该工作有三项紧前工作,它们的最早完成时间分别为第10天、第12天和第13天,则该工作的总时差为( )天。
A、6
B、9
C、12
D、15
12、监理工程师控制工程建设进度的措施包括( )。
A、组织措施
B、经济措施和技术措施
C、合同措施
D、以上全部内容
13、关于自由时差和总时差,下列说法错误的是( )。
A、自由时差为零,总时差必定为零
B、总时差为零,自由时差必定为零
C、在不影响总工期的前提下,工作的机动时间为总时差
D、在不影响紧后工作最早开始的前提下,工作的机动时间为自由时差
14、在建设工程监理规划指导下编制的施工进度控制工作细则,其主要内容有( )。
A、进度控制工作流程
B、材料进场及检验安排
C、业主提供施工条件的进度协调程序
D、工程进度款的支付时间与方式
15、工程网络计划“资源有限,工期最短”优化的目的是为了寻求( )。
A、资源有限条件下的最短工期安排
B、资源均衡使用时的最短工期安排
C、最低成本时的最短工期安排
D、最短工期条件下的资源均衡安排
16、在工程项目进度控制计划系统中,用以确定项目年度投资额、年末进度和阐明建设条件落实情况的进度计划表是()。
A、工程项目进度平衡表
B、年度建设资金平衡表
C、投资计划年度分配表
D、年度计划项目表
17、在建设工程进度计划的实施过程中,监理工程师控制进度的关键步骤是( )。
A、加工处理收集到的实际进度数据
B、调查分析进度偏差产生的原因
C、实际进度与计划进度的对比分析
D、跟踪检查进度计划的执行情况
18、在某工程双代号网络计划中,( )的线路不一定就是关键线路。
A、总持续时间最长
B、相邻工作之间时间间隔均为零
C、由关键节点组成
D、时标网络计划中没有波形线
19、当采用非匀速进展横道图比较法时,如果表示实际进度的横道线起点落在计划横道线起点的右侧,则二者之间的差距表示工作( )。
A、实际早开工的时间
B、实际晚开工的时间
C、超额完成的工作量
D、拖欠的工作量
20、某网络计划在执行中发现B工作还需作业5天,但该工作至计划最迟完成时间尚有4天,则该工作( )。
A、正常
B、影响总工期1天
C、影响总工期4天
D、影响总工期5天
21、某分部工程由三个施工段组成,组织等节奏流水施工,已知施工过程数为4,流水节拍为2天,间歇时间之和为2天,则工期为()天。
A、8
B、10
C、12
D、14
22、某工作的实际进度与计划进度如下图所示,在第6月末进行检查时发现( )。
A、本工作已按计划完成
B、第一月实际进度拖后3%,以后各月为:4%、10%、10%、10%、10%
C、第一月实际进度拖后2%,以后各月为:4%、10%、25%、10%、10%
D、在第四月末,实际完成的任务量大于计划任务量
23、网络计划中工作与其紧后工作之间的时间间隔应等于该工作紧后工作的( )。
A、最早开始时间与该工作最早完成时间之差
B、最迟开始时间与该工作最早完成时间之差
C、最早开始时间与该工作最迟完成时间之差
D、最迟开始时间与该工作最迟完成时间之差
24、工程项目年度计划的内容包括( )。
A、投资计划年度分配表
B、年度计划项目表
C、年、季、月进度计划表
D、季度建设资金平衡表
多项选择题
1、标号法是一种快速确定双代号网络计划( )的方法。
A、关键线路
B、要求工期
C、计算工期
D、工作持续时间
E、计划工期
2、进度计划的调整方法有( )。
A、改变某些工作间的逻辑关系
B、缩短某些工作的持续时间
C、将顺序进行的工作改为流水作业
D、将顺序进行工作改为搭接作业
E、缩短关键线路上的后续工作
3、在下列给定工作的先后顺序中,属于工艺关系的是( )。
A、先室内装修,后室外装修
B、先支模板,后浇筑混凝土
C、先设计,后施工
D、先挖基槽,后做垫层
E、先基础,后主体
4、能比较工程项目中各项工作实际进度与计划进度的方法有( )。
A、匀速进展横道图比较法
B、S曲线比较法
C、非匀速进展横道图比较法
D、前锋线比较法
E、香蕉曲线比较法
5、通过比较实际进度S曲线和计划进度曲线,可以获得( )信息。
A、工程项目实际进展状况
B、工程项目实际进度超前或拖后的时间
C、工程项目实际超额或拖欠的任务量
D、后期工程进度预测
E、各项工作的最早开始时间和最迟开始时间
6、在工程网络计划的执行过程中,如果需要判断某项工作的进度偏差对总工期及后续工作的影响程度,应重点分析该工作的进度偏差与其相应( )的关系。
A、总时差
B、直接费
C、直接费用率
D、自由时差
E、质量和安全
7、监理工程师受业主委托对某建设项目实施监理时,需要监理工程师编制施工总进度计划的情况有( )。
A、各单项工程分期分批发包,且没有施工总承包单位
B、整个建设项目的施工任务发包给一个施工联合体
C、整个建设项目的施工任务平行发包给若干施工单位
D、整个建设项目的施工任务发包给一个施工承包单位
E、各单项工程分期分批发包给一个施工承包单位
8、施工过程根据工艺性质的不同可分为制备类、运输类和建造类三种施工过程,以下( )施工过程一般不占有施工项目空间,也不影响总工期,不列入施工进度计划。
A、砂浆的制备过程
B、地下工程
C、主体工程
D、混凝土制备过程
E、层面工程
9、编制监理总进度计划的依据有( )。
A、工程项目可行性研究报告
B、工程建设总进度计划
C、设计总进度计划
D、施工总进度计划
E、工程项目前期工作计划
10、在某工程网络计划中,已知工作M的自由时差为4天。如果在该网络计划的执行过程中发现工作M的持续时间延长了2天,而其他工作正常,则此时工作M( )。
A、不会使总工期延长
B、不影响其后续工作的正常进行
C、总时差不变,自由时差减少2天
D、总时差和自由时差各减少2天
E、自由时差不变,总时差减少2天

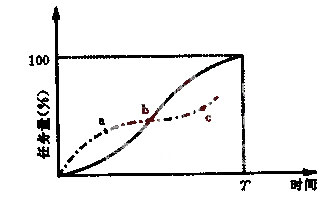

11、下图为某工程项目的S形曲线,其中实线为计划S形曲线,点划线为实际S形曲线。图中a、B、c三点所提供的信息是()。
A、a点表明进度超前
B、a点表明进度拖后
C、b点表明实际进度与计划进度一致
D、b点表明进度拖后
E、c点表明进度超前
12、固定节拍流水施工的特点有( )。
A、所有施工过程在各个施工段上的流水节拍均相等
B、相邻施工过程的流水步距相等,且等于流水节拍的最大公约数
C、相邻施工过程的流水步距相等,且等于流水节拍
D、专业工作队数等于施工过程数
E、专业工作队数大于施工过程数
单项选择题答案
1:C| 2:C| 3:B| 4:D| 5:B| 6:D| 7:B| 8:B| 9:A| 10:B| 11:A| 12:D| 13:A| 14:A| 15:A| 16:D| 17:D| 18:C| 19:B| 20:B| 21:D| 22:C| 23:A| 24:B|
多项选择题答案
1: A、C、 | 2: A、B、 | 3:B、C、D、E、 | 4: A、C、D、 | 5: A、B、C、D、 | 6: A、B、 | 7: A、C、 | 8: A、D、 | 9: A、B、E、 | 10: A、B、C、 | 11: A、C、 | 12: A、C、D、 |
建设工程教育网论坛
