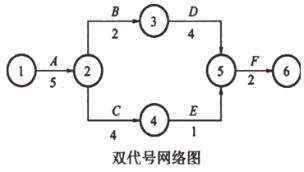

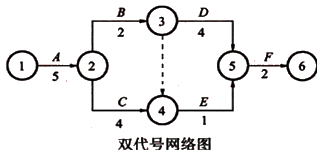

【2019年·多选】某工程网络计划工作逻辑关系如下表所示,则工作A的紧后工作有( )。
B.工作C C.工作D D.工作E E.工作G | ||||||||||||||||||
![]() | ||||||||||||||||||
![]() | ||||||||||||||||||
『正确答案』ABCE 『答案解析』A的紧后工作就是A工作作为其紧前工作的工作。 |
【例题·单选】在工程网络计划中,关于计划工期的说法,正确的是( )。 A.当有要求工期时,计划工期不大于要求工期 B.当未规定要求工期时,计划工期可小于计算工期 C.根据网络计划确定计划工期时,计划工期须等于计算工期 D.根据网络计划确定计划工期时,可不考虑要求工期 | ||
![]() | ||
![]() | ||
『正确答案』A 『答案解析』选项B,当未规定要求工期时,可令计划工期等于计算工期。选项C,根据网络计划确定计划工期时,计划工期可等于计算工期。选项D,根据网络计划确定计划工期时,需考虑要求工期。计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。当已规定了要求工期时,计划工期不应超过要求工期;当未规定要求工期时,可令计划工期等于计算工期。 |
【例题·单选】根据网络计划时间参数计算得到的工期称之为( )。 A.计划工期 B.计算工期 C.要求工期 D.合理工期 | ||
![]() | ||
![]() | ||
『正确答案』B 『答案解析』计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。 |
【例题·单选】工程网络计划中,工作的最迟开始时间是指在不影响( )的前提下,必须开始的最迟时刻。 A.紧后工作最早开始 B.紧前工作最迟开始 C.整个任务按期完成 D.所有后续工作机动时间 | ||
![]() | ||
![]() | ||
『正确答案』C 『答案解析』工作的最迟开始时间是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。 |
【例题·单选】某工作网络计划中,工作N的持续时间是1天,最早第14天上班时刻开始,工作N的三个紧前工作A、B、C的最早完成时间分别是第9天,第11天,第13天下班时刻,则工作B与工作N的时间间隔是( )天。 A.0 B.2 C.1 D.4 | ||
![]() | ||
![]() | ||
『正确答案』B 『答案解析』N工作最早开始时间为第13天,B工作最早完成时间为第11天,所以时间间隔为13-11=2天。 |
【2023年·单选】某工作有两个紧前工作,它们的最早开始时间分别是第3天和第5天,相应的持续时间分别是8天和7天,则该工作的最早开始时间是第( )天。 A.10 B.11 C.12 D.13 | ||
![]() | ||
![]() | ||
『正确答案』C 『答案解析』最早完成+持续时间=最早开始。两紧前工作的最早完成时间分别为3+8=11天,5+7=12天,该工作的最早开始时间取大值为第12天。 |
