考试日期 | 考试时间 | 考试科目 |
第一天 | 9:00-11:30 | 专业工程管理与实务(建筑、公路、矿业) |
13:30-15:30 | 建设工程法规及相关知识(第1批次) | |
16:30-18:30 | 建设工程施工管理(第1批次) | |
第二天 | 9:00-11:30 | 专业工程管理与实务(机电、市政、水利水电) |
13:30-15:30 | 建设工程法规及相关知识(第2批次) | |
16:30-18:30 | 建设工程施工管理(第2批次) |
考试科目 | 考试时长 | 题型与题量 | 考试满分 |
建设工程法规及相关知识 | 2小时 | 单选题:60道 多选题:20道 |
100分 |
建设工程施工管理 | 2小时 | 单选题:60道 多选题:20道 |
100分 |
专业工程管理与实务 | 2.5小时 | 单选题:20道 多选题:10道 案例题:4道 |
120分 其中案例题80分 |
题 型 | 备选项数 | 题型说明 |
单选题 | 4个 | 每题1分,每题的备选项中,只有1个最符合题意 |
多选题 | 5个 | 每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分(谨慎,宁缺勿多) |
总目标 | 月目标 | 周目标 | 日目标 |
精讲课时:28小时 | 2周完成 | 单科:14小时/周 | 单科:2小时/日 |
施工管理8章 | 控制总进度 | 里程碑目标 | 具体事项的落实 |

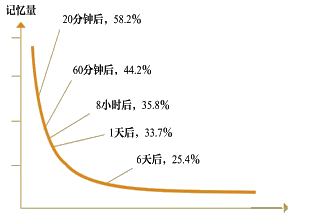

时间间隔 | 记忆量 |
刚学完 | 100% |
20分钟后 | 58.2% |
1小时后 | 44.2% |
8~9小时后 | 35.8% |
1天后 | 33.7% |
2天后 | 27.8% |
6天后 | 25.4% |
【2024年真题】根据《国务院关于投资体制改革的决定》,政府投资项目实行的投资管理制度是( )。 A.备案制 B.审批制 C.核准制 D.许可制 | ||
![]() | ||
![]() | ||
『正确答案』B 『答案解析』根据《国务院关于投资体制改革的决定》(国发〔2004〕20号),按照“谁投资、谁决策、谁收益、谁承担风险”的原则,政府投资项目实行审批制,对于企业不使用政府投资建设的项目,一律不再实行审批制,区别不同情况实行核准制或登记备案制。 |
【2024年真题】对于采用投资补助、贷款贴息方式的政府投资项目,政府投资主管部门应审批的文件是( )。 A.可行性研究报告 B.资金申请报告 C.开工报告 D.项目建议书 | ||
![]() | ||
![]() | ||
『正确答案』B 『答案解析』对于采用投资补助、转贷和贷款贴息方式的政府投资项目,政府投资主管部门只审批资金申请报告。 |
【2024年真题】对于采用资本注入方式的政府投资项目,投资决策主管部门需从投资决策角度审批文件是( )。 A.项目建议书和可行性研究报告 B.可行性报告和资金概算报告 C.初步设计和开工报告 D.项目建议书和初步设计 | ||
![]() | ||
![]() | ||
『正确答案』A 『答案解析』(1)对于采用直接投资和资本金注入方式的政府投资项目,政府投资主管部门需从投资决策角度审批项目建议书和可行性研究报告。除特殊情况外,不再审批开工报告,同时应严格政府投资项目的初步设计、概算审批工作。 (2)对于采用投资补助、转贷和贷款贴息方式的政府投资项目,政府投资主管部门只审批资金申请报告。 |

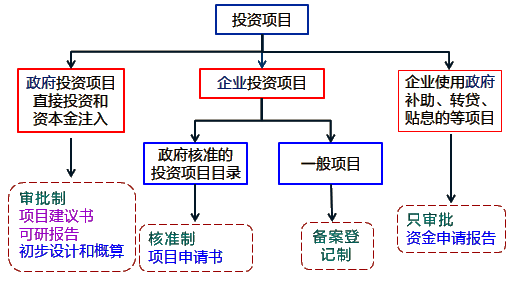

方法 | 概念 | 适用/举例 |
·简单随机 | 直接随机抽样 | 用于原材料、构配件的进货检验;分项、分部工程、单位工程完工后检验 |
·系统随机 ·机械随机 |
将总体中的抽样单元按某种次序排列,在规定的范围内随机抽取一个或一组初始单元,然后按照一套规则确定其他样本单元 | 如每隔一定时间或空间抽取一个样本,其第一个样本是随机的。主要用于工序质量检验 |
分层随机 | 将总体分割成互不重叠的子总体(层),每层中按独立给定的样本量进行简单随机抽样,可以获得有代表性的样本 | 由不同班组生产的同一种产品组成一个批,在这种情况下,考虑各班组生产的产品质量可能会有波动,按班组分层 |
分级随机抽样 | 是指第一级抽样从总体中抽取初级抽样单元,以后每一级抽样是在上一级抽样单元中抽取次一级的抽样单元 | 如对批量很大的砖的抽样,就可以按二次抽样来进行 |
整群随机抽样 | 整群随机抽样是指将总体分成若干互不重叠的群 | 随机抽取若干个群,群中所有个体为样本 |
【2024年真题】检验施工工序质量时,抽取检验样本选用的方法是( )。 A.系统随机抽样 B.简单随机抽样 C.分层随机抽样 D.分级随机抽样 | ||
![]() | ||
![]() | ||
『正确答案』A 『答案解析』系统随机抽样。系统随机抽样是指将总体中的抽样单元按某种次序排列,在规定范围内随机抽取一个或一组初始单元,然后按一套规则确定其他样本单元的抽样方法。如每隔一定时间或空间抽取一个样本,其第一个样本是随机的,所以又称为机械随机抽样。用系统随机抽样得到的样本称为系统样本。这种方法主要用于工序质量检验。 |
【2024年真题】某工程承包商从一生产厂家购买了一批相同规格的预制构件,并将其整齐码放在现场。对这批构件进行进场检验时,宜采用的抽样方法是( )。 A.简单随机抽样 B.分层随机抽样 C.系统随机抽样 D.整群随机抽样 | ||
![]() | ||
![]() | ||
『正确答案』A 『答案解析』简单随机抽样就是排除人的主观因素,随机抽取。 |

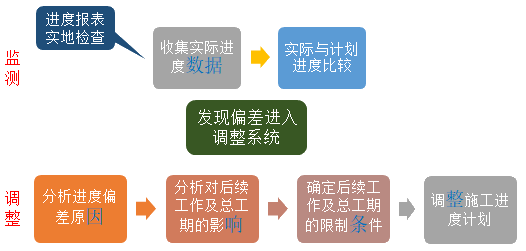

【2024年真题】下列建设工程施工进度控制工作中,属于施工进度监测系统过程的是( )。 A.分析进度偏差对后续工作的影响 B.分析比较实际进度与计划进度 C.分析进度偏差对总工期的影响 D.分析进度偏差产生的原因 | ||
![]() | ||
![]() | ||
『正确答案』B 『答案解析』施工进度监测系统过程包括收集整理实际进度数据和实际进度与计划进度比较分析。 |
【2024年真题】下列施工进度控制工作中,属于监测系统过程的有( )。 A.分析产生进度偏差的原因 B.调整施工进度计划 C.分析进度偏差对后续工作及总工期的影响 D.收集反映工程实际进度的有关数据 E.实际进度与计划进度比较分析 | ||
![]() | ||
![]() | ||
『正确答案』DE 『答案解析』施工进度监测系统过程:(1)收集整理实际进度数据;(2)实际进度与计划进度比较分析。 |

【2024年真题】下列方法中可用来工程项目整体进度分析,比较实际进度与计划进度的有( )。 A.横道图比较法 B.前锋线比较法 C.动态比率比较法 D.S曲线比较法 E.流程图比较法 | ||
![]() | ||
![]() | ||
『正确答案』ABD 『答案解析』实际进度与计划进度比较是施工进度控制的主要环节。常用的比较方法有:横道图比较法、S曲线比较法和前锋线比较法等。 |

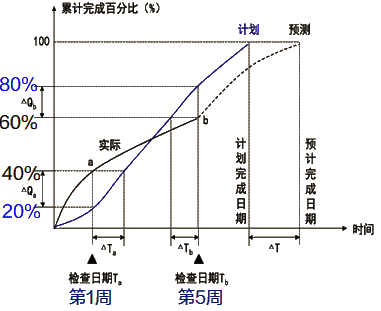

【例题】当利用S曲线比较工程项目的实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的左侧,则该实际进展点与计划S曲线在水平方向的距离表示工程项目( )。 A.实际超额完成的任务量 B.实际拖欠的任务量 C.实际进度拖后的时间 D.实际进度超前的时间 | ||
![]() | ||
![]() | ||
『正确答案』D 『答案解析』若工程实际进展点落在计划S曲线左侧,表明此时实际进度超前。水平方向对应的是时间。 |
