造价工程师技术与计量安装高频考点:措施项目清单
2018年造价工程师考试时间为10月27日-28日,为了帮助2018年造价工程师考试学员更好完成本阶段的学习,建设工程教育网为大家整理了造价工程师技术与计量安装高频考点,希望对广大考生有帮助。2018造价工程师《技术与计量安装》高频考点汇总>>
造价工程师技术与计量安装高频考点:第三章
考点三:措施项目清单
【考频分析】★★★★★
1.措施项目清单的编制应根据拟建工程的实际情况列项,除了考虑工程本身的因素外,还要考虑水文、气象、环境、安全的实际情况。若出现规范未列的项目,可根据工程实际情况补充。补充的措施项目,需附有补充的项目的名称、工作内容及包含范围等。
措施项目中可以计算工程量的项目,宜采用分部分项工程量清单的方式编制,列出项目编码、项目名称、项目特征、计量单位和工程量;对不可以计算工程量的项目,以“项”为计量单位。

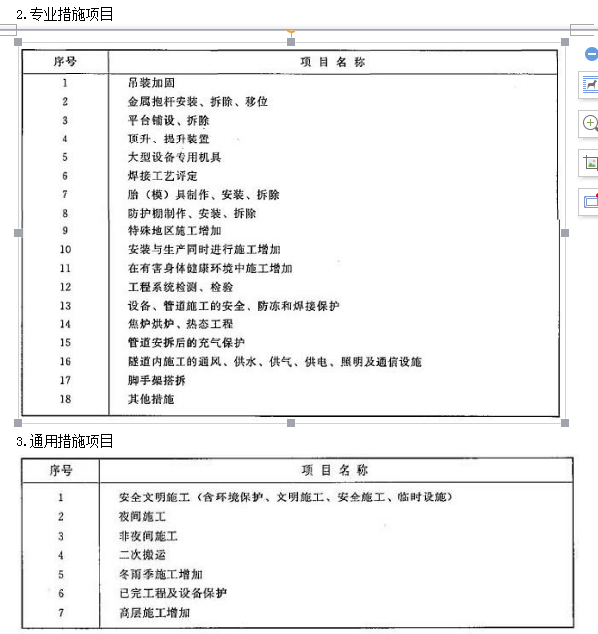

2.专业措施项目
4.安全文明施工的工作内容及包含范围
(1)环境保护:如防噪、降尘、清污、排污等。
(2)文明施工:如“五牌一图”、美化墙面等。
(3)安全施工:如安全用电、安全防护、消防器材等相关内容。
(4)临时设施:施工现场围挡的安砌、维修、拆除;施工现场临时建筑物、构筑物的搭设、维修、拆除;施工现场临时设施的搭设、维修、拆除,其他临时设施的搭设、维修、拆除。
5.施工方案、施工方法及计量
施工方案内容一般包括施工流向和施工顺序,施工阶段划分、施工方法和施工机械选择等内容。还包括招标文件、施工规范与工程验收规范和设计文件对工程所要求的技术措施而采用的一些施工方法。
(1)当拟建工程中有工艺钢结构预制安装和工业管道预制安装时,措施项目清单可列项“平台铺设、拆除”。
(2)当拟建工程中有设备、管道冬雨季施工,有易燃易爆、有害环境施工,或设备、管道焊接质量要求较高时,措施项目清单可列项“设备、管道施工的安全防冻和焊接保护”。
(3)当拟建工程中有三类容器制作、安装,有超过10MPa的高压管道敷设时,措施项目清单可列项“工程系统检测、检验”。
(4)当拟建工程中有冶金炉窑时,措施项目清单可列项“焦炉烘炉、热态工程”。
(5)当拟建工程中有洁净度、防腐要求较高的管道安装时,措施项目清单可列项“管道安拆后的充气保护”。
(6)当拟建工程中有隧道内设备、管道安装时,措施项目清单可列项“隧道内施工的通风、供水、供气、供电、照明及通信设施”。
(7)当拟建工程有大于40t的设备安装时,措施项目清单可列项“金属抱杆安装拆除、移位”。
(8)当拟建工程在高原、高寒或地震多发地区进行施工时,措施项目清单可列项“特殊地区施工增加”。
以上便是为考生准备的造价工程师技术与计量安装高频考点,希望对考生备考有所帮助,考试临近,备考心慌,为了帮助考生更高效、更快速地通过2018年一级造价工程师考试,网校特推出了84分集训营课程,200小时老师网课,考前9天封闭式集训,让老师手把手带你学,40天高分逆袭,逆战来也!!现在加入>>
考前9天封闭式集训 40天高分逆袭 现在加入>>
报考指南
大纲 / 教材
25年预计6月发布
报 名 时 间
预计考前2-3个月
准考证打印
考前10日至一周内
考 试 时 间
预计25年10月
考 试 成 绩
考后2-3个月左右
合格证领取
成绩公布后1个月左右
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
