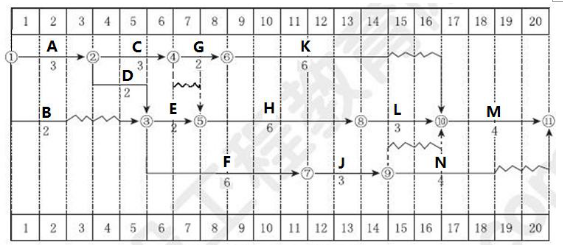

图1 工程施工网络计划
造价工程师考试建设工程案例分析试题答案
1)【答案】F工作进度拖后1个月,总时差2个月,对总工期无影响。
H工作进度提前1个月,H是关键工作,可能使总工期提前1个月。
G工作拖后1个月,总时差2个月,对总工期无影响。

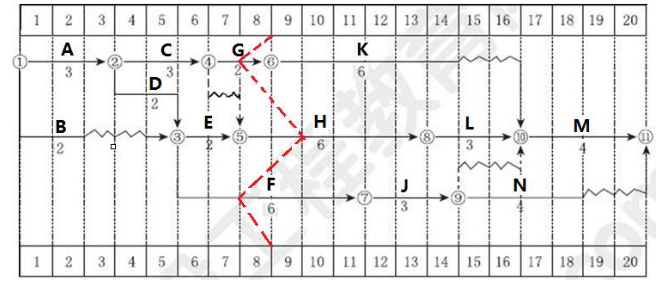

图1 工程施工网络计划

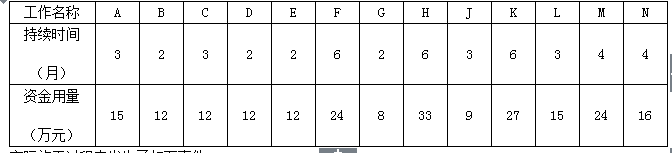

2)【答案】第8月末的已完工程计划投资=15+12+12+12+12+8+4+11=86(万元)
第8月末的拟完工程计划投资=15+12+12+12+12+12+8+5.5=88.5(万元)
进度偏差=86-88.5=-2.5(万元)
工期落后2.5万元。
3)【答案】事件1:工期索赔不成立,费用索赔成立。因为修改设计是建设单位原因,费用损失应由甲方承担,但是延误的时间(2个月)没有超过工作B的总时差(3个月),不影响工期。
事件3:工期和费用索赔不成立。因为施工质量问题是施工方的原因,应自行承担相应的工期和费用。
事件4:工期索赔成立,清理和修复工程费用索赔成立,机械闲置和继续损失费用索赔不成立。因为不可抗力造成的工期延误(1个月)应顺延工期,双方损失各自承担,清理和修复费用由发包人承担。
4)【答案】工期索赔1个月。
事件1费用索赔:600×50×(1+15.8%)=3.47(万元)
事件4费用索赔:24.5(万元)
费用索赔合计:27.97(万元)
以上便是为考生准备的造价工程师考试建设工程案例分析试题,希望对考生备考有所帮助,考试临近,备考心慌,为了帮助考生更高效、更快速地通过2018年一级造价工程师考试,网校特推出了84分集训营课程,200小时老师网课,考前9天封闭式集训,让老师手把手带你学,40天高分逆袭,逆战来也!!现在加入>>
考前9天封闭式集训 40天高分逆袭 现在加入>>
报考指南
大纲 / 教材
25年预计6月发布
报 名 时 间
预计考前2-3个月
准考证打印
考前10日至一周内
考 试 时 间
预计25年10月
考 试 成 绩
考后2-3个月左右
合格证领取
成绩公布后1个月左右
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
