2008年监理工程师考试《三大控制》试卷及答案
2008年度全国监理工程师执业资格考试试卷
建设工程质量、投资、进度控制
一、单项选择题(共80题,每题1分。每题的备选项中,只有1个最符合题意)
1.在建设工程质量特性中,( )是指工程在规定的时间和条件下完成规定功能的能力。
A.适用性
B.耐久性
C.可靠性
D.安全性
2.凡涉及建筑主体和承重结构变动的装修工程,设计方案应经( )审批后方可进行施工。
A.原审查机构
B.原设计单位
C.质量监督机构
D.监理单位
3.民用建筑主体结构的耐用年限匀为( )。
A.二级
B.三级
C.四级
D.五级
4.工程质量检测工作是对工程质量进行监督管理的重要手段之一。法定的国家级工程质量检测机构出具的检测报告,在国内具有( )性质。
A.最高裁定
B.最终裁定
C.一般裁定
D.行政裁定
5.监理工程师对勘察、设计单位资质审核的重点不包括( )。
A.企业资质的近期变动
B.营业执照的有效性
C.注册证书的有效性
D.资质证书的有效性
6.监理工程师在审核勘察单位的勘察实施方案时,应重点审核方案的( )。
A.先进性、可操作性
B.可行性、精确性
C.先进性、经济性
D.可行性、创新性
7.监理工程师对技术设计图纸的审核应侧重于( )。
A.各专业设计是否符合预定的质量标准和要求
B.修正概算文件是否符合投资限额的要求
C.概算文件是否符合投资限额的要求
D.新材料、新技术、新工艺的应用
8.监理工程师对施工图审核的重点之一是( )能否得到满足。
A.建设项目的使用功能和耐久性
B.建设项目的质量特性和设计条件
C.各专业设计方案的深度
D.建改项目的使用功能和质量要求
9.下述工作中,属施工过程质量控制的是( )。
A.设计交底和图纸会审
B.施工生产要素配置审查
C.作业技术交底
D.工程质量评定
10.可直接用于施工作业技术活动质量控制的专门技术性法规是( )。
A.监理规范
B.施工管理规程
C.混凝土验收规范
D.电焊操作规程
11.按承包能力,施工承包企业可划分为总承包、专业承包、劳务分包三个序列,其中专业承包资质按类别又分为( )。
A.特级、一级、二级、三级
B.一级、二级
C.甲级、乙级、丙级
D.一级、二级、三级
12.现行施工组织设计和施工质量计划的差别在于( )不同。
A.编制原理
B.编制对象
C.编制形式
D.编制单位
13.监理工程师对施工组织发计进行审查时,应遵循( )的原则。
A.质量第一、更全第一
B.进度第一、安全第一
C.效益第一、质量第一
D.进度第一、效益第一
14.设计交底是保证工程质量的重要环节,设计交底应由( )主持。
A.监理单位
B.建设单位
C.设计单位
D.施工图审查单位
15.对有特殊安全要求的施工设备,监理工程师应要求承包单位通过( )鉴定。
A.当地劳动安全部门
B.质量监督机构
C.当地建设主管部门
D.项目监理机构
16.见证取样是保证工程质量的手段之一,见证取样的频率和数量包括在承包单位自检范围内,一般所占比例为( )。
A.10%
B.20%
C.25%
D.30%
17.在设备检验的方法中,专业检查主要是检验设备的( )。
A.名称、型号、规格
B.性能、参数、运转情况
C.外观、零部件、资料情况
D.单机无负荷或联动试车情况
18.监理工程师在设备试运行过程中的质量控制,主要是监督安装单位按规定的步骤和内容进行试运行,并督促其做好试运行的( )。
A.各种检查和记录
B.时间安排和调度
C.系统划分
D.技术交底
19.根据施工质量验收的规定,施工现场质量管理检查记录表应由施工单位填写,然后由( )负责检查并做出检查结论。
A.总监理工程师
B.专业监理工程师
C.现场监理员
D.施工单位质量负责人
20.在单位工程的质量验收中,对于涉及结构安全和使用功能的分部工程应进行( )。
A.见证取样检测
B.主控项目的复查
C.抽样检测
D.检验资料的抽查
21.为把质量隐患消灭在萌芽状态,在( )的验收时就应及时发现并处理不合格的施工质量。
A.检验批
B.分项工程
C.子分部工程
D.分部工程
22.在施工过程中,当分部工程达到验收条件时,应由( )组织验收。
A.专业监理工程师
B.总监理工程师
C.施工单位项目负责人
D.建设单位现场代表
23.按国家现行规定,造成直接经济损失35万元的工程质量事故,应定为( )质量事故。
A.一般
B.严重
C.重大
D.特大
24.监理工程师最终确认工程质量事故的技术处理是否达到了预期的目的,应通过( )。
A.观察和必要的判断
B.检查和必要的鉴定
C.回访和必要的跟踪
D.分析和必要的验证
25.施工过程中,对出现的工程质量问题,监理工程师首先应( )。
A.签发《监理通知》
B.签发《工程暂停令》
C.报告业主
D.判断其严重程度
26.施工质量事故的技术处理方案按规定程序和要求核签以后,监理工程师应要求施工单位制定详细的( )付诸实施。
A.施工组织设计
B.施工进度计划
C.施工方案
D.施工整改计划
27.在收集质量数据中,当总体很大时,很难一次抽样完成预定的目标,此时,质量数据的收集方法宣采用( )。
A.分层抽样
B.等距抽样
C.整群抽样
D.多阶段抽样
28.在质量控制的统计分析方法中,最能形象、直观、定量反映影响质量的主次因素的是( )。
A.排列图
B.因果分析图
C.直方图
D.控制图
29.在质量管理中,将正常型直方图与质量标准进行比较时,可以判断生产过程的( )。
A.质量问题成因
B.质量薄弱环节
C.计划质量能力
D.实际质量能力
30.对组成质量管理体系的各个过程加以识别、理解和管理的质量管理原则是( )。
A.过程方法
B.持续改进
C.管理的系统方法
D.质量体系过程评价
31.按照GB/T19000族标准要求,通常对组织的相关职能和层次分别规定质量目标。作业层次上的质量目标应是( )。
A.定性的
B.定量的
C.定性为主定量为辅
D.定性为辅定量为主
32.在质量管理体系认证过程中,如果认证机构对申请单位的申请文件进行审查后,认为不符合规定要求,则认证机构应( )。
A.拒绝申请单位的中请
B.要求申请单位重新申请
C.要求申请单位作必要的补充或修改
D.延期对申请单位的认证
33.某项目,建筑安装工程费1000万元,设备工器具购置费700万元,工程建设其他费500万元,涨价预备费250万元,基本预备费100万元,建设期利息80万元,则该项目的静态投资为( )万元。
A.2300
B.2450
C.2550
D.2630
34.某进口设备,离岸价为200万元,到岸价为210万元,银行手续费为1万元,进口关税为21万元,增值税税率为17%,不计消费税。则增值税税额为( )万元。
A.35.77
B.37.57
C.39.27
D.39.44
35.在工程项目竣工验收前,对已完工程及设备进行保护所需的费用属于( )。
A.建筑安装工程措施费
B.建筑安装工程直接工程费
C.建设单位管理费
D.建设单位生产准备费
36.某建筑安装工程,采用工料单价法计价程序计算工程造价,以直接费为计算基础,其直接工程费为1000万元,措施费为100万元,间接费费率为10%,利润率为5%,计税系数为3.41%,则该工程的含税造价为( )万元。
A.1194.39
B.1302.97
C.1308.14
D.1313.82
37.某新建项目,建设期为2年,从银行贷款900万元,其中第1年300万元、第2年600万元。若年利率为6%,则该项目估算的建设期利息为( )万元。
A.18.00
B.37.08
C.45.54
D.54.00
38.对招标文件提供的清单,投标人必须逐一计价且对所列内容不允许有任何更改变动的是( )。
A.分部分项工程量清单
B.措施项目清单
C.其他项目清单
D.零星工作项目表
39.分部分项工程量清单项目编码设为五级,其中第三级表示的是( )顺序码。
A.专业工程
B.分部工程
C.分项工程
D.工程量清单
40.为了使建设项目可行性研究能有效地指导项目建设,可行性研究报告中确定的主要工程技术数据,在深度上应能满足项目( )的要求。
A.初步设计
B.施工图设计
C.施工招标
D.签订施工合同
41.现有甲乙两家银行可向借款人提供一年期贷款,均采用到期一次性偿还本息的还款方式。甲银行贷款年利率11%,每季度计息一次;乙银行贷款年利率12%,每半年计息一次。借款人按利率高低作出正确选择后,其借款年实际利率为( )。
A.11.00%
B.11.46%
C.12.00%
D.12.36%
42.某购房人从银行贷款50万元,贷款期限10年,按月等额还本付息,贷款年利率6%,每月计息一次,其每月应向银行还款的数额为( )元。
A.4917
B.5551
C.7462
D.7581
43.对建设项目环境管理提出的"三同时"要求,是指环境治理设施与项目主体工程必须( )。
A.同时开工、同时竣工、同时投产使用
B.同时设汁、同时施工、同时投产使用
C.同时开工、同时竣工、同时验收
D.同时设计、同时开工、同时验收
44.某化工项目,设计的年产量为10万吨,预计单位产品售价为500元/吨(已扣除销售税金及附加、增值税),正常生产年份单位产品变动成本为300元/吨,年产量盈亏平衡点为5万吨。若单位产品变动成本上升为340元/吨,其他数值保持不变,则产量盈亏平衡点的生产能力利用率为( )。
A.29.41%
B.33.33%
C.50.00%
D.62.50%
45.初步设计阶段限额设计控制工作的重点是( )。
A.设计方案的优化选择
B.工程量清单的编制
C.设计预算的审查
D.设计变更的审批
46.某项目,有甲、乙、丙、丁四个设计方案,通过专业人员测算和分析,四个方案功能得分和单方造价如下表所示。按照价值工程原理,应选择实施的方案是( )。
方案 | 甲 | 乙 | 丙 | 丁 |
功能得分 | 98 | 96 | 99 | 94 |
单方造价(元/㎡) | 2500 | 2700 | 2600 | 2450 |
A.甲方案,因为其价值系数最高
B.乙方案,因为其价值系数虽低
C.丙方案,因为其功能得分最高
D.丁方案,因为其单方造价最低
47.用概算指标法计算建筑工程概算价值的王要步骤有:①计算单位直接工程费;③计算概算单价;③计算措施费、间接费、利润、税金;④计算单位工程概算价值。这些步骤正确的顺序是( )。
A.①→②→③→④
B.①→③→②→④
C.①→③→④→②
D.②→①→③→④
48.某土石方工程,施工承包采用固定总价合同形式,根据地质资料、设计文件估算的工程量为17000m3,在机械施工过程中,由于局部超挖、边坡垮塌等原因,实际工程量为18000m3;基础施工前,业主对基础设计方案进行了变更,需要扩大开挖范围,增加土石方工程量2000m3。则结算时应对合同总价进行调整的工程量为( )m3。
A.0
B.1000
C.2000
D.3000
49.不能促使承包商降低工程成本,甚至还可能“鼓励”承包商增大工程成本的合同。形式是( )。
A.成本加固定金额酬金合同
B.成本加固定百分比酬金合同
C.成本加奖罚合同
D.最高限额成本加固定最大酬金合同
50.下列关于中标人的投标报价和合同价关系的表述中,正确的是( )。
A.合同价应低于中标人的投标报价
B.中标人的投标报价扣除下浮比例后等于合同价
C.中标人的投标报价是签订合同的价格依据
D.合同价等于中标人的投标报价与标底价格的平均值
51.项目监理机构进行施工阶段投资控制的组织措施之一是( )。
A.编制施工阶段投资控制工作流程
B.制定施工方案并对其进行分析论证
C.审核竣工结算
D.防止和处理施工索赔
52.某工程,基础底板的设计厚度为0.9m,但承包商按1.0m施工,多做的工程量在工程计量时应( )。
A.计量一半
B.不予计量
C.按实际发生数计量
D.由业主和承包商协商处理
53.某土方工程,招标文件中估计工程量为1.5万m3,合同中约定土方工程单价为16元/m3,当实际工程量超过估计工程量10%时,超过部分单价调整为15元/m3。该工程实际完成土方工程量1.8万m3,则土方工程实际结算工程款为( )万元。
A.27.00
B.28.50
C.28.65
D.2880
54.根据FIDIC《施工合同条件》的规定,承包商只能索赔成本和工期,不能索赔利润的事件是( )。
A.业主未能提供施工现场
B.工程师增加试验次数
C.设计图纸错误
D.业主原因暂停施工
55.某工程,拟完工程计划投资和已完工程计划投资的比较如下图所示。图中△表示t时刻的( )。
A.投资节约额
B.投资超支额
C.进度滞后量
D.进度超前量
56.建技工程竣工决算时,新增固定资产值计算的对象是已经完成并经验收鉴定合格的( )。
A.建设项目
B.单项工程
C.单位工程
D.分部工程
57.监理单位接受建没单位委托实施工程项目全过程监理时,需要( )。
A.编制设计和施工总进度计划
B.审查设计单位和施工单位提交的进度计划
C.编制单位工程施工进度计划
D.编制详细的出图计划并控制其执行
58.依据工程项目建设总进度计划和批准的设计文件编制的工程项目年度计划的内容包括( )。
A.投资计划年度分配表
B.工程项目一览表
C.工程项目进度平衡表
D.年度建设资金平衡表
59.利用横道图表示建设工程进度计划,其局限性之一是不能( )。
A.直观反映各项工作的持续时间
B.反映建设工程所需资源量
C.反映工程费用与工期之间的关系
D.直观反映建设工程的施工期限
60.建设工程流水施工方式的特点之一是( )。
A.单位时间内投入的劳动力较少
B.专业工作队能够连续施工
C.能够充分地利用工作面进行施工
D.施工现场的组织管理比较简单
61.建设工程组织流水施工时,某专业工作队在单位时间内所完成的工程量称为( )。
A.流水节拍
B.流水步距
C.流水强度
D.流水节奏
62.某分部工程有3个施工过程,各分为3个施工段组织加快的成倍节拍流水施工,各施工过程在各施工段上的流水节拍分别为6、4、6天,则专业工作队数应为( )个。
A.3
B.5
C.6
D.8
63.某分部工程有两个施工过程,各分为4个施工段组织流水施工,流水节拍分别为2、4、3、4天和3、5、4、5天,则流水步距和流水施工工期分别为( )天。
A.2和19
B.3和20
C.4和20
D.5和19
64.在工程网络计划中,某项工作的最早完成时间与其紧后工作的最早开始时间之间的差值称为这两项工作之间的( )。
A.时间间隔
B.间歇时间
C.时差
D.时距
65.某工程双代号网络计划如下图所示,其中关键线路有( )条。
A.1
B.2
C.3
D.4
66.在工程网络计划中,关键线路是指( )的线路。
A.单代号网络计划中由关键工作组成
B.双代号网络计划中无虚箭线
C.双代号时标网络计划中无波形线
D.单代号搭接网络计划中时距总和最小
67.某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差( )。
A.均为2周
B.分别为2周和3周
C.均为3周
D.分别为3周和2周
68.在第67题所示双代号时标网络计划甲,如聚B、D、I三项工作因共用一台施工机械而必须依次施工,则该施工机械往现场的最小闲置时间为( )周。
A.1
B.2
C.3
D.4
69.工程网络计划的工期优化是指通过( )而使计算工期满足要求工期。
A.压缩关键工作的持续时间
B.改变关键工作之间的逻辑关系
C.压缩资源需求量小的工作的持续时间
D.减少非关键工作的自由时差
70.工程网络计划资源优化的目的是为了( )。
A.在资源均衡使用条件下,使工程总成本最低
B.在资源均衡使用条件下,使工期最短
C.在工期保持不变的条件下,使各项工作的资源强度尽可能一致
D.在工期保持不变的条件下,使计划安排的资源需求量尽可能均衡
71.某工程单代号搭接网络计划如下图所示,节点中下方数字为工作的持续时间,其中关键工作有( )。
A.工作A和工作B
B.工作B和工作D
C.工作C和工作D
D.工作C和工作E
72.在建设工程进度计划执行过程中,当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先( )。
A.确定可调整进度的范围
B.确定可利用的资源数量
C.分析所采取措施的成本
D.分析比较各种措施的优劣
73.当利用S曲线比较工程项目的实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的左侧,则该实际进展点与计划S曲线在水平方向的距离表示工程项目( )。
A.实际超额完成的任务量
B.实际拖欠的任务量.
C.实际进度拖后的时间
D.实际进度超前的时间
74.在某工程网络计划中,已知工作M的总时差和包宙时差分别为5天和2天,监理工程师检查时发现该工作的实际进度拖后2天,则工作M的实际进度( )。
A.既不影响总工期,也不影响其后续工作的正常进行
B.不影响总工期,但会将其紧后工作的开始时间推迟2天
C.会将其紧后工作的开始时间推迟2天,并使总工期延长2天
D.会将其紧后工作的开始时间推迟4天,并使总工期延长2天
75.监理单位接受建设单位委托实施设计阶段进度控制工作时,应当( )。
A.编制工程项目设计进度计划
B.核查分析设计图纸进度表,
C.检查工程设计人员专业构成情况
D.实行设计工作技术经济责任制
76.确定建设工程施工进度控制目标的依据之一是( )。
A.监理合同中有关工期的要求
B.施工总进度计划
C.工程条件的落实情况
D.单位工程施工进度计划
77.在施工阶段,施工单位将所编制的施工进度计划及时提交给监理工程师审查的目的是为了( )。
A.及时得到工程预付款
B.听取监理工程师的建设性意见
C.解除其对施工进度所承担的责任和义务
D.使监理工程师及时下达开工令
78.在施工过程中,为了加快施工进度.施工单位可采取的技术措施包括( )。
A.采用更先进的施工方法
B.增加每天的施工时间
C.实施强有力的施工调度
D.增加施工作业面
79.根据工程延期的审批程序,当延期事件具有持续性、承包单位在合同规定的有效期内不能提交最终详细的申述报告时,应先向监理工程师提交该延期事件的( )。
A.工程延期估计值
B.延期意向通知
C.阶段性详情报告
D.临时延期申请书
80.监理工程师控制物资供应进度的工作内容包括( )。
A.审查物资供应情况分析报告
B.履行物资供应合同中的义务
C.确定物资供应分包方式
D.负责业主方供应物资的订货
二、多项选择题(共40题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
81.下列关于工程建设各参与方质量控制地位的说法中,正确的有( )。
A.工程监理单位属质量自控主体
B.勘察设计单位属勘察设计产品质量自控主体
C.政府质量监督部门属工程质量监控主体
D.施工单位属工程施工质量自控主体
E.建设单位属工程项目质量自控主体
82.工程建设的各个阶段都对工程质量的形成产生影响,其中勘察设计阶段的影响在于( )。
A.使决策阶段确定的质量目标和水平具体化
B.决定工程实体质量的形成
C.直接关系工程主体结构的安全可靠
D.确保工程实体的最终质量
E.使建设投资的综合功能充分体现规划意图
83.施工图设计的深度应达到能据以( )的要求。
A.编制施工图预算
B.安排材料、设备订货和非标准设备的制作
C.进行施工和安装
D.进行工程验收
E.签订监理合同一
84.为减少设计变更的发生、保证工程质量,监理工程师在设计变更控制方面应( )。
A.加强对可行性研究的质量控制
B.加强设计阶段的质量控制
C.及时掌握国家政策及相关规范变化,并将信息通知设计单位
D.杜绝设计中的“错、漏、碰、缺”现象
E.对建设单位和施工单位所提出的设计变更采取不同的态度
85.监理工程师在现场施工准备的质量控制中需要进行( )等工作。
A.项目监理机构质量控制体系的建立和完善
B.施工承包单位质量管理体系的审查
C.分包单位资质的审核与确认
D.设计交底与施工图纸的现场核对
E.材料构配件采购订货的控制
86.监理工程师对施工单位的现场施工机械配置进行控制的内容有( )。
A.审查施工机械设备的数量是否足够
B.审查所需的施工机械设备是否按已批准的施工组织设计要求备妥
C.审查已准备的施工机械设备能否保证可用的良好状态
D.审查施工机械设备在使用期间能否按期大修
E.审查施工机械设备租赁合同
87.在施工准备阶段,现场监理机构内部需要做好的质量监控的基础工作有( )。
A.完善监理规划
B.配备监理人员及明确工作分工
C.配备必要的检测工器具
D.及时完成监理实施细则的编制
E.熟悉有关的检测方法和规程
88.施工阶段监理工程师可应用( )等手段进行质量控制。
A.审核技术文件报告和报表
B.向建设单位报告
C.按承包商要求规定质量监控工作程序
D.平行检验、旁站监理、巡视检查
E.制约工程款支付
89.设备的检验是一项专业性、技术性较强的工作,设备检验方法通常有( )。
A.自制设备经9个月生产考验
B.设备开箱检验
C.设备的专业检查
D.单机无负荷试车或联动试车
E.进口设备须会同建设单位进行检验
90.建设工程施工质量验收中分项工程是按( )划分的。
A.主要工种
B.主要材料
C.施工工艺
D.设备类别
E.施工程序
91.对于分部工程观感质量进行验收检查,通常给出综合质量评价,其结论分为( )。
A.优
B.良
C.好
D.一般
E.差
92.下列可能导致工程出现质量问题的情况中,属于施工管理不到位的有( )。
A.选用了不恰当的标准图集jianshe99.com
B.采用不正确的结构方案,荷载取值过小
C.挡土墙未按图设滤水层、排水孔
D.悬挑结构未进行抗倾覆验算
E.未进行技术交底,违章作业
93.工程质量事故的实况资料是找出质量事故原因和确定处理对策的基础,它主要来自( )。
A.施工单位的质量事故调查报告
B.监理单位对事故成因的分析报告
C.监理单位调查研究所获得的第一手资料
D.工程质量事故调查组的事故分析会议记录
E.有关的技术文件和档案
94.某工程项目出现了需要加固补强的质量问题,设计单位对此提出了处理方案,监理工程师在审核确认该处理方案时,应坚持( )原则。
A.安全可靠、不留隐患
B.满足建筑物的功能和使用要求
C.技术可行
D.经济合理
E.时间最短
95.控制图按用途分为分析用控制图和管理用控制图,管理用控制图( )。
A.可以用来控制生产过程
B.可以用来控制质量成本.
C.可以找出质量问题的原因
D.是静态的
E.是动态的
96.根据GB/T19000-2000族标准确定的质量管理原则,质量管理的系统方法可包含的环节有( )。
A.系统策划
B.系统分析
C.系统模拟
D.系统工程
E.系统管理
97.建设工程项目的投资控制应贯穿于项目建设的全过程,但各阶段对投资的影响程度是不同的,应以( )阶段为重点。
A.决策
B.设计
C.招投标
D.施工
E.试运行
98.按《建筑安装工程费用项目组成》(建标[2003]206号)的规定,施工机械使用费包括( )。
A.机械操作人员的工资
B.大型机械设备安拆费
C.机械燃料动力费
D.机械大修理费
E.应缴纳的养路费
99.建设工程取得现有国有土地使用权应支付的费用包括( )。
A.新菜地开发建设基金
B.拆迁补偿与临时安置补助费
C.城市建设配套费
D.土地使用权出让金
E.耕地占用税
100.按照物质消耗内容分类,可将建设工程定额分为( )。
A.人工消耗定额
B.土建工程定额
C.材料消耗定额
D.安装工程定额
E.机械消耗定额
101.按《建设工程工程量清单计价规范》,分部分项工程量清单应按统一的( )进行编制。
A.项目名称
B.项目特征
C.项目编码
D.计量单{立
E.工程量计算规则
102.下列关于应用生产能力指数法估算化工建设项目投资的说法中,正确的有( )。
A.生产能力指数取值应考虑拟建项目与已建同类项目的投资来源差异
B.拟建项目与已建同类项目生产能力之比应限制在50倍以内
C.应考虑拟建项目与已建同类项目因建设时间不同而导致的价格水平差异
D.拟建项目与已建同类项目的实施主体必须相同|建 设工程教育网
E.生产能力指数取值应限制在1~2之间
103.某项目净现金流量如下表所示。投资主体设定的基准收益率为8%。基准静态投资回收期为3年。由此可以得到的结论有( )。
年份 | 0 | 1 | 2 | 3 | 4 | 5 |
净现金流量(万元) | -200 | -200 | 150 | 150 | 150 | 150 |
A.项目投资利润率为50%
B.项目财务净现值约为74.82万元
C.项目静态投资回收期约为2.67年
D.项目财务内部收益率大于8%
E.从静态投资回收期判断,该项目可行
104.价值工程活动的特点有( )。
A.以使用者的功能需求为出发点
B.中心环节是对研究对象进行功能系统分析
C.目的是降低研究对象的成本
D.是一种需要技术创新的创造性活动
E.需要有组织、有计划、有步骤地开展工作
105.某新建大型工业项目由办公楼、生产区、总图运输等部分组成,其办公楼的综合概算包括该楼的( )。
A.建筑工程费
B.土地使用费
C.设计费
D.安装工程费
E.设备购置费
106.确定工程预付款的额度时,应考虑的主要因素包括( )。
A.施工工期
B.合同总额
C.施工方法
D.施工组织措施
E.施工季节
107.承包商可索赔的人工费包括( )。
A.特殊恶劣气候导致的人员窝工费
B.法定增长的人工费
C.设计变更导致的人员窝工费
D.因雨季停工后加班增加的人工费
E.完成额外工作增加的人工费
108.建设工程竣工决算资料包括( )。
A.竣工财务决算报表
B.竣工财务决算说明书
C.竣工工程平面示意图
D.竣工工程整体效果图
E.工程造价比较分析资料
109.为了确保建设工程进度控制目标的实现,监理工程师可采取的组织措施包括( )。
A.推行CM承发包模式,对建设工程实行分段设计、发包和施工
B.建立进度控制目标体系,明确项目监理机构中进度控制人员及其职责分工
C.建立进度计划审核制度和进度计划实施中的检查分析制度
D.建立图纸审查、工程变更和设计变更管理制度
E.编制进度控制工作细则,指导监理人员实施进度控制
110.建设工程组织流水施工时,用来表达流水施工在空间布置上开展状态的参数有( )。
A.流水能力
B.工作面
C.施工过程
D.施工段
E.专业工作队数
111.下列关于固定节拍流水施工特点的说法中,正确的有( )。
A.所有施工过程在各个施工段上的流水节拍均相等
B.相邻专业工作队之间的流水步距不尽相等
C.专业工作队的数量等于施工过程的数量
D.各施工段之间没有空闲时间
E.流水施工工期等于施工段数与流水节拍的乘积

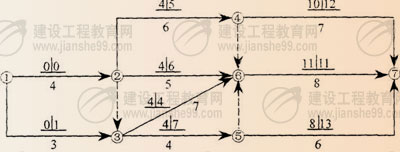

112.某分部工程双代号网络图如下图所示,图中错误有( )。
A.多含起点节点
B.多个终点节点
C.工作代号重复
D.节点编号有误
E.存在循环网路

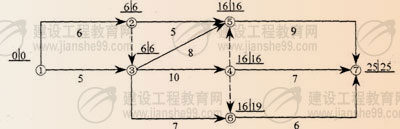

113.某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示、该计划表明( )。
A.工作1-3的自由时差为1
B.工作2-4的自由时差为1
C.工作2-6的总时差为2
D.工作3-6为关键工作
E.工作5-7的总时差为5

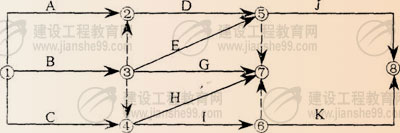

114.某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示。该计划表明( )。
A.工作1-2和工作1-3同为关键工作
B.工作2-5的总时差与自由时差相等
C.工作3-5与工作4-7的自由时差相等
D.工作3-6的总时差与自由时差相等
E.工作5-7和工作6-7同为非关键工作
115.在工程网络计划中,关键工作是指( )的工作。
A.双代号网络计划中两端节点均为关键节点
B.单代号搭接网络计划中与紧后工作之间时距最小
C.单代号网络计划中最迟开始时间与最早开始时间相差最小
D.双代号时标网络计划中工作箭线上无波形线
E.双代号网络计划中最迟完成时间与最早完成时间相差最小

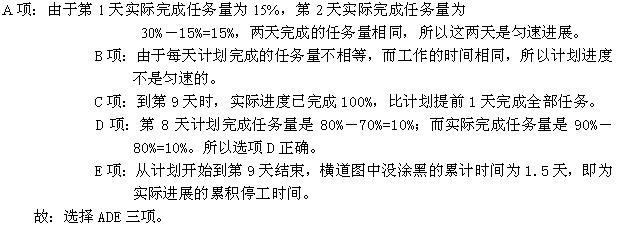

116.某工作计划进度与实际进度如下图所示,下列对说法中正确的有( )。
A.第1天至第2天的实际进度为匀速进展
B.工作的计划进度为匀速进展
C.工作的实际进度拖后1天
D.第8天实际完成工作量与计划完成工作量相同
E.工作实际进展中累计停工1.5天
117.在应用前锋线比较法进行工程实际进度与计划进度比较时,工作实际进展点可以按该工作的( )进行标定。
A.已完任务量比例
B.尚余自由时差
C.尚需作业时间
D.已消耗劳动量
E.尚余总时差
118.建设工程施工进度控制工作细则的内容包括( )。
A.施工进度控制人员的职责分工
B.施工进度控制工作流程
C.工程进度款支付条件及方式
D.施工进度控制目标实现的风险分析
E.施工进度控制目标分解图
119.监理工程师审查建设工程施工进度计划的内容包括( )。
A.施工顺序安排是否符合施工工艺要求
B.施工进度计划是否以时标网络计划表示
C.施工进度安排是否符合施工合同规定
D.各单位工程施工进度计划之间是否相互协凋
E.生产要素的供应能否保证施工进度计划的实现
120.建设工程施工物资储备计划的编制依据包括( )。
A.物资需求计划
B.物资储备定额
C.物资储备方式
D.物资供应市场价格
E.物资供应市场分布
1.答案:C
【解析】建设工程质量的特性主要表现在六个方面,即:适用性、耐久性、安全性、可靠性、经济性和与环境的协调性。其中适用性是指工程满足使用目的的各种功能;耐久性是指工程在规定条件下,满足规定功能要求使用的年限,也就是工程竣工后的合理使用年限;安全性是指工程在建成后在使用过程中保证结构安全、保证人身和环境免受危害的程度;可靠性是指工程在规定的时间和条件下完成规定功能的能力;经济性是指工程从规划、勘察、设计、施工到整个工程产品使用寿命周期内的成本和消耗费用;与环境的协调性是指工程与其周围生态环境协调,与所在地区的经济环境协调以及与周围已建工程相协调,以适应可持续发展的要求。所以应选择C。
2.答案:A
【解析】施工图一经审查批准,不得擅自修改。如遇特殊情况需要进行涉及审查主要内容的修改时,必须报请原审批部门,由原审批部门委托审查机构审查后再批准实施。因为涉及建筑主体和承重结构变动的装修工程,虽是装修工程,但是是涉及主体和承重结构的装修工程,是属于特殊情况,必须经审查机构审查。
3.答案:C
【解析】民用建筑主体结构的耐用年限分为四级(15~30年、30~50年、50~100年、100年以上)。
4.答案:B
【解析】法定的国家级工程质量检测机构出具的检测报告,在国内具有最终裁定,在国外具有代表国家的性质。
5.答案:C
【解析】监理工程师对资质审核的重点包括:勘察、设计单位资质证书类别和等级及所规定的使用业务范围与拟建工程的类型、规模、地点、行业特性及要求的勘察、设计任务是否相符,资质证书的有效期是否已过期,其资质年检结论是否合格;检查勘察设计单位的营业执照,重点是有效期和年检情况。没有包括注册证书的情况。
6.答案:B
【解析】监理单位对勘察质量控制中的工作方法有5项,其中第二项是审核勘察单位的勘察实施方案,重点审核其可行性和精确性。
7.答案:A
【解析】工程依据工作进程和深度不同,分为两阶段设计和三阶段设计。其中三阶段设计是针对技术上复杂的工业交通项目而言的,包括初步设计、技术设计和施工图设计。其中技术设计是在初步设计基础上方案设计的具体化,因此,监理工程师对技术图纸的审核应侧重于各专业设计是否符合预定的质量标准和要求。题中BCD应该属于初步设计中的内容。
8.答案:D
【解析】监理工程师对施工图审核的重点是使用功能和质量要求是否得到满足,还应按有关国家和地方验收标准及设计任务书、设计合同约定的质量标准,针对施工图设计成品,特别是其主要质量特性做出验收评定,签发验收结论文件。题中C是属于技术设计阶段的内容,AB的提法不正确,所以均不能选。
9.答案:C
【解析】监理工程师对施工过程的质量控制的内容有许多项内容,其中一项是作业技术交底的控制。题中AB都应属于施工准备阶段的质量控制的内容;D应属于验收阶段的内容。
10.答案:D
【解析】控制施工作业活动质量技术规程包括有许多种,其中包括电焊操作规程、砌砖操作规程、混凝土施工操作规程等,总之都是为了保证施工作业活动质量在作业过程中应遵照执行的技术规程。题中ABC的内容都属于技术法规性文件,但是,直接用于施工作业技术活动质量控制的专门技术性法规还应是D的内容。
11.答案:D
【解析】施工总承包企业的资质按专业类别共分为12个资质类别,每一个资质类别又分成特级、一级、二级、三级;专业承包企业资质按专业类别共分为60个资质类别,每一个资质类别又分成一级、二级、三级;劳务分包企业有13个资质类别,有的资质类别分成若干级,有的则不分级。
12.答案:A
【解析】现行施工组织设计和施工质量计划有相同的地方也存在着差别,其中编制对象相同、形式相同、作用既相同又存在区别、编制原理不同、在内容上有所侧重。
13.答案:A
【解析】监理工程师对施工组织设计进行审查时,应充分考虑承包合同规定的条件、施工现场条件及法规条件要求,突出“质量第一、安全第一”的原则。
14.答案:B
【解析】设计交底建设单位负责组织(主持),设计单位向施工单位和承担施工阶段的监理任务的监理单位等相关参建单位进行交底。图纸会审由承担施工阶段监理任务的监理单位负责组织,施工单位、建设单位、设计单位等相关单位参加。
15.答案:A
【解析】对于现场使用的塔吊和有特殊要求的特殊安全设备,进入现场后在使用前,必须经当地劳动安全部门鉴定,符合要求并办好相关手续后方允许承包单位投入使用。
16.答案:D
【解析】见证取样的频率,国家或地方主管部门有规定的,执行相关规定;施工承包合同中有明确规定的,执行施工承包合同的规定。见证取样的频率和数量,包括在承包单位自检范围内,一般所占比例为30%。
17.答案:B
【解析】设备的检验方法有设备的开箱检查和设备的专业检查。题中AC的内容属于设备的开箱检查的内容。对设备的专业检查是对设备的性能、参数、运转情况的全面检查。
18.答案:A
【解析】监理工程师应参加试运行的全过程,督促安装单位做好各种检查及记录。
19.答案:A
【解析】施工现场质量管理检查记录表应由施工单位填写,然后由总监理工程师(建设单位项目负责人)负责检查并做出检查结论。
20.答案:C
【解析】涉及安全和使用功能的地基基础、主体结构、有关安全及重要使用功能的安装分部工程,应进行有关见证取样送检试验或抽样检测。不是见证取样检测。
21.答案:A
【解析】因为检验批是质量检验的基础,其它分项工程的验收都是在检验批的基础上进行的,只有保证检验批的质量,才能保证分项工程的质量;保证了分项工程的质量就保证了分部工程的质量,从而保证了单位工程的质量。为把质量隐患消灭在萌芽状态,就应首先考虑的是检验批的质量。
22.答案:B
【解析】分部(子分部)工程质量应由总监理工程师(建设单位项目专业负责人)组织施工项目经理和有关勘察、设计单位项目负责人进行验收。
23.答案:C
【解析】凡具备下列条件之一者为重大质量事故:1)工程倒塌或报废;2)由于质量事故,造成人员死亡或重伤3人以上;3)直接经济损失10万元以上。题中所述造成直接经济损失35万元,属于10万元以上的范畴。
24.答案;B
【解析】工程质量事故的技术处理是否达到了预期目的,消除了工程质量不合格和工程质量问题,是否仍留有隐患。监理工程师应通过组织检查和必要的鉴定,进行验收并予以最终确认。
25.答案:D
【解析】当发生工程质量问题时,监理工程师首先应判断其严重程度。因为工程质量问题按期严重程度看,分成两类,一类是通过返修或返工可以弥补的质量问题;第二类是需要加固补强的或质量问题的存在影响下道工序和分项工程质量的质量问题。所以质量问题一经出现必须首先判断属于以上两类中的哪一类质量问题,才能确定签发《监理通知》还是《工程暂停令》。
26.答案:C
【解析】施工质量事故的技术处理方案核签以后,监理工程师应要求施工单位制动详细的施工方案设计。题中A的内容,包括内容太过于复杂。BC的内容太片面,只考虑进度不能解决质量事故的处理情况,施工单位处理工程质量事故主要应制定施工方案。
27.答案:D
【解析】质量数据的收集方法有多种,包括1)简单随机抽样:是对总体部进行任何加工,直接进行随机抽样,获取样本的方法。这种方法常用于总体差异不大,或对总体了解甚少的情况;2)分层抽样:是将总体按与研究目的有关的某一特性分为若干组,然后在每组内随机抽取样品组成样本的方法。这种方法特别适用于总体比较复杂的情况;3)等距抽样:是将个体按某一特性排队编号后均分为n组,这时每组有K=N/n个个体,然后在第一组内随机抽取第一件样品,以后每隔一定距离抽选出其余样品组成样本的方法。此法适用于生产线生产的情况等;4)整群抽样:将总体按自然状态分为若干群,并从中抽取样品群组成样本,然后在中选群内进行全数检验的方法。此种方法适用于材料用盒、箱包装的情况等;5)多阶段抽样:是将各种但阶段抽样方法结合使用,通过多次随机抽样来实现的抽样方法。适用于总体很大时,很难一次抽样完成预定的目标的情况。
28.答案:A
【解析】排列图是寻找影响主次因素的一种有效方法。因果分析图能寻找影响质量的主要因素,但是不能定量;直方图、控制图虽能定量分析,但不能反映影响质量的主次因素。
29.答案:D
【解析】直方图绘出后,应进行观察分析。一是观察直方图的形状、判断质量分布状态;二是将直方图与质量标准进行比较,判断实际生产过程能力。不是计划过程质量能力。所以应选择D
30.答案:C
【解析】将相互关联的过程作为系统加以识别、理解和管理,有助于组织提高实现目标的有效性和效率。质量管理的系统方法就是把质量管理体系作为一个大系统,对组成质量管理体系的各个过程加以识别、理解和管理,以达到实现质量方针和质量目标。
31.答案:B
【解析】质量目标通常依据组织的质量方针制定,并通过对组织的相关职能和层次分别规定质量目标。在作业层次,质量目标应是定量的。
32.答案:C
【解析】认证机构收到申请方的正式申请后,将对申请方的申请文件进行审查。经审查符合规定申请要求,则决定接受申请,由认证机构向申请单位发出“接受申请通知书”若经审查不符合规定的要求,认证机构将及时与申请单位联系,要求申请单位作出必要的补充或修改,符合规定后再发出“接受申请通知书”。
33.答案:A
【解析】静态投资=建筑安装工程费+设备工器具购置费+工程建设其他费+基本预备费
=1000+700+500+100=2300(万元)。
34.答案:C
【解析】增值税=组成计税价格×i%=(到岸价+关税)×i%=(210+21) ×17%=39.27(万元)。
35.答案:A
【解析】建筑安装工程措施费包括:(1)环境保护费(2)文明施工费(3)安全施工费(4)临时设施费(5)夜间施工增加费(6)二次搬运费(7)大型机械进出场及安拆费(8)混凝土、钢筋混凝土模板及支架费(9)脚手架费(10)已完工程及设备进行保护费(11)施工排水、降水费。
36.答案:D
【解析】(1)直接工程费=1000;(2)措施费=100;
(3)直接费=(1)+(2)=1000+100=1100;
(4)间接费=(3)×10%=1100×10%=110;
(5)利润=[(3)+(4)] ×5%=(1100+110)×5%=60.5
(6)含税造价=[(3)+(4)+(5)] ×(1+3.41%)=(1100+110+60.5) ×(1+3.41%)=1313.82(万元)。
37.答案:C
【解析】第一年利息=300/2×6%=9;第二年利息=(300+9+600/2)×6%=36.54
建设期利息=9+36.54=45.54(万元)
38.答案:A
【解析】分部分项工程量清单为不可调整的闭口清单,投标人对招标文件提供的分部分项工程量清单必须逐一计价且对所列内容不允许有任何更改变动。投标人若认为清单内容不妥或遗漏,只能通过质疑的方式由清单编制人作统一的修改更正,并将修改后的工程量清单发往所有投标人。
39.答案:B
【解析】(1)第一级表示工程分类顺序码[分2位];(2)第二级表示专业工程顺序码[分2位](3)第三级表示分部工程顺序码[分2位](4)第四级表示分项工程项目顺序码[分3位](5)第五级表示工程量清单项目顺序码[分3位]。
40.答案:A
【解析】BCD都是在可行性研究之后的工作。
41.答案:B
【解析】实际利率=
甲银行实际利率=(1+11%/4)4-1=11.46%;
甲银行实际利率=(1+12%/2)2-1=12.36%;所以选择向甲银行贷款。
42.答案:B
【解析】本题为已知P求A;
43.答案:B
【解析】环境影响评价坚持“三同时”原则,既环境治理设施与项目主体工程同时设汁、同时施工、同时投产使用。
44.答案:D
【解析】BEP(产量)=年固定总成本/(单位产品销售价格-单位产品可变成本-单位产品销售税金及附加-单位增值税);
50000=年固定总成本/(500-300);
年固定总成本=10000000元;
BEP(%)=年固定总成本/(年销售收入-年可变成本-年销售税金及附加-年增值税)×100%
=10000000/(100000×500-100000×340)×100%=62.5%
45.答案:A
【解析】限额设计控制工作包括:(1)重视初步设计的方案选择;(2)严格控制施工图预算;(3)加强设计变更管理。
46.答案:A
【解析】价值系数=功能/成本;甲方案价值系数=98/2500=0.0392;乙方案价值系数=96/2700=0.0355;丙方案价值系数=99/26000=0.0381;丁方案价值系数=94/2450=0.0386。
所以:选择价值系数最大的,即A。
47.答案:B
【解析】直接用概算指标法编制建筑工程概算的步骤:①计算直接工程费;②计算单位直接工程费;③计算措施费、间接费、利润、税金 及概算单价;④计算单位工程概算价值;⑤计算技术经济指标。
48.答案:C
【解析】采用固定总价合同,只有在设计变更和工程内范围发生变更的情况下才能做变更,其他均不能调整。所以超挖、边坡垮塌的工程量不与调整。
49.答案:B
【解析】采用成本加固定百分比酬金合同,承包商所用的成本越多得到的酬金越多,所以不能促使承包商降低工程成本,甚至还可能“鼓励”增大工程成本。
50.答案:C
【解析】投标报价是卖方的要价,如果中标,这个价格就是合同谈判和签订合同确定工程价格的基础。
51.答案:A
【解析】B是技术措施;C是经济措施;D是合同措施。
52.答案:B
【解析】没有经过工程师批准的变更,不予计量。
53.答案:C
【解析】(1)工程量差=1.8-1.5=0.3>1.5×10%=0.15,执行新单价;
(2)结算工程款=(1.5+0.15)×16+0.15×15=28.65(万元)。
54.答案:D
【解析】由于利润通常是包括在每项实施的工程内容的价格之内的,暂停施工,并未影响削减某些项目的实施,而导致利润的减少。
55.答案:C
【解析】进度偏差=拟完工程计划投资-已完工程计划投资,正值表示工期拖延。
56.答案:B
【解析】新增固定资产价值计算,是以独立发挥生产能力的单项工程为对象,当单项工程经有关部门验收鉴定合格,正式移交生产或使用,既应计算新增固定资产价值。
57.答案:B
【解析】监理单位对工程项目实施全过程监理包括设计前准备阶段、设计阶段和施工阶段。监理单位的任务一般只负责编制监理进度计划,审查设计单位、施工单位提交的进度计划。不负责编制设计、施工方面的进度计划。
58.答案:D
【解析】选项ABC均是工程项目建设总进度计划的内容。工程项目年度计划的内容的前两个字均是“年度”。
59.答案:C
【解析】选项ABD项均是横道图的优点,题目要求选的是其缺点,也就是网络计划的优点。网路计划能够反映工程费用与工期之间的关系。
60.答案:B
【解析】流水施工的特点除选项B外,还有4项。而选项A、D是依次施工的的特点;选项C是平行施工的特点,在流水施工中是“尽可能地利用工作面进行施工”。
61.答案:C
【解析】选项A、B是时间参数;选项D是指流水施工进展的节奏。
62.答案:D
【解析】首先确定K

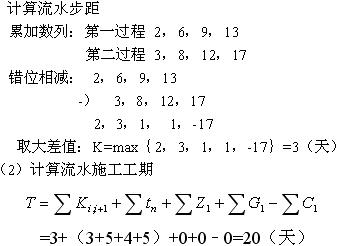

K=最大公约数{ti}=最大公约数{6,4,6}=2(天)
根据bi=ti/K 得:b1=6/2=3个;b2=4/2=2个;b3=6/2=3个
所以:∑bi=3+2+3=8(个) 故:选D项。
63.答案:B
【解析】(1)
所以选择B项。
64.答案: A
【解析】间歇时间是横道图流水作业中的时间参数之一,是由于工艺或组织安排需要增加的额外等待时间;时差是指网络计划中某项工作或线路的,它包括总时差、自由时差等,而不是指两项工作之间的;时距是在搭接网络计划中相邻两项工作之间的时间差值,它包括:STS 、STF、 FTS、 FTF或其中某两项的组合。
65.答案:B
【解析】利用标号法在给定的网络图上确定的关键线路是:1-2-3-4-5-7-9和1-2-6-7-9两条,所以选B项。
66.答案:C
【解析】在工程网络计划中,关键线路的概念正确的有:(1)除单代号搭接网络计划外,其它各种工程网络计划中总持续时间最长的线路;(2)在双代号网络计划中,由总时差最长的工作(关键工作)连接的线路;(3)在双代号网络计划中,由关键节点组成,且保证箭头关键节点最早时间等于箭尾关键节点最早时间加两节点间工作持续时间的线路;(4)在单代号网络计划中相邻工作时间间隔均为零的线路;(5)在双代号时标网络计划中无波形线的线路。特别注意:在双代号网络计划中不能单独用关键节点判定;在单代号中不能单独用关键工作判定;在单代号搭接网络计划中不能用持续时间之和最长判定关键线路。
67.答案:D
【解析】根据波形线的含义和TFi-j=min{LAGi-j,j-k+TFj-k},由于工作D箭线上有2天波形线,且紧后是实箭线,所以工作D与其紧后工作的时间间隔为2天,自由时差也是2天;又由于工作H的总是差和自由时差均为1天,所以TFi-j=2+1=3(天)。故选择D项。

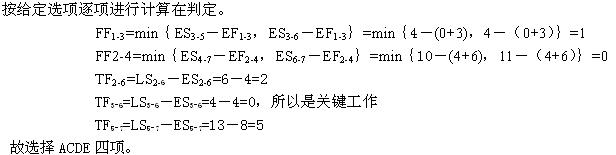

68.答案:B
【解析】施工机械在现场的闲置时间是指相邻两项工作之间的时间间隔。充分利用开始工作的自由时差2周,将施工机械向后推迟2周调进,这样工作B与工作D之间的时间间隔为0,只有工作D和工作I之间的2周时间间隔,所以该施工机械在现场的最小闲置时间为:0+2=2周,故选B项。
69.答案:A
【解析】工程网络计划优化的原理:利用非关键线路的时差,缩短关键线路上关键工作的持续时间。
70.答案:D
【解析】工程网络计划资源优化有两个目的:(1)在满足资源限制条件下,使工期延长最少;(2)在工期保持不变的条件下,是自愿需用量尽可能均衡。
71.答案:C
【解析】首先计算各工作的最早开始时间和最早结束时间,在计算工作C的最早开始时间时出现负值,应增加虚拟的开始节点,将其与工作A和工作C节点用虚箭线相连,重新计算工作A和工作C的时间参数;再计算相邻工作之间的时间间隔,最后从结束节点返回,无时间间隔的就画,所连接的线路St→C→D→F就是关键线路,C、D两项工作为关键工作,故选C项。
72.答案:A
【解析】根据建设工程进度调整系统过程先确定调整进度的范围,再确定采取什么样的措施。
73.答案:D
【解析】利用S曲线比较工程项目的实际进度与计划进度时,如果检查日期实际进展点落在计划S曲线的左侧,则说明实际进度超前,实际进度点与计划 S曲线的水平距离表示工程项目超前的时间,垂直距离表示工程项目超额完成的任务量。如果检查日期实际进展点落在计划S曲线的右侧,则说明实际进度拖后,实际进度点与计划 S曲线的水平距离表示工程项目拖后的时间,垂直距离表示工程项目拖欠完成的任务量。
74.答案:A
【解析】工作M实际进度拖后2天小于其总时差,等于自由时差。只要某项工作所出现的进度偏差不超过其自由时差,就不会对计划产生任何影响。所以工作M出现的2天偏差对其紧后工作的最早开始和总工期没有影响。所以选A项。
75.答案:B
【解析】监理单位在设计阶段监理的任务是审查设计单位提交的设计进度计划和出图计划。选项ACD均是设计单位的任务。
76.答案:C
【解析】确定建设工程施工进度控制目标的依据有:建设工程总进度目标对施工工期的要求;工期定额、类似工程项目的实际进度;工程难易程度和工程条件的落实情况等。
77.答案:B
【解析】施工单位将施工进度计划提交给监理工程师审查,是为了听取监理工程师的建设性意见。因此,监理工程师对施工进度计划的审查或批准,并不解除承包单位对施工进度计划的任何责任和义务。选项A、D与审查施工进度无关。
78.答案:A
【解析】选项B、D是组织措施;选项C是其他配套措施。
79.答案:C
【解析】选项A是没有的,工程延期时间在承包单位提交的延期意向通知中是个确定值;选项B是监理工程师核查前提交的资料,监理工程师通过调查核实才能判定延期事件的持续性;选项D在工程延期事件审批中没有此内容。
80.答案:A
【解析】选项B是业主应进行的工作;选项C应为提出物资供应分包方式,并获得业主认可;选项D应为监督检查业主方供应物资的订货,协助办理有关事宜。
81.答案:BCD
【解析】题中A的说法错误,正确说法是工程监理单位属质量监控主体;题中E说法错误,建设单位应为检控主体。
82.答案:AC
【解析】工程质量形成过程有5个阶段,分别为项目可行性研究阶段、项目决策阶段、工程勘察设计阶段、工程施工阶段和工程竣工验收阶段。每个阶段的影响不同。题中B的内容属于工程施工阶段的内容;D的内容属于工程竣工验收阶段;E的内容属于项目可行性研究阶段的内容。
83.答案:ABCD
【解析】施工图的设计深度要求,包括能据以编制施工图预算;能据以安排材料、设备订货和非标准设备的制作;能据以进行施工和安装;能据以进行工程验收。不包括签订监理合同。
84.答案:BC
【解析】为保证建设工程质量,监理工程师应对设计变更进行严格控制,并应注意1)应随时掌握国家政策法规的变化,特别是有关设计、施工的规范、规程的变化,有关材料或产品的淘汰和禁用,并将信息尽快通知设计单位和建设单位,避免产生设计变更的潜在因素。2)加强对设计阶段的质量控制;3)对建设单位和承包单位提出的设计变更要求要进行统筹考虑,确定其必要性。4)要严格控制设计变更的签批手续。不包括题中ADE的内容。
85.答案:ACDE
【解析】现场施工准备的质量控制中要进行8项工作,包括:1)工程定位及标高基准控制;2)施工平面布置的控制;3)题中E内容;4)施工机械配置的控制;5)题中C的内容;6)题中D的内容;7)严把开工关;8)监理组织内部的监控准备工作,题中A的内容属于此项内容。
86.答案:AB
【解析】施工机械配置的控制的内容有:施工机械设备的选择,考虑施工机械的技术性能、工作效率、工作质量、可靠性、维修的难易程度、能源的消耗,以及安全、灵活等方面对施工质量的影响与保证;审查施工机械设备的数量是否足够;审查所需的施工机械设备是否与监理工程师审查认可的施工组织设计或施工计划中所列者相一致。
87.答案:BCDE
【解析】在施工准备阶段,监理组织内部监控准备工作包括:针对分部、分项工程的施工特点拟定监理实施细则,配备相应的人员,明确分工及职责,配备所需的监测仪器设备,并使之处于良好的可用状态,熟悉有关的监测方法和规程等等。在施工准备阶段,建立规划已经完成,此阶段应该编制的是监理细则。
88.答案:ADE
【解析】施工阶段监理工程师可应用1)审核技术文件报告和报表;2)指令文件和一般管理文书;3)现场监督和检查(平行检验、旁站监理、巡视检查都属于现场监督检查的方式)4)规定质量监控工作程序(不是题中所提的按承包商要求规定质量监控工作程序);5)利用支付手段(制约工程款支付)等手段进行质量控制。
89.答案:BCD
【解析】设备得检验方法有三个方面的内容,包括:设备开箱检验、设备的专业检查及单机无负荷试车或联动试车。
90.答案:ABCD
【解析】建设工程的单位工程是具备独立的施工条件并能形成独立的实用功能的建筑物及构筑物为一个单位工程;分部工程划分是按专业性质、建筑部位确定;分项工程的划分是按主要工种、材料、施工工艺、设备类别等进行划分;检验批划分按楼层、施工段、变形缝等进行划分。
91.答案:CDE
【解析】关于观感质量验收,这类检查往往难以定量,只能以观察、触摸或简单量测的方式进行,并由各个人的主观印象判断,检查结果并不给出“合格”或“不合格”的结论,而是综合给出质量评价。评价的结论为“好”、“一般”和“差”三种。
92.答案:ACE
【解析】工程质量问题的成因包括违背建设程序;违反法规行为;地质勘察失真;设计差错;施工管理不到位;使用不合格的原材料、制品及设备;自然环境因素和使用不当。题中ACE的内容属于施工管理不到位的内容,而BD的内容属于设计差错。
93. 答案:AC
【解析】有关工程质量事故实况的资料主要来自于施工单位的质量事故调查报告和监理单位调查研究所获得的第一手资料。
94. 答案:ABCD
【解析】监理工程师审核确认处理方案应牢记安全可靠,不留隐患,满足建筑物的功能和使用要求,技术可行,经济合理原则。
95.答案:AE
【解析】按用途分类控制图分为分析用控制图和管理用控制图。其中分析用控制图主要用来调查分析生产过程是否处于控制状态;管理用控制图主要用来控制生产过程,使之经常保持在稳定状态下。分析用控制图是静态的;管理用控制图是动态的。
96. 答案:BDE
【解析】质量管理的系统方法可包括系统分析、系统工程和系统管理三大环节。
97.答案:AB
【解析】决策阶段影响项目投资的可能性为95%~100%;设计阶段影响项目投资的可能性为35%~95%。
98.答案:ACDE
【解析】B属于措施费。
99.答案:BCD
【解析】AE属于农用土地征用费。
100.答案:ACE
【解析】BD是按建设工程特点分类。
101.答案:ACDE
【解析】《建设工程工程量清单计价规范》分部分项工程量清单应根据附录E的规定统一项目编码、项目名称、计量单位、工程量计算规则进行编制。
102.答案:BC
【解析】生产能力指数法:
一般不能超过50倍;Cf为价格调整系数。
103.答案:BD
【解析】静态投资回收期=3.67年大于3,项目不可行;
财务净现值=-200-200×(1+8%)-1+150×(1+8%)-2+150×(1+8%)-3+150×(1+8%)-4+150×(1+8%)-5=74.83万元;
财务净现值为正,说明财务内部收益率大于8%。
104.答案:ABDE
【解析】价值工程活动的特点有:(1)以使用者的功能需求为出发点;(2)对研究对象进行功能系统分析、并系统研究功能与成本知己只能的关系;(3)致力于提高价值的创造性活动;(4)有组织、有计划、有步骤地开展工作
105.答案:ACDE
【解析】办公楼属于其中的一个单项工程,B应包含在建设工程总概算中。
106.答案:AB
【解析】工程预付款的额度一般是 根据施工工期、建安工作量、主要材料和构件占建安工作量的比例以及材料储备周期等因素经测算来确定。
107.答案:BCE
【解析】A.特殊恶劣气候导致的只赔工期;D是一个有经验的承包商能合理预见的。
108.答案:ABCD
【解析】竣工决算由(1)竣工财务决算报表(2)竣工财务决算说明书(3)竣工工程平面示意图(4)工程造价比较分析
109.答案:BCD
【解析】选项A是合同措施;选项E是技术措施。
110.答案:BD
【解析】选项A、E不是流水施工参数;选项C是工艺参数。
111.答案:ACD
【解析】选项B应为“相等”;选项D应为流水施工工期等于流水步距与施工段数减1的和乘以流水节拍,再加上第一层内的所有间歇时间(包括第一层与第二层之间的层间间歇时间),再减去第一层内的全部搭接时间。

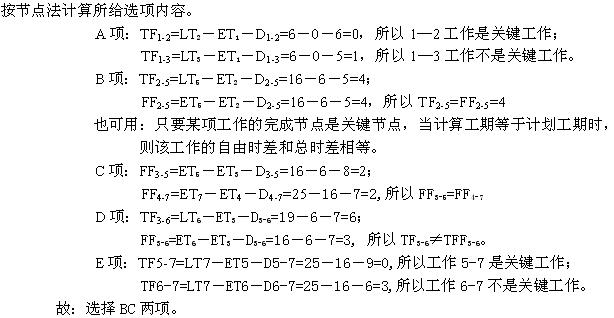

112. 答案:BD
【解析】根据选项,首先按节点编号逐个节点进行,即可找的有两个终点节点⑦和⑧;箭头节点编号②小于箭未节点编号③,即为节点编号有误;其它选项均无。所以选择BD两项。
113.答案:ACDE
【解析】
114.答案:BC
【解析】
115.答案:CE
【解析】关键工作的判定有两种方法,其一是利用总时差判定,即总时差最小的工作是关键工作。而工作总时差等于工作最迟开始时间与工作最早开始时间之差或工作最迟完成时间与工作最早完成时间之差;其二是利用关键线路判定,即关键线路上的工作为关键工作。其它说法均不正确。
116.答案:ADE
【解析】
117.答案:AC
【解析】工程进度计划任何比较方法都是比较两点:一是工程量的比例;二是作业时间。
118.答案:ABDE
【解析】建设工程施工进度控制工作细则的内容包括共八项,不包括选项C。选项C是业主的工作内容。
119.答案:ACDE
【解析】监理工程师审查建设工程施工进度计划的内容除有选项ACDE四项外,其它参见教材P127页。进度计划还没有相应的规定:必须用时标网络计划。
120.答案:ABC
【解析】建设工程施工物资储备计划的编制依据包括:物资需求计划、储备定额、储备方式、供应方式和场地条件。
小编推荐:全国注册监理工程师试题及答案汇总
报考指南
报 名 时 间
预计3月起
大纲 / 教材
预计1月陆续公布
准考证打印
考前10日至一周内
考 试 时 间
预计5月中旬
考 试 成 绩
考后2个月左右
合格证领取
考后3个月左右
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
