交流分享,早日上岸!

扫码领取二建备考资料进入二建备考群
当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料 > 正文

09年二级建造师《施工管理》正版考试用书增值服务(二)

2009-07-23 13:39  来源:  字体:  打印 收藏

 2025年二级建造师新课热招中 抢跑趁现在

全国二级建造师执业资格考试辅导(2009年版)

建设工程施工管理》网上增值服务(2)

考试用书的主要修订内容

  一、大纲2009年版与2007年版的修订体现在什么地方?

  大纲的条目变化基本在第四章及第五章第二节。条目的条数也由原来的96条减少到现在的92条。如果仅仅从大纲上区分两个版本的差别,差距应该不算大。但是,应考者千万别这样考虑,第二章大纲没有变化,但是其中部分内容却是完全的变化,第六章也是这样,所以,大家复习时一定要注意。

  二、第一章有什么变化?

  1.本书在最开始的地方对本书进行了整体描述,增加内容如下:

  建设工程施工管理作为二级建造师的一个考试科目,它由七个部分的内容组成,即:施工管理概论、施工成本控制、施工进度控制、施工质量控制、建设工程职业健康安全与环境管理、施工合同管理和施工信息管理。它主要包括以下几个方面的基本理论知识及其应用:

  项目管理的基本原理和在施工项目管理领域中的应用,包括目标控制(成本控制、进度控制和质量控制)和施工合同管理;

  与项目管理相关的组织理论的基本原理、风险管理的基本知识和施工信息管理的基本概念及其应用;

  建设监理的基本概念;

  施工企业项目经理的基本概念和相关实务;

  建设工程职业健康安全与环境管理的基本知识及其应用。

  2.第一章在2Z101051增加了部分内容,具体内容如下:

  项目经理在承担工程项目施工管理过程中,履行下列职责:

  (1) 贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度;

  (2) 严格财务制度,加强财经管理,正确处理国家、企业与个人的利益关系;

  (3) 执行项目承包合同中由项目经理负责履行的各项条款;

  (4) 对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量和工期,实现安全、文明生产,努力提高经济效益。

  项目经理在承担工程项目施工的管理过程中,应当按照建筑施工企业与建设单位签订的工程承包合同,与本企业法定代表人签订项目承包合同,并在企业法定代表人授权范围内,行使以下管理权力;

  (1) 组织项目管理班子;

  (2) 以企业法定代表人的代表身份处理与所承担的工程项目有关的外部关系,受托签署有关合同;

  (3) 指挥工程项目建设的生产经营活动,调配并管理进入工程项目的人力、资金、物  资、机械设备等生产要素;

  (4) 选择施工作业队伍;

  (5) 进行合理的经济分配;

  (6) 企业法定代表人授予的其他管理权力。

  三、第二章的变化主要有哪些?

  第二章的变化主要在2Z102016熟悉工程量清单计价。主要因为住房和城乡建设部制定并发布了国家标准《建设工程工程量清单计价规范》(GB50500-2008)取代了2003年颁布的《建设工程工程量清单计价规范》(GB50500-2003),内容变化比较大。具体在如下几个问题中阐述。

  四、《建设工程工程量清单计价规范》(GB50500-2008)主要有哪些内容?

  为了适应我国社会主义市场经济发展的需要,规范建设工程造价计价行为,统一建设工程工程量清单的编制和计价方法,维护发包人和承包人的合法权益,根据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》等法律法规,住房和城乡建设部制定并发布了国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称《计价规范》)。

  《计价规范》是按照我国工程造价管理改革的总体目标,本着国家宏观调控、市场竞争形成价格的原则制定的。《计价规范》总结了2003年颁布的《建设工程工程量清单计价规范》(GB50500-2003)实施以来的经验,针对执行中存在的问题,主要修编了原规范中不尽合理、可操作性不强的条款及表格格式,特别增加了采用工程量清单计价如何编制工程量清单和招标控制价、投标报价、合同价款约定,以及工程计量与价款支付、工程价款调整、索赔、竣工结算、工程计价争议处理等内容,将《计价规范》的内容,即工程量清单计价的适用范围从招投标阶段扩展到工程实施阶段的全过程,基本反映了实行工程量清单计价以来的主要经验和实践成果。

  《计价规范》规定,全部使用国有资金投资或国有资金投资为主的工程建设项目.必须采用工程量清单计价;非国有资金投资的工程建设项目,可采用工程量清单计价。

  《计价规范》明确,工程量清单是建设工程的分部分项工程项目、措施项目、其他项目、规费项目和税金项目的名称和相应数量的明细清单(《计价规范》2.0.1条)。工程量清单应由分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单、税金项目清单组成(《计价规范》3.1.4条)。工程量清单是工程量清单计价的基础,应作为招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。

  《计价规范》由正文、附录和条文说明三部分组成。

  《计价规范》正文共5章,分为总则、术语、工程量清单编制、工程量清单计价和工程量清单计价表格。规范正文就《计价规范》的适用范围,工程量清单的编制人、编制依据及内容,工程量清单计价包括招标控制价、投标价、工程合同价款的约定、工程计量与价款支付、索赔与现场签证、工程价款调整、竣工结算、工程计价争议处理,以及工程量清单计价表格等作了明确规定。

  《计价规范》附录共有6个,包括附录A、附录B、附录C、附录D、附录E、附录F,它是编制工程量清单的依据。附录A为建筑工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物工程;附录B为装饰装修工程工程量清单项目及计算规则,适用于工业与民用建筑物和构筑物的装饰装修工程;附录C为安装工程工程量清单项目及计算规则,适用于工业与民用安装工程;附录D为市政工程工程量清单项目及计算规则,适用于城市市政建设工程;附录E为园林绿化工程工程量清单项目及计算规则,适用于园林绿化工程;附录F为矿山工程工程量清单项目及计算规则,适用于矿山工程。

  《计价规范》条文说明是对应于规范正文条文中每个条款的具体说明、详细解释及法律依据。

  五、如何应用《建设工程工程量清单计价规范》(GB50500-2008)?

  工程量清单是在发包方与承包方之间,从工程招标投标开始,直至竣工结算为止,双方进行经济核算、处理经济关系、进行工程管理等活动不可缺少的工程内容及数量依据。工程量清单是工程量清单计价的基础,是计算工程量、编制和确定招标控制价和投标报价、进行工程款支付和合同价款调整、进行工程索赔和编制竣工结算等的依据。

  1.工程量清单为投标人的投标竞争提供了一个平等和共同的基础

  招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,工程量清单使所有投标人均是在拟完成相同的工程项目、相同的工程实体数量和质量要求的条件下进行公平竞争,每一个投标人所掌握的信息和受到的待遇是客观、公正和公平的。

  2.工程量清单是建设工程计价的依据

  在招标投标过程中,招标人根据工程量清单编制招标工程的招标控制价;投标人按照工程量清单所表述的内容,依据企业定额自主填报工程量清单所列项目的单价与合价,编制和确定投标价。发、承包人双方并就此可以约定工程合同价款。

  3.工程量清单是工程款支付和结算的依据

  在施工阶段,发包人根据承包人是否完成工程量清单规定的内容以及投标时在工程量清单中所报的单价作为支付工程进度款和进行结算的依据。工程结算时,发包人按照工程量清单计价表中的序号对已实施的分部分项工程或计价项目,按合同单价和相关的合同条款计算应支付给承包人的工程款项。

  4.工程量清单是进行工程索赔和现场签证的依据

  在发生非承包人原因造成承包人的经济损失等情况时,或应发包人要求完成合同以外的零星工作或非承包人责任事件发生时,可以选用或者参照工程量清单中的分部分项工程或计价项目与合同单价来确定索赔项目的单价和相关费用,据此进行现场签证。

  5.工程量清单是进行工程价款调整和竣工结算的依据

  在发生工程变更、增加新的项目等情况时,发、承包双方可按新的项目特征确定相应工程量清单的单价。工程完工后,发、承包双方可以依据双方确认的工程量、合同约定的综合单价等在合同约定时间内办理工程竣工结算。

  六、新标准规定如何编制工程量清单?

  《计价规范》规定,采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。一个建设工程项目的工程量清单由五个清单组成,分别是分部分项工程量清单、措施项目清单、其他项目清单、规费项目清单和税金项目清单。

  编制工程量清单的依据,包括《计价规范》,国家或省级、行业建设主管部门颁发的计价依据和办法,建设工程设计文件,与建设工程项目有关的标准、规范、技术资料,招标文件及其补充通知、答疑纪要,施工现场情况、工程特点及常规施工方案,以及其他相关资料。

  分部分项工程量清单的内容包括项目编码、项目名称、项目特征、计量单位和工程量,这五个要件在分部分项工程量清单的组成中缺一不可。分部分项工程量清单应根据《计价规范》附录规定的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制,做到“五个统一”。分部分项工程量清单的项目编码采用十二位阿拉伯数字表示,1~9位应按附录的规定设置,10~12位应根据拟建工程的工程量清单项目名称设置。

  措施项目清单包括通用措施项目和专业工程的措施项目,应根据拟建工程的实际情况列项。措施项目中可以计算工程量的项目清单,采用分部分项工程量清单的方式编制,列出项目编码、项目名称、项目特征、计量单位和计算的工程量;不能计算工程量的项目清单,以“项”为计量单位。

  其他项目清单的内容一般包括暂列金额;暂估价,含材料暂估价和专业工程暂估价;计日工和总承包服务费。

  规费项目清单的内容,包括工程排污费;工程定额测定费;社会保障费,含养老保险费、失业保险费、医疗保险费;住房公积金;危险作业意外伤害保险。

  税金项目清单的内容,包括营业税,城市维护建设税,教育费附加。

  七、新规范规定的工程量清单计价方法是什么?

  按照《计价规范》,工程量清单计价是指实行工程量清单招标的招标人对招标控制价的编制;投标人按招标人提供的工程量清单对投标价的编制和确定;由发、承包人双方依据招标文件和中标人的投标文件在书面合同中对工程合同价款的约定;以及工程完工后发、承包双方对工程竣工结算的确定,等等。

  一般而言,在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单报价主要有三种形式:

  (1)工料单价法;

  (2)综合单价法;

  (3)全费用综合单价法。

  工料单价=人工费+材料费+机械使用费              (2Z102016-1)

  综合单价=人工费+材料费+机械使用费+管理费+利润           (2Z102016-2)

  全费用综合单价=人工费+材料费+机械使用费+措施项目费+管理费+规费+利润+税金     (2Z102016-3)

  《计价规范》中的工程量清单综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。所以,《计价规范》中采用的综合单价为不完全费用综合单价。

  八、简述工程量清单计价的基本过程。

  工程量清单计价的基本过程如图2Z102016所示。从计价过程的示意图中可以看出,工程量清单计价过程可以分为两个阶段:工程量清单编制和利用工程量清单编制工程造价两个阶段。

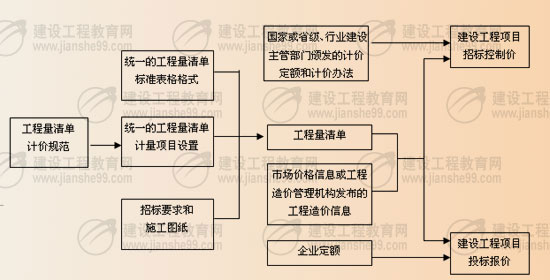

图2Z102016 工程量清单计价的基本过程

  按工程量清单编制投标报价,由投标人根据招标人提供的工程量清单信息及工程设计图纸,对拟建工程的有关信息进一步细化、核实,再根据投标人掌握的各种市场信息(包括人工、材料、机械价格等)、施工经验,结合企业自身的人工、材料、机械台班等的消耗标准即企业定额,考虑风险因素等进行投标报价。投标价由投标人自主确定,但不得低于成本。

  进行投标报价的编制,投标人是按招标人提供的工程量清单填报价格,填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。投标报价编制的依据主要是:《计价规范》;国家或省级、行业建设主管部门颁发的计价办法;企业定额,国家或省级、行业建设主管部门颁发的计价定额;招标文件、工程量清单及其补充通知、答疑纪要;建设工程设计文件及相关资料;施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;与建设项目相关的标准、规范等技术资料;市场价格信息或工程造价管理机构发布的工程造价信息;其他的相关资料。

  九、工程量清单计价的具体方法。

  采用工程量清单计价,建设工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。因此,投标人投标价的编制,是编制计算投标人完成由招标人提供的工程量清单所列项目的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。

  根据《计价规范》,按工程量清单计价编制投标价的方法如下。

  1.投标总价的计算

  利用综合单价法计价需分项计算清单项目费用,汇总得到投标总价。

  分部分项工程费=分部分项工程量×分部分项工程综合单价           (2Z102016-4)

  措施项目费=措施项目量×措施项目综合单价        (2Z102016-5)

  单位工程投标报价=分部分项工程费+措施项目费+其他项目费+规费+税金  (2Z102016-6)

  单项工程投标报价=单项工程报价          (2Z102016-7)

  投标总价=单项工程报价    (2Z102016-8)

  2.分部分项工程费计算

  分部分项工程费应依据《计价规范》规定的综合单价的组成内容,按招标文件中分部分项工程量清单项目的特征描述,确定综合单价进行计算。

  (1)计算施工方案工程量

  按照《计价规范》进行投标报价的编制,招标人提供的分部分项工程量是按施工图图示尺寸计算得到的工程量净量。在计算直接工程费时,必须考虑施工方案等各种影响因素,重新计算施工作业量,以施工作业量为基数完成计价。施工方案的不同, 施工作业量的计算方法与计算结果也不相同。例如,某多层砖混住宅条形基础土方工程,招标人依据《计价规范》的计算规则,按照基础施工图设计图示尺寸以基础垫层底面积乘以挖土深度计算工程量,得到土方挖方总量为300m3 ,投标人根据分部分项工程量清单及地质资料,可采用两种施工方案进行施工,方案1的工作面宽度各边0.20m、放坡系数为0.35;方案2则是考虑到土质松散,采用挡土板支护开挖,工作面0.3m.据此计算实际作业工程量分别为:方案1的土方挖方总量为735m3;方案2的土方挖方总量为480m3 .因此,同一工程,由于施工方案的不同,工程造价各异。投标人可根据工程条件选择能发挥自身技术优势的施工方案,力求降低工程造价,确立在投标中的竞争优势。同时,必须注意工程量清单计算规则是针对清单项目的主项的计算方法及计量单位进行确定,对主项以外的工程内容的计算方法及计量单位不作规定,由投标人根据施工图及投标人的经验自行确定,最后综合处理形成分部分项工程量清单综合单价。

  (2)人、料、机数量测算

  投标人应依据反映企业自身水平的企业定额,或者参照国家或省级、行业建设主管部门颁发的计价定额确定人工、材料、机械台班等的耗用量。

  (3)市场调查和询价

  根据工程项目的具体情况和市场价格信息,考虑市场资源的供求状况,采用市场价格作为参考,考虑一定的调价系数,或者参考工程造价管理机构发布的工程造价信息,确定人工工日价格、材料价格和施工机械台班单价等。

  (4)计算清单项目分部分项工程的直接工程费单价

  按确定的分项工程人工、材料和机械的消耗量及询价获得的人工工日价格、材料价格和施工机械台班单价,计算出对应分部分项工程单位数量的人工费、材料费和施工机械使用费。

  (5)计算综合单价

  综合单价是完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机械使用费和企业管理费与利润,以及一定范围内的风险费用。在计算综合单价中的管理费和利润时,可以根据每个分项工程的具体情况逐项估算。一般情况下,采用分摊法计算分项工程中的管理费和利润,即先计算出工程的全部管理费和利润,然后再分摊到工程量清单中的每个分项工程上。分摊计算时,投标人可以根据以往的经验确定一个适当的分摊系数来计算每个分项工程应分摊的管理费和利润。

  此外,综合单价中应考虑招标文件中要求投标人承担的风险费用。若招标文件中提供了暂估单价的材料,则需将暂估的单价计入综合单价。

  (6)计算分部分项工程费

  分部分项工程费按分部分项工程量清单的工程量和相应的综合单价进行计算,计算式如2Z102016-4所示。

  分部分项工程费=分部分项工程量×分部分项工程综合单价

  3.措施项目费计算

  措施项目清单是根据拟建工程的实际情况列项,需考虑多种因素,除工程本身的因素以外,还涉及水文、气象、环境、安全等因素。措施项目一般均为非实体性项目,即一般来说,其费用的发生和金额的大小与使用时间、施工方法或者两个以上工序相关,与实际完成的实体工程量的多少关系不大,典型的是大中型施工机械、文明施工和安全防护、临时设施等。但有的非实体性项目,是可以计算工程量的项目,典型的是混凝土浇筑的模板工程等。

  措施项目分为通用措施项目和专业工程的措施项目。通用措施项目可以按表2Z102016-4选择列项;专业工程的措施项目可按《计价规范》附录中规定的项目选择列项。若出现《计价规范》未列的项目,可根据工程实际情况补充。在计算措施项目费时,投标人可根据工程实际情况结合施工组织设计等,对招标人所列的措施项目进行增补。

通用措施项目一览表                   表2Z102016-4

序号 项目名称
1 安全文明施工(含环境保护、文明施工、安全施工、临时设施)
2 夜间施工
3 二次搬运
4 冬雨期施工
5 大型机械设备进出场及安拆
6 施工排水
7 施工降水
8 地上、地下设施。建筑物的临时保护设施
9 已完工程及设备保护

  措施项目费应根据招标文件中的措施项目清单及投标时拟定的施工组织设计或施工方案,由投标人自主确定。措施项目清单中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。

  进行措施项目清单的计价,对于可以计算工程量的措施项目,应按分部分项工程量清单的方式采用综合单价计价;其余的措施项目可以“项”为单位的方式计价,应包括除规费、税金外的全部费用。

  对于不能计算工程量的项目清单措施项目,是以“项”为计量单位的,在计价时,应根据拟建工程的施工方案或施工组织设计,首先应详细分析其所包括的全部工程内容,然后确定其金额,计算方法可以采用参数法和分包法等。参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。系数高低直接反映投标人的施工水平。这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目,如夜间施工费、二次搬运费等,可按此方法计价。分包法计价是在分包价格的基础上增加投标人的管理费及风险费进行计价的方法,这种方法适合可以分包的独立项目,如大型机械设备进出场及安拆费的计算等。

  4.其他项目费计算

  其他项目清单的具体内容,与工程建设标准的高低、工程的复杂程度、工程的工期长短、工程组成内容、发包人对工程管理要求等有直接的关系,但在施工前很难预料在施工过程中会发生什么变更,所以招标人将这部分费用以其他项目费的形式列出,由投标人按规定价,包括在投标总价内。《计价规范》提供了暂列金额;暂估价,含材料暂估价和专业工程暂估价;计日工;总承包服务费等4项内容作为参考,投标人可以根据工程的具体情况,对不足部分进行补充。

  暂列金额是招标人暂定并包括在合同中的一笔款项,主要是考虑到可能发生的工程量变化和费用增加而预留的金额。暂列金额的计算应根据设计文件的深度、设计质量的高低、拟建工程的成熟程度及工程风险的性质来确定其额度。设计深度深、设计质量高、已经成熟的工程设计,一般预留工程总造价的3%~5%.在初步设计阶段,工程设计不成熟的,一般要预留工程总造价的约10%作为暂列金额。投标人计算投标报价时,暂列金额应按招标人在其他项目清单中列出的金额填写,不得变动。

  暂估价是指招标阶段直至签订合同协议时, 招标人在招标文件中提供的用于支付必然要发生但暂时不能确定价格的材料以及专业工程的金额。这是在招标阶段遇见肯定要发生的,只是因为标准不明确或需要由专业承包人完成,暂时无法确定价格。为方便合同管理,需要纳入分部分项工程量清单项目综合单价中的暂估价主要是材料费,以方便投标人价。投标报价计算时,材料暂估价应按招标人在其他项目清单中列出的单价计入综合单价。由于某些分部分项工程或单位工程专业性较强,必须由专业承包人承包施工,则发生专业工程费,这部分费用通常可以通过向专业承包人询价(或招标)取得。专业工程的暂估价一般是综合暂估价,包括除规费和税金以外的管理费、利润等取费。投标人计算投标报价时,专业工程暂估价应按招标人在其他项目清单中列出的金额填写。投标报价计算时,暂估价包括材料暂估价和专业工程暂估价,不得变动和更改。

  计日工是为了解决现场发生的零星工作的计价而设立的。所谓零星工作一般是指合同约定以外的或者因变更而产生的、工程量清单中没有相应项目的额外工作,尤其是那些时间不允许事先商定价格的额外工作。

  计日工表应详细列出人工、材料、机械名称和消耗量。人工应按工种列项,材料和机械应按规格、型号列项。计日工表中的工、料、机数量,要根据工程的复杂程度、工程设计质量的优劣以及工程项目设计的成熟程度等因素来确定。一般工程以人工计量为基础,按人工消耗总量的1%取值。材料消耗主要是辅助材料消耗,按不同专业工人消耗材料类别列项,按工人日消耗量计入。机械列项和计量,除了考虑人工因素外,还要参考各单位工程机械消耗的种类,可按机械消耗总量的1%取值。计日工按招标人在其他项目清单中列出的项目和数量,由投标人自主确定综合单价并计算计日工费用。

  总承包服务费是为了解决招标人在法律、法规允许的条件下进行专业工程发包,以及自行供应材料、设备,并需要总承包人对发包的专业工程提供协调和配合服务,对供应的材料、设备提供收、发和保管服务以及进行施工现场管理时发生,由发包人向总承包人支付的费用。总承包服务费是根据招标文件中列出的内容和提出的要求,如分包专业工程内容,供应材料、设备情况,以及招标人提出的协调、配合与服务要求和施工现场管理需要等,由投标人自主确定,但不包括投标人自行分包的费用。

  5.规费、税金项目费计算

  规费和税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

  根据建设部、财政部“关于印发《建筑安装工程费用项目组成》的通知(建标[2003]206)”的规定,规费项目清单包括工程排污费、工程保险测定费、社会保障费(养老保险、失业保险、医疗保险)、住房公积金、危险作业意外伤害保险等。规费是政府和有关权力部门规定必须缴纳的费用,对《建筑安装工程费用项目组成》未包括的规费项目,在编制规费项目清单时应根据省级政府或省级有关权力部门的规定列项。

  税金项目清单包括营业税、城市维护建设税和教育费附加,若出现其他项目,应根据税务部门的规定列项。

  6.投标报价

  投标人的投标报价应当与分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致。

  十、用实例解析分部分项工程费的计算。

  某多层砖混住宅土方工程,土壤类别为三类土;基础为砖大放脚带形基础;垫层宽度为920mm,挖土深度为1.8m,弃土运距4km.根据建筑工程量清单计算规则计算土方工程的综合单价。

  解:

  1.招标人根据基础施工图计算

  基础挖土截面积为0.92 m×1.8m=1.656 ㎡ ;

  基础总长度为1590.6 m;1.656 ㎡×1590.6 m=2634.034 m3

  土方挖方总量为2634.034 m3.

  2.投标人根据地质资料和施工方案计算

  (1)基础挖土截面积为1.53 m×1.8m=2.754 ㎡(工作面宽度各边0.25m,放坡系数为0.2);

  基础总长度为1590.6 m;2.754 ㎡×1590.6 m=4380.512 m3

  土方挖方总量为4380.512 m3.

  (2)采用人工挖土方量为4380.512m3,根据施工方案除沟边堆土1000 m3外,现场堆土2170.5m3,运距60m,采用人工运输。装载机装,自卸汽车运,运距4km,土方量1210.012m3.

  3.人工挖土

  (1)人工费:4380.512m3×8.4元/m3=36796.30元。

  (2)机械费(电动夯土机):8元/台班×0.0018台班/ m3×1463 m3=21.07元。

  (3)合计:36817.37元。

  4.人工运土(60m内)

  人工费: 2170.5 m3×7.38元/ m3=16018.29元。

  5.装卸机装自卸汽车运土(4km)

  (1)人工费:25元/台班×0.006工日/ m3×1210.012 m3×2=363.0元。

  (2)材料费:水1.8元/ m3×0.012 m3 /m3×1210.012 m3=26.14元。

  (3)机械费:

  装载机:280元/台班×0.00398台班/ m3×1210.012 m3=1348.44元;

  自卸汽车:340元/台班×0.04925台班/ m3×1210.012m3=20261.65元;

  推土机:500元/台班×0.00296台班/ m3×1210.012m3=1790.82元;

  洒水车:300元/台班×0.0006台班/ m3×1210.012m3=217.80元;

  小计:23618.71元。

  (4)合计:24007.85元。

  6.综合

  (1)直接工程费合计:76843.51元。

  (2)管理费:直接费×34%=26126.79元。

  (3)利润:直接费×8%=6147.48元。

  (4)总计:109117.78元。

  (5)综合单价:109117.78元/2634.034m3=41.43元/ m3.

  表2Z102016-1 为分部分项工程量清单与计价表,表2Z102016-2 为工程量清单综合单价计算表,表2Z102016-3 为工程量清单综合单价分析表。

分部分项工程量清单与计价表                    表2Z102016-1

工程名称:某多层砖混住宅工程

序号 项目编码 项目名称 项目特征
描述
计量 单位 工程量  额(元)
综合 单价 合价 其中:暂估价
  010101003001 土(石)方工程
挖基础土方
土壤类别:三类土
基础类型:砖放大脚
带形基础
垫层宽度:920mm
挖土深度:1.8m
弃土运距:4km
m3 2634.03 41.43 109117.78

工程量清单综合单价计算表                    表2Z102016-2

工程名称:某多层砖混住宅工程                              项目编码:010101003001

序号 工程
内容
施工
作业量
人工费(元) 材料费(元) 机械费(元) 单位清单工程量管理费(元) 单位清单工程量利润(元)
合计 单位清单工程量费用 合计 单位清单工程量费用 合计 单位清单工程量费用
  人工挖土方 4380.512m3 36796.30 13.970      21.07 0.008  4.752  1.118
  人工运土方 2170.5 m3 16018.29 6.081          2.068  0.487
  装卸机装自卸汽车运土方 1210.012 m3 363.0 0.138  26.14 0.01 23618.71 8.967  3.099  0.729
  合 计     20.189    0.010   8.975  9.919  2.334

工程量清单综合单价分析表                        表2Z102016-3

工程名称:某多层砖混住宅工程                            第  页共  页

序号 项目
编码
项目名称 工程
内容
综 合 单 价 组 成 综合
单价
人工费 材料费 机械使用费 管理费 利润
  010101003001 挖基础土方 人工挖土方 13.970   0.008 4.752 1.118 41.43
人工运土方 6.081     2.068 0.487
装卸机装自卸汽车运土方 0.138 0.010 8.967 3.099 0.729
小计 20.189 0.010 8.975 9.919 2.334

  十一、工程量清单计价表格的内容有哪些?

  工程量清单计价表采用统一的格式,随招标文件发至投标人,由投标人填写。其内容组成如下:

  (1)封面;

  (2)总说明;

  (3)汇总表;

  (4)分部分项工程量清单(与计价)表;

  (5)措施项目清单(与计价)表;

  (6)其他项目清单(与计价汇总)表;

  (7)规费、税金项目清单与计价表;

  (8)工程款支付申请(核准)表。

阅读排行

更多
二建机考系统

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
