    2012年咨询工程师考试现代咨询方法与实务试题及答案(3)

    2013-12-22 16:20 来源:建设工程教育网
    打印
    字体:

      小编寄语:2013年咨询工程师考试在即,历年咨询工程师考试试题更是准备咨询工程师考试最宝贵的的资料,只要有效利用试题(亲自动手做题、反复练习、试题做三遍),我们就可以通过对咨询工程师试题的反复学习来提高应试技巧、熟络题型重点,最终提高咨询工程师考试分数!

    2012年咨询工程师考试现代咨询方法与实务试题及答案

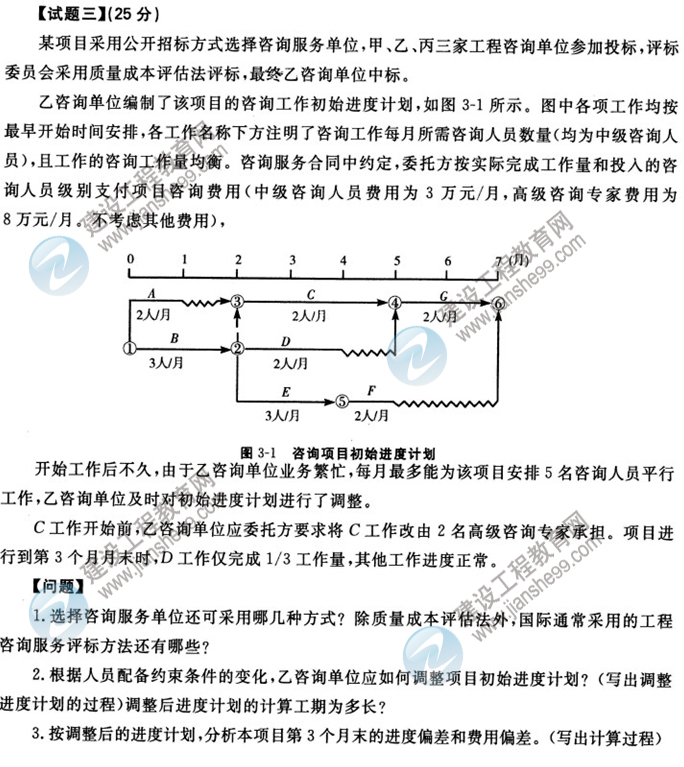

        【试题三答案】
        1. 选择咨询单位还可采用邀请招标、竞争性谈判、单一来源采购以及国务院政府采购监督管理部门认定的其他方式;
        国际通常采用的工程咨询服务评标方法还有质量评估法、固定预算评估法、经评审的最低投标价法以及法律、法规和规章允许的其他方法。
        由题意知,若按初始进度计划工作,第3个月和第4个月的C、D、E工作将会出现超过5名咨询人员平行工作的问题。又该咨询项目初始进度计划图可知,线路1——2——5——6有两个月的自由时差,则对此线路上的工作进行调整:E、f工作推迟两个月。调整后进度计划的计算工期仍为7个月。
        3.第3个月末已完工作预算费用=(2+3×2+2+4/3)×3=34(万元);
        第3个月末计划工作预算费用=(2+3×2+2+2)×3=36(万元);
        第3个月末已完工作实际费用=(2+3×2+4/3)×3+2×8=44(万元)。
        第3个月末的进度偏差=34-36=-2(万元);
        第3个月末的费用偏差=34-44=-10(万元)。
        本项目第3个月末的费用偏差为负值,表示费用超支;进度偏差为负值,表示进度延误。

    注明:以上答案解析为网络来源。

    1】 【2】 【3】 【4】 【5】 【6

    责任编辑:跳跳豆
    • 免费试听
    • 辅导课程
    • 免费直播
    新人有礼:体验课+免费资料+专享优惠
    精品题
    上千道典型习题
    仿真密卷 3
    精准攻克失分点
    专业题目解析
    单科¥99元起
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 真题精选

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
