冻结施工方案设计

2012-10-09 11:14  建设工程教育网整理  【  【打印】【我要纠错】

  由于穿越段开挖范围内有近4m厚的超细粉砂层,且地下水水压较高,施工时很容易发生水砂突出灾难性事故。尤其是穿越段上方紧挨原地铁车站,要求施工引起的原地铁车站结构沉降要控制在毫米级以内,对施工方案选择提出了很高的要求。根据以往施工经验,目前在隧道工程施工中经常采用的降水、注浆、管棚以及顶管等工法在该工程中都难以实施,或存在极大的风险,因而必须寻找一种新的施工方法,以彻底解决堵水、加固和有效控制周围地层及建筑物变形的难题。

  地层冻结法是用人工制冷的方法使含水地层冻结,形成冻土,从而提高地层稳定性和止水性的地层加固方法,适用于饱和砂土、淤泥等各种复杂地层加固。地层冻结法技术可靠,对施工条件要求宽,国际工程界认为它是在其他地层加固方法难以应用时的最终解决方案。

  尽管地层冻结法有很多优点,但根据分析,在穿越段工程中应用该项技术还存在一些技术难题。首先是地层冻结时会产生冻胀变形,最大冻胀量可以达到冻土体积的7%以上,而冻土解冻时又会发生收缩融沉,且收缩量可以超过冻胀量,从而使周围地层出现明显隆起和沉降现象,引起周围建筑物移位或产生变形破坏。其次是穿越段工程冻结边界条件极为复杂,冻结区与地铁一号线车站底板、围护地下连续墙等易散热物体直接接触,使得接触面处特别容易出现冻结薄弱区,从而影响冻结维护结构的强度与封水性。第三是在拟开挖隧道周围施工冻结钻孔和安装冻结管难度较大,钻孔时容易发生水砂突出事故。

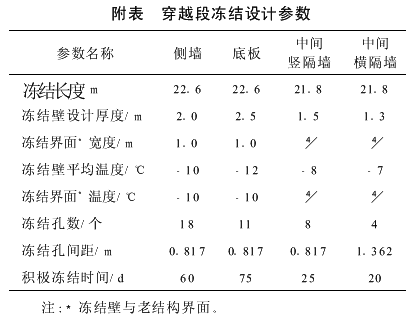

  下行线隧道与上行线隧道均采用“田”字形断面的冻结壁形式,冻结设计参数见附表。冻结系统设计最低盐水温度为-28~-30℃,维护冻结盐水温度为-20℃,单孔盐水流量为5~7m3/h.每条隧道计算需冷量为470MJ/h,实际装机制冷量为700MJ/h.

冻结施工方案设计

……

  详情请下载附件冻结施工方案设计

责任编辑:跳跳豆
收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
