北京某16层高层建筑冬期施工方案

2012-09-04 12:08    【  【打印】【我要纠错】

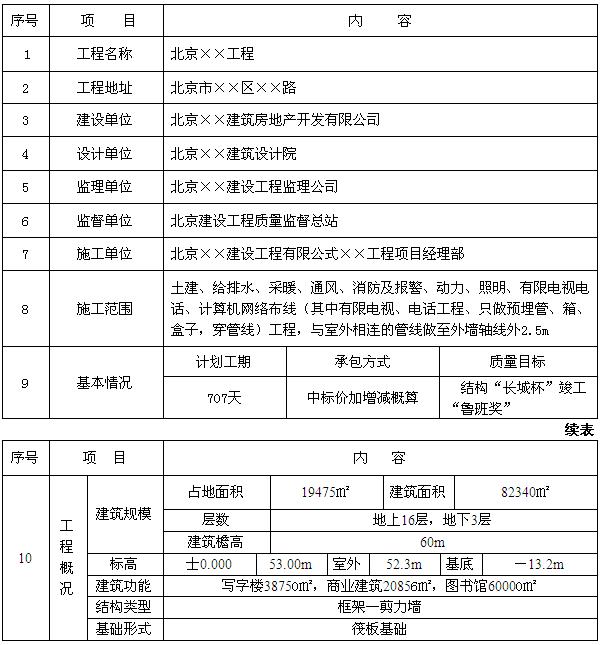

  1.工程概况

工程概况

  2.施工部署

  根据现场场地及施层施工及基础施工,基槽开挖及边坡护壁于11月上旬结束,下一步(冬施)将进行垫层施工及基础施工。

  2.1  施工准备

  2.1.1  冬季施工时间:日平均气温连续5天低于5℃或11月15 日,为冬施开始日期;日平均气温连续5天高于5℃或3月15日,为冬施工结束日期。现场应于11月初即开始对大气进行测温,上述两个条件有一个达到即确定为冬施的起、止日期。

  2.1.2  根据目前的施工情况,熟悉装我各部位施工方法,合理安排施工进度,保证把各种费用降到最低点

  2.1.3  通过计算并结合工程特点,根据初冬(11月15日~12月15日)和严冬(12月15日~次年2月底以大气温度不低于-10℃为标准)各时期的气温,选用合理的添加剂和保温措施。

  2.2  现场准备

  2.2.1  根据施工进度计划,材料部门提前组织有关机具、外加剂和保温供暖设备、材料的进场。

  2.2.2  对各种加热的设备、保温材料仔细检查其安全可靠性。

  2.2.3  工地临时供水管道做好保温防冻工作。

  2.3  组织措施

  2.3.1  组织有关人员学习各施工方案,并向具体操作人员交底。

  2.3.2  进入冬期施工对混凝土试验,保温人员专门组织技术培训,学习本工作范围的有关知识明确职责,专人负责。

  2.3.3  安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温百叶箱。

  详情点击附件下载:北京某16层高层建筑冬期施工方案

责任编辑:zoe
收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
