路基填筑施工工艺图

2012-09-26 14:24  建设工程教育网整理  【  【打印】【我要纠错】

  一、工艺

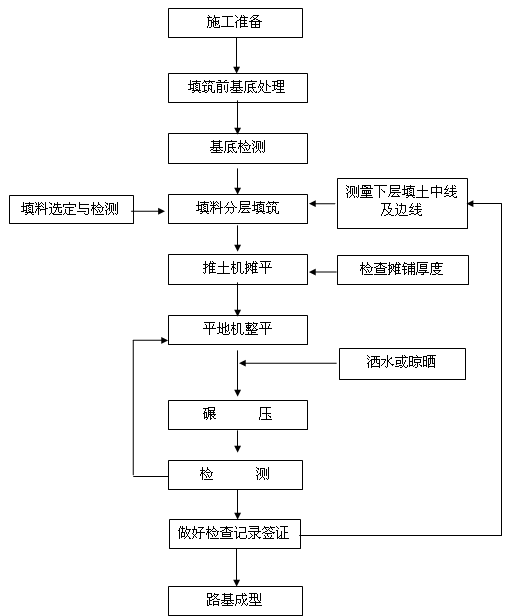

路基填筑施工工艺图

  二、路基填筑施工说明

  一)路基填筑施工

  1、基底处理及清表

  (1)基底处理填筑前按招标文件技术规范要求,认真做好基底处理,根据基底土质、水文、植被情况及填土高度分别采取相应的处理措施。

  (2)清表施工便道打通之后,用推土机、平地机、挖掘机对路基填筑范围原地面上的树木、植物等进行清理,表土清除深度10~30cm,清除的表土杂物堆弃于施工便道对侧路基坡脚线与公路界碑之间。

  清表结束后,用平地机进行整平,用压路机对清表后的原地面进行碾压,压实度符合设计及规范的要求,清表质量、压实度、清表后高程及工程数量报监理工程师检验批准。

  2、填料试验与压实试验路基填筑前,选取200m具有代表性的路段,按规范规定的方法对填料进行颗粒分析、含水量与密实度、液限和塑限、有机质含量、承载比(CBR)和击实等试验。

  3、填筑作业

  (1)施工放样开工前,先进行导线、中线、水准点的复测,根据现场实际情况增设必要的导线、水准点。测量成果经监理工程师核准后,再按图纸放出路基中线、坡脚、边沟等位置。

  (2)填筑方式路堤采用水平分层填筑,按照横断面全宽分成水平层次,逐层向上填筑。

  (3)摊铺摊铺作业采用推土机、平地机进行,从路基最低处开始分层平行摊铺,松铺层的厚度按路堤试验段得出的数据确定。一般土方最大松铺厚度不大于300mm,最小为100mm.(4)碾压土料摊铺平整后即开始碾压,先用推土机或轻型压路机对松铺层表面进行预压,然后再用大吨位振动压路机压实。

……

  详情请下载附件路基填筑施工工艺图

责任编辑:跳跳豆
收藏分享:论坛
分享到:
相关新闻
  • 特色班
    4大班次+2-3套全真模拟题
    提升学习效果
  • 精品班
    4大班次+2-3套全真模拟题+1套预测试题
  • 实验班
    3套全真模拟题+2套预测试题+考前冲关宝典
  • 定制班
    3套模拟题+3套预测题+考前冲关宝典+考前重点
  • 移动班
    以知识点为单元授课练习,
    强化重点、难点、考点
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
