施工准备
3.1施工队伍的合理选择安排,人员数量确定。
3.2电源由现场#7箱式变引接,水源由井点降水处临时引接,施工机械、材料的布置落实。
3.3周转工具、模板、脚手管及其附件准备。
3.4方案考虑,图纸会审,钢筋委托等。
3.5制作控制桩,分别设在1、3、5、7、10轴和A.2/A.B.C.K2、K4、K6列。
3.6外支架制作安装材料:
序号 |
名 称 |
数量 |
主要用途 |
1 |
钢管Φ108*4 |
520米 |
螺栓支架 |
2 |
槽钢[10 |
400米 |
螺栓支架 |
3 |
钢板δ=10 |
12m2 |
支架埋件 |
4 |
钢板δ=6 |
7.5m2 |
螺栓支架 |
5 |
钢筋Φ25 |
780米 |
斜拉条 |
6 |
组合钢模板 |
4410 m2 |
支模 |
7 |
脚手管 |
74600m |
模板及脚手架搭设 |
主要施工方案
4.1基槽:首先验收基槽内混凝土桩标高及基槽底标高,确认符合规范后进行下步施工。
垫层施工:测量放出垫层灰线,并在垫层四周抄-5.500m标高,经工地验收合格,即可进行混凝土的浇筑,待混凝土初凝后,可放基础底板模板线。并用红油漆标出柱头四角,以利于柱头准确施工。
钢筋工程:所有现场钢筋均应有出厂合格证和复检报告,现场存放钢筋均应挂标识牌,标明规格和使用部位,并垫方木以避免锈蚀或沾染污物。垫层上基础墨线角框和柱头墨线角框均用红漆标出,保证柱头插筋的准确,板分布筋在垫层上用石笔划出间距,保证绑扎时分布均匀。基础钢筋绑扎顺序:先绑扎底板钢筋,底板上层钢筋用Φ12钢筋马凳垫牢。底板下皮钢筋绑上砂浆垫块,保证保护层厚度。底板钢筋绑扎时,按划出的钢筋位置线先铺底板下层钢筋,下面绑好垫块,上层钢筋用马凳支垫绑扎,钢筋网片交叉点均应按梅花型绑扎牢固。
4.4直埋螺栓施工:
4.4.1施工顺序:柱头以下部分施工完→焊立柱、横梁→固定螺栓→柱头钢筋模板→浇筑混凝土。
4.4.2支架的设计原则:
柱下底板混凝土浇筑时,将固定外支架的铁件埋好,因为支架和模板体系相互独立,铁件位置一条中心距柱子边线300mm,另一条中心和螺栓中心相同。
4.4.2.2将竖向支架立管焊在埋件上,做到位置准确,支架垂直。
4.4.2.3在立管上抄水平标高,利用火焊切割找平。
水平固定框提前制作拼装好,人工或吊车就位找正焊于竖向立管上,保证固定框水平是保证螺栓垂直的前提。

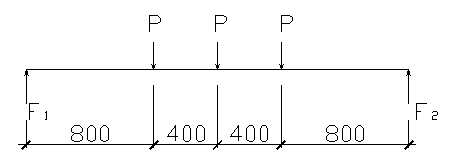

4.4.3固定框与立柱计算4.4.3.1在施工中固定框以JC-8b为例进行计算(在此例中固定框最长,承受集中荷载最多)计算模型如图:
4.4.3.2强度计算:
固定框选用[10槽钢,自重q=100N/m,P=600N经计算由3个集中荷载产生的跨中弯矩M1=840Nom,由自重产生的跨中弯矩跨中弯矩Mmax=M1+M2=840+72×2=984Nom满足强度要求。

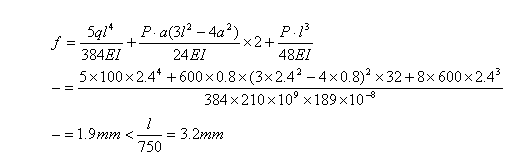

挠度计算:
满足稳定要求。
立柱计算:
立柱选用Ф1008钢管,因为选用2[10焊于立柱顶部,立柱假设为轴心受压杆,只需满足N/A<f,λ=l0/i≤150即可,每根立柱承受N=900+260=1160N,N/A=1160/1307<210N/m㎡立柱一端视为固定,一端视为自由,所以计算长度为l0=2l=2×2.4=4.8m长细比λ=l0/I=480/3.68=130.4<150满足要求。
详情请下载附件:某电厂锅炉工程施工工艺
1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
3、本网站欢迎积极投稿。
