交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 试题中心 > 模拟试题 > 正文

进度计划调整的方法典型例题

2012-07-04 15:59  来源:  字体:  打印

  例题1:某工程网络图如下图所示,工程师在第9天末检查进度会发现( )。

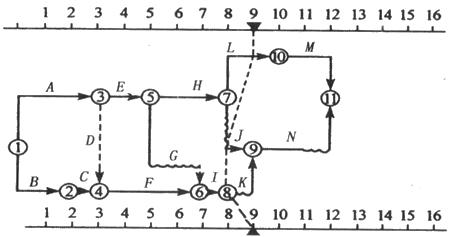

例1 工程网络图


  A.工作L比原计划拖后1天,且影响工期拖后1天
  B.工作J比原计划拖后1天,因有1天总时差,不影响工期
  C.工作J比原计划延误1天,且影响工期拖后1天
  D.工作K比原计划延误1天
  E.工作L与原计划吻合

  【正确答案】BDE

  【答案解析】选项A,工作L与原计划吻合;选项C,工作J比原计划延误1天,但由于后续工作N有自由时差,故不影响总工期。参见教材P140.

  例题2:在双代号网络计划中,若某项工作进度发生拖延,需要重新调整原进度计划的情况有( )。
  A.该工作进度拖延已超过其总时差,但总工期不可以拖延
  B.该工作进度拖延已超过其总时差,但其后续工作不可以拖延
  C.该工作进度拖延已超过其自由时差,但其后续工作可以拖延
  D.该工作进度拖延已超过其自由时差,但总工期不可以拖延
  E.项目总工期可以拖延有限时间,但实际拖延时间已经超过此限制

  【正确答案】ABE

  【答案解析】选项C不需要调整;选项D不一定需要调整。参见教材P141.

  例题3:下列有关进度计划调整的表述正确的是( )。
  A.网络计划检查的主要内容之一是资源状况
  B.网络计划调整的内容包括调整工作之间的逻辑关系
  C.必须要定期进行网络计划的调整
  D.实际进度检查记录的方式均可采用实际进度前锋线记录计划实际执行情况,进行实际进度与计划进度的比较
  E.当关键线路的实际进度比计划进度提前时,必须要对进度计划进行调整

  【正确答案】AB

  【答案解析】选项C,当网络计划实际执行情况与计划情况不符时才可能需要调整;选项D,当采用时标网络计划时,可采用实际进度前锋线记录计划实际执行情况,进行实际进度与计划进度的比较;选项E,当关键线路的实际进度比计划进度提前时,不一定需要调整进度计划。参见教材P141~143.

责任编辑:zoe

阅读排行

更多
招生

免费视频

更多

免费题库

更多

免费资料下载排行

更多
网站地图
