  [背景]某大学新建教学实验楼工程施工总承包招标,招标人编制的招标程序如下(时间均按日历天考虑):

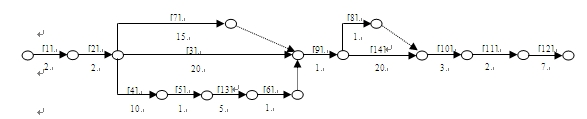

招标人编制的招标程序

  其中:[1]签订招标代理协议;[2]技术资料图纸交付;[3]工程量清单与招标控制价编制;[4]资格预审文件编制;[5]资格预审公告发布;[6]资格预审申请文件接收并完成资格审查;[7]招标文件编制;[8]现场踏勘及投标预备会;[9]发出资格预审合格通知书;[10]开标评标;[11]发出中标通知书;[12]签订施工合同;[13]资格预审申请文件编制;[14]投标文件编制。

  [问题]

  (1)根据上述网络计划,指出其编制工程量清单与招标控制价、资格预审文件和招标文件各用了多少日历天?

  (2)根据上述网络计划找出关键路径,并计算招标所需日历天数。

  (3)招标人为了加快工作进度,将工程量清单及招标控制价编制时间缩短至15天,此时关键路径有何变化?招标需要多少日历天?

  [参考答案]

  (1)工程量清单与招标控制价编制20日历天;资格预审文件编制10日历天;招标文件编制15日历天。

  (2)关键路径为:[1]、[2]、[3]、[9]、[14]、[10]、[11]、[12];

  计算出招标所需时间为:2+2+20+1+20+3+2+7=57(日历天)。

  (3)关键路径变更为:[1]、[2]、[4]、[5]、[13]、[6]、[9]、[14]、[10]、[11]、[12];

  变更招标所需时间为:2+2+10+1+5+1+1+20+3+2+7=54(日历天)。

建设工程教育网整理

责任编辑:蓝精灵
收藏分享:论坛
分享到:
相关新闻
  • 一级建造师
  • 二级建造师
  • 造价工程师
  • 监理工程师
  • 房地产估价师
  • 咨询工程师
  • 安全工程师
  • 造价员
  • 全科套餐
    超值优惠套餐,适合基础好、
    时间充裕、自学能力强的学员
  • 基础班
    紧扣教材大纲,逐章系统讲解
    课时数:20课时
  • 考题班
    剖析解题思路,掌握做题技巧
    课时数:8课时
  • 冲刺班
    梳理重要考点,预测命题方向
    课时数:5课时
版权声明

  1、凡本网注明“来源:建设工程教育网”的所有作品,版权均属建设工程教育网所有,未经本网授权不得转载、链接、转贴或以其他方式使用;已经本网授权的,应在授权范围内使用,且必须注明“来源:建设工程教育网”。违反上述声明者,本网将追究其法律责任。
  2、本网部分资料为网上搜集转载,均尽力标明作者和出处。对于本网刊载作品涉及版权等问题的,请作者与本网站联系,本网站核实确认后会尽快予以处理。
  本网转载之作品,并不意味着认同该作品的观点或真实性。如其他媒体、网站或个人转载使用,请与著作权人联系,并自负法律责任。
  3、本网站欢迎积极投稿。
