2011年一级建造师《公路工程》隧道工程施工(2)
二、隧道施工技术
(一)隧道施工的主要技术

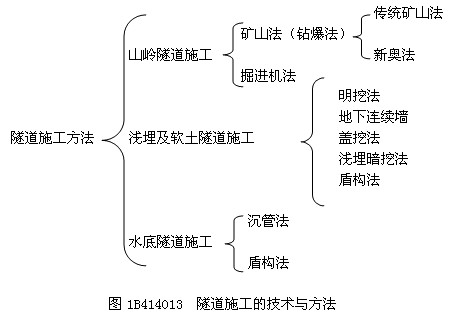

隧道施工的技术与方法归纳如下图1B414013:
(二)山岭隧道施工技术
(一)山岭隧道的洞口、明洞与浅埋段施工技术
1.洞口施工
洞口支挡工程应结合土石方开挖一并完成。洞门衬砌拱墙应与洞内相连的拱墙同时施工,连成整体。洞门端墙的砌筑与墙背回填应两侧同时进行,防止对衬砌边墙产生偏压。洞门衬砌完成后,及时处治洞门上方仰坡脚受破坏处。
2.明洞工程
(1)当边坡能暂时稳定时,可采用先墙后拱法。
(2)当边坡稳定性差,但拱脚承载力较好,能保证拱圈稳定时,可采用先拱后墙法。
(3)半路堑式明洞施工时,可采用墙拱交替法,且宜先做外侧边墙,继作拱圈,再作内侧边墙。
(4)当路堑式明洞拱脚地层松软,不能采用先拱后墙法施工时,可待起拱线以上挖成后,采用跳槽挖井法先灌筑两侧部分边墙,再做拱圈,最后做其余边墙。
(5)具备相应的机具条件时,可采用拱墙整体灌筑。
3.浅埋段工程
(1)根据围岩及周围环境条件,可优先采用单侧壁导坑法、双侧壁导坑法或留核心土开挖法;围岩的完整性较好时,可采用多台阶法开挖。严禁采用全断面法开挖。
(2)浅埋段的地质条件很差时,宜采用地表锚杆、管棚、超前小导管、注浆加固围岩等辅助方法施工。
(二)山岭隧道的洞身开挖施工技术
开挖方法应考虑围岩条件,并与支护衬砌施工相协调。一般选择新奥法或矿山法施工技术。岩石隧道的爆破应采用光面爆破或预裂爆破技术。
(三)山岭隧道的洞身衬砌施工技术
选择支护方式时,应优先采用锚杆、喷射混凝土或锚喷联合作为临时支护。施做二衬时,应采用模板台车。
(四)山岭隧道的排水与防护施工技术
1.施工防排水
洞内顺坡排水,其坡度应与线路坡度一致,洞内反坡排水时,必须采取机械抽水。
2.结构防排水施工
(1)衬砌背后采用压注水泥砂浆防水时,压浆顺序应从下而上,从无水、少水的地段向有水或多水处,从下坡方向往上坡方向,从两端洞口向洞身中间压浆。
(2)衬砌的施工缝和沉降缝采用橡胶止水带或塑料止水带防水时,止水带不得被钉子、钢筋和石子刺破。
(3)复合式衬砌中防水层的施工,防水层应在初期支护变形基本稳定后,二次衬砌施作前进行。
建设工程教育网整理
