  (二)钻孔灌注桩施工

  1.钻孔灌注桩的特点

  2.钻孔灌注桩施工的主要工序

  钻孔灌注桩施工的主要工序有:埋设护筒、制备泥浆、钻孔、清底、钢筋笼制作与吊装以及灌注水下砼等。

  (1)埋设护筒:护筒能稳定孔壁、防止坍孔,还有隔离地表水、保护孔口地面、固定桩孔位置和起到钻头导向作用等。

  护筒要求坚固耐用,不漏水,其内径应比钻孔直径大(旋转钻约大20cm,潜水钻、冲击或冲抓锥约大40cm),每节长度约2~3m.一般常用钢护筒,在陆上与深水中均能使用,钻孔完成,可取出重复使用。在深水中埋设护筒时,先打入导向架,再用锤击或振动加压沉人护筒。护筒深度视土质与流速而定。护筒平面位置的偏差不得大于5cm,倾斜度不得大于1%。

埋设护筒埋设护筒

  (2)泥浆制备 具有浮悬钻渣、冷却钻头、润滑钻具,增大静水压力,并在孔壁形成泥皮,隔断孔内外渗流,防止坍孔的作用。

  (3)钻孔 一般采用螺旋钻头或冲击锥等成孔,或用旋转机具辅以高压水冲成孔,常用的方法是:正循环回转法、反循环回转法、潜水电钻法、冲抓锥法、冲击锥法。

 钻孔钻孔

  ● 正循环回转法。其特点是钻进与排渣同时连续进行,在适用的土层中钻进速度较快,但需设置泥浆槽、沉淀池等,施工占地较多,且机具设备较复杂。

正循环回转法

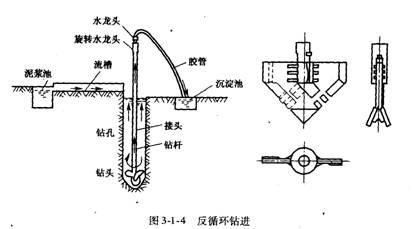

  ● 反循环回转法:其钻进与排渣效率较高,但接长钻杆时装卸麻烦,钻渣容易堵塞管路。另外,孔壁坍塌的可能性较正循环法的大,为此需用较高质量的泥浆。

 反循环回转法

  (4)孔径检查与清孔:钻孔的直径、深度和孔形直接关系到成桩质量,是钻孔桩成败的关键。为此,除了钻孔过程中严谨操作、密切观测监督外,在钻孔达到设计要求深度后,应采用适当器具对孔深、孔径、孔形等认真检查,符合设计要求后,填写“终孔检查证”。

  ● 清孔的方法有抽浆法、换浆法、掏渣法、喷射清孔法以及用砂浆置换钻渣清孔法等,应根据设计要求、钻孔方法、机具设备和土质条件决定。其中抽浆法清孔较为彻底,适用于各种钻孔方法的灌注桩。

孔径检查与清孔孔径检查与清孔

  ● 清孔的质量要求:对支承桩(柱桩、嵌岩桩),宜用抽浆法清孔,并宜清理至吸泥管出清水为止。灌注混凝土前,孔底沉淀土厚度不得大于500mm.若孔壁易坍塌,必须在泥浆中灌注混凝土时,建议采用砂浆置换钻渣清孔法,清孔后的泥浆含砂率不大于4%。沉淀土厚度测量方法可在清孔后用取样盒(开口铁盒)吊到孔底,待到灌注混凝土前取出,直接量测沉淀在盒内的沉渣厚度。

  (5)灌注混凝土

  在土中形成一定直径的井孔,达到设计标高后,将钢筋骨架(笼)吊入井孔中,灌注混凝土形成为桩基础。
