  二、悬臂浇筑施工法

  (一)概述

  适用于大跨径的预应力混凝土悬臂梁桥、连续梁桥、T型刚构桥、连续刚构桥。其特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮。

悬臂浇筑施工法悬臂浇筑施工法

  (二)施工准备

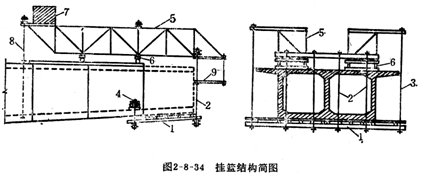

  1.挂篮设计及加工:挂篮是悬浇箱梁的主要设备。就国内外现有的挂篮按结构形式可分为桁架式、三角斜拉带式、预应力束斜拉式、斜拉自锚式;按行走方式可分为滑移式和滚动式;按平衡方式可分为压重式和自锚式。对某一具体工程,应根据梁段分段情况,根据对挂篮重量的要求承受荷载及施工经验对挂篮进行认真详细的设计。除必须满足强度、刚度、稳定性要求外,还要使其行走、锚固方便可靠,重量不大于设计规定。挂篮由主桁架、锚固、平衡系统及吊杆、纵横梁等部分组成,由工厂或现场根据挂篮设计图纸精心加工而成。

  2.0号、1号块的施工:挂篮是利用已浇筑的箱梁段,作为支撑点,通过桁架等主梁系统、底模系统,人为创造一个工作平台。对于0号、1号块挂篮没有支撑点或支撑长度不够。需采用其他方式浇筑。一般采用扇形托架浇筑。扇形托架可用万能杆件、贝雷片或其他装配杆件组成,托架可支撑在桥墩基础承台上或墩身上。托架除须满足承重强度要求外,还须具有一定的刚度,各连续点应连接紧密,螺栓旋紧,以减少变形,防止梁段下沉和裂缝。

  3.临时固结:对于连续箱梁,梁与墩未固结在一起,施工时,两侧悬浇施工难以保持绝对平衡,必须在施工中采取临时固结措施,使梁具有抗弯能力。临时固结一般采用在支座两侧临时加预应力筋,梁和墩顶之间浇筑临时混凝土垫块。将梁固结在桥墩上,使梁具有一定的抗弯能力。在条件成熟时,再采用静态破碎方法,解除固结。

  (三)悬臂浇筑施工工艺流程图

  (四)悬臂浇筑施工中应注意要点

  1.主梁各部分的长度应充分考虑主梁的形式、跨径、墩宽、挂篮的形式以及施工周期来确定。0号段长度一般为5~20m,悬浇分段长度一般为3-5m.

  2.桥墩顶梁段及桥墩顶附近梁段施工时,可采用托架或膺架为支架就地浇筑混凝土。托架或膺架应经过设计,计算弹性及非弹性变形。

  3.在梁段混凝土浇筑前,应对挂篮(托架或膺架)、模板、预应力筋管道、钢筋、预埋件、混凝土材料、配合比、机械设备、混凝土接缝处理情况进行全面检查,经确认后方可浇筑。

  4.悬臂施工过程中,若梁身与墩身采用非刚性连接,为保证结构的稳定性,悬臂梁桥和连续梁桥应实施0号块梁段与桥墩间临时固结支承措施;对于刚性连接的T型刚构、连续刚构梁,因结构本身已具有一定的抗弯能力,可根据设计和施工要求在墩旁架设临时托架等方法进行施工。

  5.挂篮安装时应保证安全、稳定、可靠。

  (1)挂篮的主纵横梁的分联和移动操作应特别精心,以防急剧的塌落和倾覆。

  (2)浇筑混凝土时,后端应锚固于已完成的梁段上,后锚和移动架可采取保险锚、保险索或保险手拉葫芦等安全措施。

  (3)挂篮桁架在已完成的梁段上行走时,应于后端压重稳定。

  (4)挂篮桁架行走和浇筑混凝土时的稳定系数,均不得小于1.50.

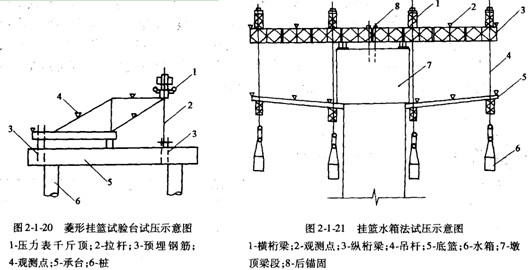

  (5)挂篮组拼后,应全面检查安装质量,并对挂篮进行试压,以消除结构的非弹性变形。挂篮试压的最大荷载一般可按最大悬浇梁段重量的1.3倍考虑。挂篮试压通常采用水箱加压法、试验台加压法及砂袋法。

挂篮试压
