二级建造师考试市政公用工程施工进度管理
二级建造师考试市政公用工程施工进度管理,现在的竞争压力这么大,同样的在二级建造师考试中,也是压力很大的,所以在备考考试的时候,一定要努力啦!为了帮助小伙们,接下来小编带大家学习二级建造师考试市政公用工程施工进度管理。
市政公用工程施工进度管理
知识点:施工进度计划编制方法的应用
施工进度计划是项目施工组织设计重要组成部分,对工程履约起着主导作用。编制施工总进度计划的基本要求是:保证工程施工在合同规定的期限内完成;迅速发挥投资效益;保证施工的连续性和均衡性;节约费用、实现成本目标。
一、施工进度计划编制原则
(一)符合有关规定
1.符合国家政策、法律法规和工程项目管理的有关规定;
2.符合合同条款有关进度的要求;
3.兑现投标书的承诺。
(二)先进可行
1.满足企业对工程项目要求的施工进度目标;
2.结合项目部的施工能力,切合实际地安排施工进度;
3.应用网络计划技术编制施工进度计划,力求科学化,尽量在不增加资源条件下,缩短工期;
4.能有效调动施工人员的积极性和主动性,保证施工过程中施工的均衡性和连续性;
5.有利节约施工成本,保证施工质量和施工安全。
二、施工进度计划编制
常用的表达工程进度计划方法有横道图和网络计划图两种形式。
1.采用网络图的形式表达单位工程施工进度计划,能充分揭示各项工作之间的相互制约和相互依赖关系,并能明确反映出进度计划中的主要矛盾;可采用计算软件进行计算、优化和调整,使施工进度计划更加科学,也使得进度计划的编制更能满足进度控制工作的要求。
2.采用横道图的形式表达单位工程施工进度计划可比较直观的反映出施工资源的需求及工程持续时间。
(一)流水施工
1.定义
流水施工:就是将拟建工程项目的全过程在工艺上分解为若干个施工过程(n),将施工平面(或竖向上)划分为若干个施工段(m),然后按照施工过程组织相应的专业作业队,专业作
业队按相应的顺序、从前到后依次完成各个施工段的施工过程。
以挖沟埋管为例:
开挖埋管例子:
第一种方法——顺序施工:1个队,T=60d
第二种方法——流水施工:
|
1段
|
2段
|
3段
|
4段
|
5段
|
6段
|
7段
|
8段
|
9段
|
10段
|
开挖
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
埋管
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
回填
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2
|
2.横道图
3.流水施工的参数
工艺参数:指一个流水组中的施工过程个数n。
空间参数:单体工程的施工段或群体工程的施工区个数M。
时间参数:
(1)流水节拍t:一个作业队在一个施工段上所需要的工作时间。
(2)流水步距K:相邻两个施工过程进入同一个施工段的间隔时间。
流水步距的个数=施工过程数-1
工期T:T=ΣK+tn+ΣG
4.流水施工的类型
(1)等节奏流水——流水节拍是一个常数。工期T=(M+n-1)t

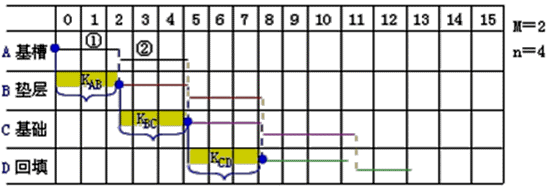

下图所示为分成两个施工段的某一基础工程施工的用横道图表示的进度计划。该基础工程的施工过程是:基槽→垫层→基础→回填。
施工过程
|
施工顺序(日)
|
|||||||||||||||
0
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
10
|
11
|
12
|
13
|
14
|
15
|
|
基槽
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
垫层
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
基础
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
回填
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
用横道图表示的进度计划
(2)异节奏流水(成倍节拍流水)——同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。一般成倍数,可以组成加快成倍节拍流水施工。
(3)无节奏流水——流水节拍没有规律。组织的原则是使施工队连续施工(工作面可能有空闲)。流水步距的确定方法:累加数列,错位相减,取大差。
1.等节奏 t=k
T=(M+N-1)t=(M+N-1)k
=(10+3-1)×2
2.异节奏
(4)工期计算:
成倍节拍流水
大差法:
【例题】某建筑群共有四栋不同的装配式住宅楼工程,每栋住宅楼的各个施工过程的持续时间见下表:
流水节拍表(d)
|
1
|
2
|
3
|
4
|
基础工程(A)
|
4
|
4
|
3
|
4
|
主体工程(B)
|
6
|
8
|
6
|
8
|
室内、外装饰工程(C)
|
10
|
10
|
8
|
9
|
【问题】如何组织无节奏流水施工?
『正确答案』
①确定流水步距:
A的节拍累加值
|
4
|
8
|
11
|
15
|
|
B的节拍累加值
|
|
6
|
14
|
20
|
28
|
差值
|
4
|
2
|
-3
|
-5
|
-28
|
取最大差值,得ka-b=4d 。
B的节拍累加值
|
6
|
14
|
20
|
28
|
|
C的节拍累加值
|
|
10
|
10
|
28
|
37
|
差值
|
6
|
4
|
0
|
0
|
-37
|
取最大差值,得 kb-c=6d 。
上述数列错位相减后取大差可得:基础工程与主体工程之间的流水步距为4d;主体工程与室内外装饰工程之间的流水步距为6d。
②总工期T = ∑K + Tn =(4+6)+ 37= 47 d
2.横道图——横道图绘制关键:找到起点不断流!
(二)网络计划
1.概念
2.工作关系:紧前、紧后、平行、虚工作
3.时间参数
口诀:计算早系列,顺着箭线依次取大;计算晚系列,逆着箭线依次取小。
总时差=晚系列—早系列;自由时差=后早始—本早完。
4.关键线路、关键工作、工期
关键线路的寻找方法:从起点节点到终点节点,持续时间最长的线路为关键线路。
关键线路上的工作为关键工作。(关键线路可以不唯一)
关键线路的持续时间为工期。
【例题】求出以下网络图关键线路、关键工作和总工期。
【参考答案】
关键线路是:①→②→③→④→⑤→⑥
关键工作是:A、D、E。
总工期是:3+3+4=10个月。
ACE:9个月;ADF:8个月;BDE:8个月;BDF:6个月;ADE:10个月。
有些试题问的很隐蔽:“施工总承包单位应重点控制哪条施工线路” (2010年一建)
2016年试题

14.某市政工程网络计划如下图,其关键线路是( )。
A.①→②→③→⑤→⑦→⑧
B.①→②→③→④→⑥→⑦→⑧
C.①→②→③→⑤→⑥→⑦→⑧
D.①→②→④→⑥→⑦→⑧
『正确答案』C
『答案解析』本题考查的是工程进度计划方法。总工期为3+6+12+9+4=34。参见教材P201。
【例题】求出以下网络图关键线路、关键工作和总工期。
【参考答案】
关键线路是:①→②→③→④→⑤→⑥
关键工作是:A、D、E。
总工期是:3+3+4=10个月。
ACE:9个月;ADF:8个月;BDE:8个月;
BDF:6个月;ADE:10个月。
有些试题问的很隐蔽:“施工总承包单位应重点控制哪条施工线路” (2010年一建)
5.总时差(可与索赔结合出题)
定义:在不影响总工期的前提下,本工作可以利用的机动时间。
求法:
当计划工期等于计算工期时,关键工作的总时差必为零。
非关键工作TF求法:
某项工作的总时差=min{关键线路的持续时间之和-某工作所处线路的持续时间之和}
2016年试题
14.某市政工程网络计划如下图,其关键线路是( )。
A.①→②→③→⑤→⑦→⑧
B.①→②→③→④→⑥→⑦→⑧
C.①→②→③→⑤→⑥→⑦→⑧
D.①→②→④→⑥→⑦→⑧
『正确答案』C
『答案解析』本题考查的是工程进度计划方法。总工期为3+6+12+9+4=34。参见教材P201。
5.总时差(可与索赔结合出题)
定义:在不影响总工期的前提下,本工作可以利用的机动时间。
求法:
当计划工期等于计算工期时,关键工作的总时差必为零。
非关键工作TF求法:
某项工作的总时差=min{关键线路的持续时间之和-某工作所处线路的持续时间之和}

【例题】A、D、E的TF=0,求C、B、F的总时差。
『正确答案』C工作TF=10-9=1月;
B工作TF=最小值{10-8,10-6}=2月;
F工作TF=最小值{10-6,10-8}=2月。
另外一种考法:
【2009试题】如下图,给出六时标注法,TF为总时差,求出关键线路。
总时差=迟系列-早系列,即:TF=LS-ES=LF-EF。
关键线路是:①→②→③→④→⑤→⑥。
总时差为零的线路是关键线路。
6.网络图的绘制
【2012试题节选】某施工单位组织基槽开挖、管道安装和土方回填三个施工队流水作业,并按Ⅰ、Ⅱ、Ⅲ划分成三个施工段,根据合同工期要求绘制网络进度计划图如下:
【问题】
1.网络进度图上有两个不符合逻辑的地方,请在图上用虚线画出虚工作,让逻辑更合理。
2.计算本工程的总工期,并指出关键线路。
【参考答案】
1.复制网络图,管道安装 I 到管道安装 II 用虚线连上,箭头指向安装II。安装 II 指向安装 III ,箭头指向安装 III。
2.关键线路:①→②→④→⑧→⑨→⑩,总工期为6+6+6+5+2=25d。
【2014试题】
背景资料:
某公司承建一埋地燃气管道工程,采用开槽埋管施工。该工程网络计划工作的逻辑关系见表2-1;
表2-1 网络计划工作逻辑关系
工作名称
|
紧前工作
|
紧后工作
|
A1
|
—
|
B1、A2
|
B1
|
A1
|
C1、B2
|
C1
|
B1
|
D1、C2
|
D1
|
C1
|
E1、D2
|
E1
|
D1
|
E2
|
A2
|
A1
|
B2
|
B2
|
B1、A2
|
C2
|
C2
|
C1、B2
|
D2
|
D2
|
D1、C2
|
E2
|
E2
|
E1、D2
|
—
|
项目部按表2-1绘制网络计划图如图2-1所示:

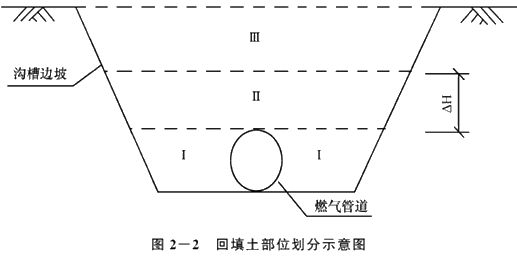

网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位划分为Ⅰ、Ⅱ、Ⅲ区,如图2-2所示:
回填土中有粗砂、碎石土、灰土可供选择。
【问题】
1.根据表2-1补充完善图2-1所示的网络计划图(把图2-1绘制到答题卡上作答,在试卷上作答无效)。
2.图2-2中△H的最小尺寸应为多少?(单位以mm表示)
3.在供选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区的回填?警示带应敷设在哪个区?
4.Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5.图2-2中的Ⅰ、Ⅱ区回填土密实度最少应为多少?
【参考答案】
1.
2.△H=500mm
3.(1)碎石土、灰土不能用于Ⅰ、Ⅱ区的回填;(2)警示带在Ⅱ区,警示带敷设在管道的正上方,且距管顶距离宜为0.3~0.5m。
4.Ⅰ、Ⅱ区必须采用人工压实;Ⅲ区可采用小型机械压实。
5.Ⅰ区压实度不小于90%,Ⅱ压实度不小于90%。

【例题】求下图网络计划的关键线路、关键工作和总工期。
『正确答案』关键线路是:①→③→⑤→⑥→⑦;关键工作是:C、D、F、G。
总工期是:3+4+9+3=19天。
【简答】施工中,业主提出变更,E工作延误5天,是否可以索赔?
【答题模板】
索赔成立。理由:业主的责任并且延误时间超出该项工作的总时差。
索赔不成立。理由:承包商的责任,或者虽然是业主的责任,但延误时间没有超出该项工作的总时差。
7.时标网络图
(1)确定关键线路:从起点到终点没有波形线的线路。
(2)时间参数确定
持续时间
最早开始时间
最早完成时间
自由时差:波形线所对应的时长。
总工期:从起点到终点没有波形线的线路。
总时差:某项工作的总时差=min{本工作的自由时差+其紧后工作的总时差}
(3)实际进度前锋线
a)会画
第一步:首先识读
上图是某公司中标的建筑工程前期工程的网络计划,计划工期14d。
第二步:关键线路:C-D-F线路;工期:14天。
D工作持续时间为4天,最早开始时间为第5天,最早完成时间为第9天,自由时差为0。G工作的持续时间为3天,最早开始时间为第10天,最早完成时间为第13天,自由时差为1天。
第三步:计算总时差(从后到前)
TFF=0+0=0
TFG=0+1=1
TFD=0+0=0
TFE=0+1=1
TFB=6+0=6
TFC=0+0=0
TF虚工作=4+0=4
TFA=0+4=4
网络的赶工和优化:找关键工作赶,赶完仍然是关键工作。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:
- 陕西关于2024年第四十八批二级建造师注册人员名单的公告
- 关于云南省2024年第47批二级建造师初始注册 重新注册 延续注册 增项注册人员专家审查意见的公示
- 云南关于2024年第45批二级建造师初始注册 延续注册 增项注册 重新注册的通告
- 2024年吉林二级建造师资格考试证书领取通知
- 沈阳市考试院回复: 信息与计算科学专业不在允许报考辽宁二建专业范围内
- 四川关于2024年第四十九批二级建造师初始注册、重新注册人员名单的通告
- 内蒙古关于核准2024年度第四十七批人员资格类审批事项的公告
- 吉林省住建厅: 项目负责人必须是与项目相对应的二级注册建造师
- 河南关于2024年度二级建造师补充资格核查合格人员电子证书上线的通知
- 湖南2024年度二级建造师资格考试证书预发放公告
