二级建造师考试构筑物满水试验规定含有哪些知识点?
二级建造师考试构筑物满水试验规定含有哪些知识点?对于二级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为二级建造师考试的证书的含金率。今天为大家整理了二级建造师考试构筑物满水试验规定含有哪些知识点?希望能助各位考生一臂之力。
知识点:构筑物满水试验的规定
满水试验是给水排水构筑物的主要功能性试验,本条文介绍了水池满水试验的技术要点。
一、试验必备条件与准备工作
(一)满水试验前必备条件
(1)池体的混凝土或砖、石砌体的砂浆已达到设计强度要求;池内清理洁净,池内外缺陷修补完毕。
(2)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
(3)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。
(4)池体抗浮稳定性满足设计要求。
(5)试验用的充水、充气和排水系统已准备就绪,经检查充水、充气及排水闸门不得渗漏。
(6)各项保证试验安全的措施已满足要求;满足设计的其他特殊要求。
(二)满水试验准备工作
(1)选定好洁净、充足的水源;注水和放水系统设施及安全措施准备完毕。
(2)有盖池体顶部的通气孔、人孔盖已安装完毕,必要的防护设施和照明等标志已配备齐全。
(3)安装水位观测标尺、标定水位测针。
(4)准备现场测定蒸发量的设备。一般采用严密不渗,直径500mm、高300mm的敞口钢板水箱,并设水位测针,注水深200mm。将水箱固定在水池中。
(5)对池体有观测沉降要求时,应选定观测点,并测量记录池体各观测点初始高程。
二、水池满水试验与流程
(一)试验流程
试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。
(二)试验要求
1.池内注水
(1)向池内注水宜分3次进行,每次注水为设计水深的1/3。对大、中型池体,可先注水至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
(2)注水时水位上升速度不宜超过2m/d。相邻两次注水的间隔时间不应小于24h。
(3)每次注水宜测读24h的水位下降值,计算渗水量。在注水过程中和注水以后,应对池体作外观检查。当发现渗水量过大时,应停止注水。待作出妥善处理后方可继续注水。
(4)当设计有特殊要求时,应按设计要求执行。
2.水位观测
(1)利用水位标尺测针观测、记录注水时的水位值。
(2)注水至设计水深进行水量测定时,应采用水位测针测定水位。水位测针的读数精确度应达0.1mm。
(3)注水至设计水深24h后,开始测读水位测针的初读数。
(4)测读水位的初读数与末读数之间的间隔时间应不少于24h。
(5)测定时间必须连续。测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,而以后的渗水量逐渐减少时,可继续延长观测。延长观测的时间应在渗水量符合标准时止。
3.蒸发量测定
(1)池体有盖时可不测,蒸发量忽略不计。
(2)池体无盖时,须作蒸发量测定。
(3)每次测定水池中水位时,同时测定水箱中蒸发量水位。
三、满水试验标准
(一)水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
(二)渗水量合格标准。钢筋混凝土结构水池不得超过2L/(m2·d);砌体结构水池不得超过3L/(m2·d)。
【例题】无盖混凝土水池满水试验程序中应有( )。
A.水位观测 B.水温测定
C.蒸发量测定 D.水质质检
E.资料整理
【答案】ACE
【解析】本题考查的是水池满水试验流程:试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论。
【例题】某贮水池设计水深6m,满水试验时,池内注满水所需最短时间为( )。
A.3.5d B.4.0d C.4.5d D.5.0d
【答案】D
【解析】本题考查的是水池满水试验与流程,因注水时水位上升速度不宜超过2m/d,且相邻两次注水的间隔时间不应小于24h。所以该贮水池注水分3次进行,每次时间为1d,相邻2次注水的间隔为1d,因此,本池内注满水所需最短时间为5d本题答案为D。
【例题】有盖水池满水试验程序为( )。
A.水池注水—池内水位观测—整理试验结论
B.试验准备—水池注水—池内水位观测—整理试验结论
C.水池注水—池内水位观测—蒸发量测定—整理试验结论
D.试验准备—水池注水—蒸发量测定—整
理试验结论
【答案】B
【解析】本题考查的是水池满水试验与流程,有盖水池的满水试验流程:试验准备→水池注水→池内水位观测→整理试验结论。
【例题】水池满水试验的做法包括( )。
A.设计预留孔洞、预埋管口及进出水口等已做临时封堵并达到强度要求
B.向池内注水宜分三次进行,每次注水高度为设计水深的三分之一
C.相邻两次注水的间隔时间不应小于24小时
D.注水时水位上升速度不宜超过2米/天
E.注水至设计水位12小时后,开始测读水位
测针的初读数
【答案】BCD
【解析】本题考查的是水池满水试验与流程,A属于准备条件;E为24h小时。
【2009年试题】
背景:
某单位中标污水处理项目,其中二沉池直径51.2m,池深5.5m。池壁混凝土设计要求为C30、P6、F150,采用现浇施工,施工时间跨越冬季。
施工单位自行设计了池壁异型模板,考虑了模板选材、防止吊模变形和位移的预防措施,对模板强度、刚度、稳定性进行了计算,考虑了风荷载下防倾倒措施。
施工单位制定了池体混凝土浇筑的施工方案,包括:①混凝土的搅拌及运输;②混凝土的浇筑顺序、速度及振捣方法;③搅拌、运输及振捣机械的型号与数量;④预留后浇带的位置及要求;⑤控制工程质量的措施。
在做满水试验时,一次充到设计水深,水位上升速度为5m/h,当充到设计水位12h后,开始测读水位测针的初读数,满水试验测得渗水量为2.5L/(m2·d),施工单位认定合格。
【问题】
1.补全模板设计时应考虑的内容。
2.请将混凝土浇筑的施工方案补充完整。
3.修正满水试验中存在的错误。
【参考答案】
1.各部分模板的结构设计,各接点的构造,以及预埋件、止水板等的固定方法;脱模剂的选用;模板及其支架的拆除顺序、方法及保证安全措施。
2.混凝土配合比设计及外加剂的选择;季节性施工的特殊措施;预防混凝土施工裂缝的措施。
3.错误(1):一次充到设计水深,
正确:分三次注水,每次注入设计水深的1/3。
错误(2):水位上升速度为5m/h,
正确:注水水位上升速度不得超过2m/d,
错误(3):当充到设计水位12h后,开始测读水位测针的初读数,
正确:池内注水到设计水位24h后,开始测读水位测针的初读数
错误(4):满水试验测得渗水量为2.5L/(m2·d),施工单位认定合格。
正确:水试验测得渗水量为2L/(m2·d),可以认定合格。
【2016年试题】
背景:
某公司承建城市桥区泵站调蓄工程,其中调蓄池为地下式现浇钢筋混凝土结构,混凝土强度等级C35,池内平面尺寸为62.0m×17.3m,筏板基础。场地地下水类型为潜水,埋深6.6.m。

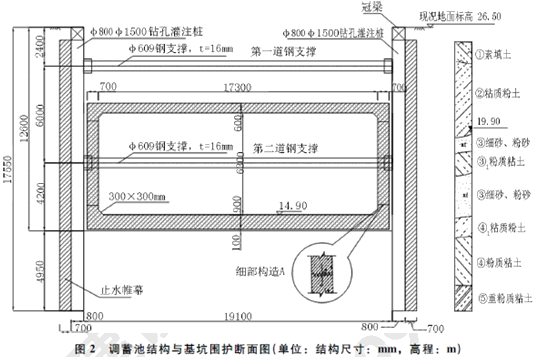

涉及基坑长63.8m,宽19.1m,深12.6m,围护结构采用φ800mm钻孔灌注桩排桩+2道φ609mm钢支撑,桩间挂网喷射C20混凝土,桩顶设置钢筋混凝土冠梁。基坑围护桩外侧采用厚度700mm止水帷幕,如图所示
施工过程中,基坑土方开挖至深度8m处,侧壁出现渗漏,并夹带泥沙;迫于工期压力,项目部继续开挖施工;同时安排专人巡视现场,加大地表沉降、桩身水平变形等项目的检测频率。
按照规定,项目部编制了模板支架及混凝土浇筑专项施工方案,拟在基坑单侧设置泵车浇筑调蓄池结构混凝土。
【问题】
列式计算池顶模板承受的结构自重分布荷载q(kN/m2),(混凝土容重γ=25kN/m3);根据计算结果,判断模板支架安全专项施工方案是否需要组织专家论证,说明理由。
【答案】
池顶板厚度为600mm,因此模板承受的结构自重Q=25KN/m3×0.6m=15kN/m2。
需要组织专家论证。理由:根据相关规定,施工总荷载在15KN/m2及以上时,需要组织专家论证。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:
- 陕西关于2024年第四十八批二级建造师注册人员名单的公告
- 关于云南省2024年第47批二级建造师初始注册 重新注册 延续注册 增项注册人员专家审查意见的公示
- 云南关于2024年第45批二级建造师初始注册 延续注册 增项注册 重新注册的通告
- 2024年吉林二级建造师资格考试证书领取通知
- 沈阳市考试院回复: 信息与计算科学专业不在允许报考辽宁二建专业范围内
- 四川关于2024年第四十九批二级建造师初始注册、重新注册人员名单的通告
- 内蒙古关于核准2024年度第四十七批人员资格类审批事项的公告
- 吉林省住建厅: 项目负责人必须是与项目相对应的二级注册建造师
- 河南关于2024年度二级建造师补充资格核查合格人员电子证书上线的通知
- 湖南2024年度二级建造师资格考试证书预发放公告
