二级建造师考试市政实务知识点:预应力混凝土施工技术
二级建造师考试市政实务知识点:预应力混凝土施工技术,2019年二级建造师考试备考开始了,2019年二级建造师考试报名于1月份开始,为了帮助小伙伴们更好的备考2019年二级建造师考试,今天特此为大家整理了二级建造师考试市政实务知识点:预应力混凝土施工技术,希望对各位有所帮助。
知识点:预应力混凝土施工技术

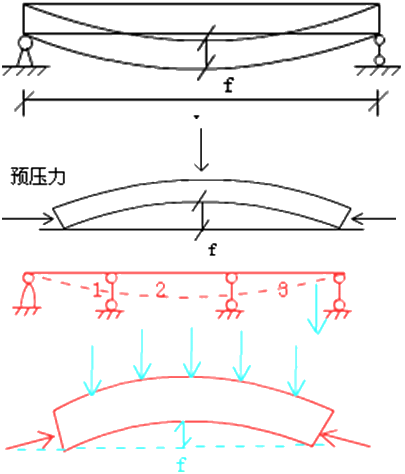

本条文以桥梁工程为主介绍有粘结预应力混凝土施工技术。
一、预应力混凝土配制与浇筑
(一)配制
(1)预应力混凝土应优先采用硅酸盐水泥、普通硅酸盐水泥,不宜使用矿渣硅酸盐水泥,不得使用火山灰质硅酸盐水泥及粉煤灰硅酸盐水泥。粗骨料应采用碎石,其粒径宜为5~25mm。(2009年试题)
(2)混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。
(3)从各种材料引入混凝土中的氯离子总含量(折合氯化物含量)不宜超过水泥用量的0.06%。超过0.06%时,宜采取掺加阻锈剂、增加保护层厚度、提高混凝土密实度等防锈措施。
(二)浇筑
(1)浇筑混凝土时,对预应力筋锚固区及钢筋密集部位,应加强振捣。
(2)对先张构件应避免振动器碰撞预应力筋,对后张构件应避免振动器碰撞预应力筋的管道。
二、预应力张拉施工
(一)基本规定
(1)预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。

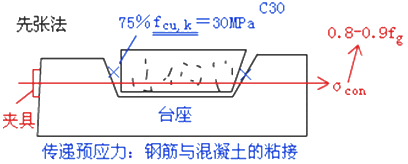

(二)先张法预应力施工
(1)预应力筋连同隔离套管应在钢筋骨架完成后一并穿入就位。就位后,严禁使用电弧焊对梁体钢筋及模板进行切割或焊接。隔离套管应堵严。
预应力筋种类
|
张拉程序
|
钢筋
|
0→初应力→1.05σcon→0.9σcon→σcon(锚固)
|
钢丝、钢绞线
|
0→初应力→1.05σcon(持荷2min) →0→σcon(锚固)
|
对于夹片式等具有自锚性能的锚具:
普通松弛力筋0→初应力→1.03σcon(锚固) 低松弛力筋0→初应力→σcon(持荷2min锚固) |
注:①表中σcon为张拉时的控制应力值,包括预应力损失值;
②张拉钢筋时,为保证施工安全,应在超张拉放张至0.9σcon时安装模板、普通钢筋及预埋件等。
(2)张拉过程中,预应力筋的断丝、断筋数量不得超过下表的规定。
预应力筋种类
|
项目
|
控制值
|
钢筋
|
断筋
|
不允许
|
钢丝、钢绞线
|
同一构件内断丝数不得超过钢丝总数的
|
1%
|
(3)放张预应力筋时混凝土强度必须符合设计要求,设计未规定时,不得低于强度设计值的75%。(2010年试题)放张顺序应符合设计要求,设计未规定时,应分阶段、对称、交错地放张。放张前,应将限制位移的模板拆除。
(三)后张法预应力施工
1.预应力管道安装应符合下列要求:
(1)管道应留压浆孔与溢浆孔;曲线孔道的波峰部位应留排气孔;在最低部位宜留排水孔。(2011年试题)
2.预应力筋安装应符合下列要求:
(1)混凝土采用蒸汽养护时,养护期内不得装入预应力筋。
3.预应力筋张拉应符合下列要求:
(1)混凝土强度应符合设计要求,设计未要求时,不得低于强度设计值的75%。
(2)预应力筋张拉端的设置应符合设计要求。当设计未要求时,应符合下列规定:
曲线预应力筋或长度大于等于25m的直线,预应力筋,宜在两端张拉;长度小于25m的直线预应力筋,可在一端张拉。
(3)预应力筋的张拉顺序应符合设计要求。当设计无要求时,可采取分批、分阶段对称张拉。宜先中间,后上、下或两侧。
(5)预应力筋张拉程序应符合下表的规定。
预应力筋种类
|
张拉程序
|
|
钢绞线束
|
对于夹片式等有自锚性能的锚具
|
普通松弛力筋0→初应力→1.03σcon(锚固)
低松弛力筋0→初应力→σcon(持荷2min锚固) |
其他锚具
|
0→初应力→1.05σcon(持荷2min)→σcon(锚固)
|
|
钢丝束
|
对于夹片式等有自锚性能的锚具
|
普通松弛力筋0→初应力→1.03σcon(锚固)
低松弛力筋0→初应力→σcon(持荷2min锚固) |
其他锚具
|
o→初应力→1.05σcon(持荷2min)→0→σcon(锚固)
|
|
精轧螺纹钢筋
|
直线配筋时
|
0→初应力→σcon(持荷2min锚固)
|
曲线配筋时
|
0→σcon(持荷2min) →0(上述程序可反复几次)→初应力→σcon(持荷2min锚固)
|
注:①表中σcon为张拉时的控制应力值,包括预应力损失值;
②梁的竖向预应力筋可一次张拉到控制应力,持荷5min锚固。
(6)张拉过程中预应力筋断丝、滑丝、断筋的数量不得超过下表的规定。
后张法预应力筋断丝、滑丝、断筋控制值表
预应力筋种类
|
项目
|
控制值
|
钢丝束、钢绞线束
|
每束钢丝断丝、滑丝
|
1丝
|
每束钢绞线断丝、滑丝
|
1丝
|
|
每个断面断丝之和不超过该断面钢丝总数的
|
1%
|
|
钢筋
|
断筋
|
不允许
|
注:①钢绞线断丝系指单根钢绞线内钢丝的断丝;
(四)孔道压浆(2010年试题)
(1)预应力筋张拉后,应及时进行孔道压浆,多跨连续有连接器的预应力筋孔道,应张拉完一段灌注一段。孔道压浆宜采用水泥浆。水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa。
(2)压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理。压浆作业,每一工作班应留取不少于3组砂浆试块,标养28d,以其抗压强度作为水泥浆质量的评定依据。
(3)压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。
(4)埋设在结构内的锚具,压浆后应及时浇筑封锚混凝土。封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的80%,且不低于30MPa。
(5)孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于砂浆设计强度的75%。
【例题】后张法预应力施工中,预应力筋张拉后应及时进行孔道压浆,下列关于孔道压浆说法错误的是( )。(2007年试题)
A.当白天气温高于35℃时,压浆宜在夜间进行
B.压浆完成24小时以后,结构混凝土的温度可以低于5℃
C.压浆作业每一工班应留取不少于3组砂浆试块,标养28天
D.水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa
『正确答案』B
『答案解析』本题考查的是预应力张拉施工。压浆过程中及压浆后48h内,结构混凝土的温度不得低于5℃,否则应采取保温措施。当白天气温高于35℃时,压浆宜在夜间进行。
【例题】关于预应力钢绞线张拉的说法,错误的是( )。(2016年试题)
A.构件混凝土强度不得低于设计值的75%
B.当设计无要求时,张拉顺序可采用对称张拉
C.长20m梁直线预应力钢绞线可采用一端张拉方式
D.工作人员可站在张拉千斤顶后面随时观察张拉情况
『正确答案』D
『答案解析』本题考查的是现浇预应力(钢筋)混凝土连续梁施工技术。通过常识可以判断出张拉时,千斤顶后不允许站人。参见教材P51。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:
- 陕西关于2024年第四十八批二级建造师注册人员名单的公告
- 关于云南省2024年第47批二级建造师初始注册 重新注册 延续注册 增项注册人员专家审查意见的公示
- 云南关于2024年第45批二级建造师初始注册 延续注册 增项注册 重新注册的通告
- 2024年吉林二级建造师资格考试证书领取通知
- 沈阳市考试院回复: 信息与计算科学专业不在允许报考辽宁二建专业范围内
- 四川关于2024年第四十九批二级建造师初始注册、重新注册人员名单的通告
- 内蒙古关于核准2024年度第四十七批人员资格类审批事项的公告
- 吉林省住建厅: 项目负责人必须是与项目相对应的二级注册建造师
- 河南关于2024年度二级建造师补充资格核查合格人员电子证书上线的通知
- 湖南2024年度二级建造师资格考试证书预发放公告
