二级建造师考试市政实务知识点:承台、桥台、墩柱、盖梁施工技术
二级建造师考试市政实务知识点:承台、桥台、墩柱、盖梁施工技术,现在的竞争压力这么大,同样的在二级建造师考试中,也是压力很大的,所以在备考考试的时候,一定要努力啦!为了帮助小伙们,接下来小编带大家学习二级建造师考试市政实务知识点:承台、桥台、墩柱、盖梁施工技术。
知识点:承台、桥台、墩柱、盖梁施工技术
本条文简要介绍城市桥梁下部结构中的墩台、盖梁施工技术,模板与支架、钢筋、混凝土、预应力混凝土具体内容。
一、承台施工

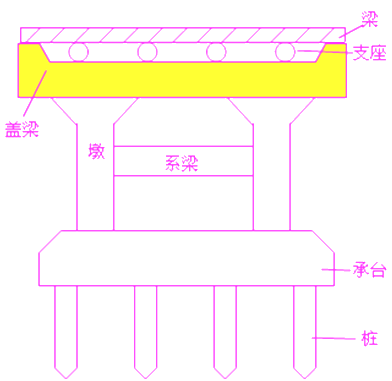

二、现浇混凝土墩台、盖梁
(一)重力式混凝土墩、台施工
(1)墩台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈。
(2)墩台混凝土宜水平分层浇筑,每层高度宜为1.5~2m。
(3)墩台混凝土分块浇筑时,接缝应与墩台截面尺寸较小的一边平行,邻层分块接缝应错开,接缝宜做成企口形。分块数量,墩台水平截面积在200m2内不得超过2块;在300m2以内不得超过3块。每块面积不得小于50m2。
(4)明挖基础上灌筑墩、台第一层混凝土时,要防止水分被基础吸收或基顶水分渗入混凝土而降低强度。
(5)大体积混凝土浇筑及质量控制。

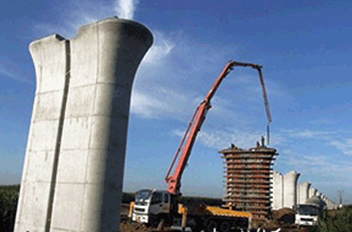

(二)柱式墩台施工
(1)模板、支架除应满足强度、刚度外,稳定计算中应考虑风力影响。
(2)墩台柱与承台基础接触面应凿毛处理,清除钢筋污锈。浇筑墩台柱混凝土时,应铺同配合比的水泥砂浆一层。墩台柱的混凝土宜一次连续浇筑完成。
(3)柱身高度内有系梁连接时,系梁应与柱同步浇筑。V型墩柱混凝土应对称浇筑。
(4)采用预制混凝土管做柱身外模时,预制管安装应符合下列要求:
1)基础面宜采用凹槽接头,凹槽深度不得小于50mm。
2)上下管节安装就位后,应采用四根竖方木对称设置在管柱四周并绑扎牢固,防止撞击错位。
3)混凝土管柱外模应设斜撑,保证浇筑时的稳定。
4)管节接缝应采用水泥砂浆等材料密封。
(5)墩柱滑模浇筑应选用低流动度的或半干硬性的混凝土拌合料,分层分段对称浇筑,并应同时浇完一层;各段的浇筑应到距模板上缘100~150mm处为止。
(6)钢管混凝土墩柱应采用微膨胀混凝土,一次连续浇筑完成。钢管的焊制与防腐应符合设计要求或相关规范规定。

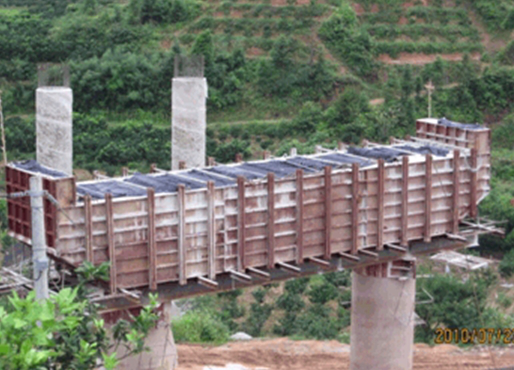

(三)在城镇交通繁华路段盖梁施工时,宜采用整体组装模板、快装组合支架,以减少占路时间。盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;预应力钢筋混凝土盖梁拆除底模时间应符合设计要求,如设计无要求,孔道压浆强度应达到设计强度后,方可拆除底模板。
