二级建造师考试市政实务知识点:箱涵顶进施工技术
二级建造师考试市政实务知识点:箱涵顶进施工技术,二级建造师考试中涉及考点比较多,记忆起来也比较困难。现在二级建造师考试备考已经开始了,我们要对这些考点。知识点进行梳理。这样备考,效果才能比较好。今天为大家介绍的是二级建造师考试市政实务知识点:箱涵顶进施工技术,希望对各位有所帮助。
知识点:箱涵顶进施工技术
当新建道路下穿铁路、公路、城市道路路基施工时,通常采用箱涵顶进施工技术。本条介绍箱涵顶进施工技术要点。
一、箱涵顶进准备工作
1.作业条件
(1)现场具备“三通一平”,满足施工方案设计要求。
(2)完成线路加固工作和既有线路监测的测点布置。
(3)完成工作坑作业范围内的地上构筑物、地下管线调查,并进行改移或采取保护措施。
(4)工程降水(如需要)达到设计要求。
二、工艺流程与施工技术要点
(一)工艺流程

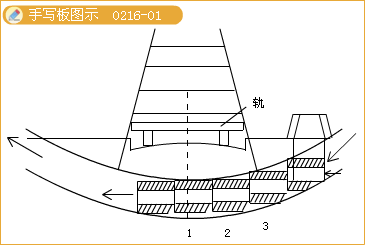

现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进设备安装→既有线加固→箱涵试顶→吃土顶进→监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。
(二)箱涵顶进前检查工作
(1)箱涵主体结构混凝土强度必须达到设计强度,防水层级保护层按设计完成。

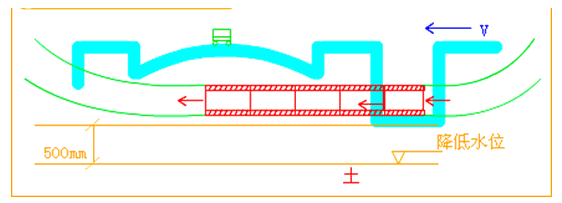

(2)顶进作业面包括路基下地下水位已降至基地下500mm以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作。
(3)后背施工、线路加固达到施工方案要求;顶进设备及施工机械符合要求。
(4)顶进设备液压系统安装及预顶试验结果符合要求。
(5)工作坑内与顶进无关人员、材料、物品及设施撤出现场。
(6)所穿越的线路管理部门的配合人员、抢修设备、通信器材准备完毕。
(三)箱涵顶进启动
(1)启动时,现场必须有主管施工技术人员专人统一指挥。
(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。
(3)液压千斤顶顶紧后(顶力在0.1倍结构自重),应暂停加压,检查顶进设备、后背和各部位,无异常时可分级加压试顶。
(4)每当油压升高5~10MPa时,需停泵观察,应严密监控顶镐、顶柱、后背、滑板、箱涵结构等部位的变形情况,如发现异常情况,立即停止顶进;找出原因采取措施解决后方可重新加压顶进。
(5)当顶力达到0.8倍结构自重时箱涵未启动,应立即停止顶进;找出原因采取措施解决后方可重新加压顶进。
(6)箱涵启动后,应立即检查后背、工作坑周围土体稳定情况,无异常情况,方可继续顶进。
(四)顶进挖土
(1)根据桥涵的净空尺寸、土质概况,可采取人工挖土或机械挖土。一般宜选用小型反铲挖土机按设计坡度开挖,每次开挖进尺0.4~0.8m,并配装载机或直接用挖掘机装汽车出土。顶板切土,侧墙刃脚切土及底板前清土须由人工配合。挖土顶进应三班连续作业,不得间断。
(2)两侧应欠挖50mm,钢刃脚切土顶进。当属斜交涵时,前端锐角一侧清土困难应优先开
挖。如没有中刃脚时应紧切土前进,使上下两层隔开,不得挖通漏天,平台上不得积存土壤。
(3)列车通过时严禁继续挖土,人员应撤离开挖面。当挖土或顶进过程中发生塌方,影响行车安全时,应迅速组织抢修加固,作出有效防护。
(4)挖土工作应与观测人员密切配合,随时根据桥涵顶进轴线和高程偏差,采取纠偏措施。
(五)顶进作业
(1)每次顶进应检查液压系统、顶柱(铁)安装和后背变化情况等。
(2)挖运土方与顶进作业循环交替进行。每前进一顶程,即应切换油路,并将顶进千斤顶活塞回复原位;按顶进长度补放小顶铁,更换长顶铁,安装横梁。
(3)桥涵身每前进一顶程,应观测轴线和高程,发现偏差及时纠正。
(4)箱涵吃土顶进前,应及时调整好箱涵的轴线和高程。在铁路路基下吃土顶进,不宜
对箱涵作较大的轴线、高程调整动作。
(六)监控与检查
(1)桥涵顶进前,应对箱涵原始(预制)位置的里程、轴线及高程测定原始数据并记录。顶进过程中,每一顶程要观测并记录各观测点左、右偏差值;高程偏差值和顶程及总进尺。观测结果要及时报告现场指挥人员,用于控制和校正。
(2)桥涵自启动起,对顶进全过程的每一个顶程都应详细记录千斤顶开动数量、位置,油泵压力表读数、总顶力及着力点。如出现异常应立即停止顶进,检查分析原因,采取措施处理后方可继续顶进。
(3)桥涵顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程,计算相对高差,展图,分析结构竖向变形。对中边墙应测定竖向弯曲,当底板侧墙出现较大变位及转角时应及时分析研究采取措施。
(4)顶进过程中要定期观测箱涵裂缝及开展情况,重点监测底板、顶板、中边墙,中继间牛腿或剪力铰和顶板前、后悬臂板,发现问题应及时研究采取措施。
三、季节性施工技术措施
(1)箱涵顶进应尽可能避开雨期。需在雨期施工时,应在汛期之前对拟穿越的路基、工作坑边坡等采取切实有效的防护措施。
(2)雨期施工时应做好地面排水,工作坑周边应采取挡水围堰、排水截水沟等防止地面水流入工作坑的技术措施。
(3)雨期施工开挖工作坑(槽)时,应注意保持边坡稳定。必要时可适当放缓边坡坡度或设置支撑;并经常对边坡、支撑进行检查,发现问题要及时处理。
(4)冬雨期现浇箱涵场地上空宜搭设固定或活动的作业棚,以免受天气影响。
(5)冬雨期施工应确保混凝土入模温度满足规范规定或设计要求。
【例题】箱涵顶进挖运土方时,挖土的进尺可根据土质确定,一般宜为( )。
A.0.3m B.0.5m
C.0.9m D.1.0m
『正确答案』B
『答案解析』本题考查的是箱涵顶进施工技术要点,因为根据桥涵的净空尺寸、土质概况,可采取人工挖土或机械挖土。一般宜选用小型反铲按设计坡度开挖,每次开挖进尺0.4~0.8m。
典型例题(2012年试题)
【例题】关于箱涵顶进的说法,正确的是( )。
A.箱涵主体结构混凝土强度必须达到设计强度的75%
B.当顶力达到0.9倍结构自重时箱涵未启动,应立即停止顶进
C.箱涵顶进必须避开雨期
D.顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程
『正确答案』D
『答案解析』本题考查的是箱涵顶进施工技术要点。顶进过程中,每天应定时观测箱涵底板上设置观测标钉的高程。
【例题】背景
某市新建道路跨线桥,主桥长520m,桥宽22.15m,桥梁中间三孔为钢筋混凝土预应力连续梁,跨径组合为30m+35m+30m,需现场浇筑,做预应力张拉,其余部分为T形22m简支梁。部分基础采用沉入桩,平面尺寸5m×26m,布置128根桩的群桩形式,中间三孔模板支架有详细专项方案设计,并经项目经理批准将基础桩施工分包给专业公司,并签订了分包合同。施工日志有以下记录:
(1)施工组织设计经项目经理批准签字后,上报监理工程师审批。
(2)为增加桩与土体的摩擦力,沉桩顺序定为从四周向中心打。为了防止桩顶或桩身出现裂缝、破碎,决定以贯入度为主进行控制。
(3)专项方案提供了支架的强度验算,符合规定要求。
(4)由于拆迁影响了工期,项目总工程师对施工组织设计作了变更,并及时请示项目经理,经批准后付诸实施。
(5)为加快桥梁应力张拉的施工进度,从其他工地借来几台千斤顶与项目部现有的油泵配套使用。
【问题】
(1)施工组织设计的审批和变更程序的做法是否正确,应如何办理?
(2)沉桩方法是否符合规定?如不符合,请指出正确做法。
(3)专项方案提供支架的强度验算是否满足要求?如不满足要求,请予补充。
(4)从其他工地借用千斤顶与现有设备配套使用违反了哪些规定?
『正确答案』
(1)不正确。工程施工组织设计应经项目经理签批后,必须经企业(施工单位)技术负责人审批,并加盖公章后报监理单位审批,总监理工程师签字盖章审批合格后方可实施,有变更时,应有变更审批程序。
(2)不符合。依据相关规范的正确做法:沉桩时的施工顺序应是从中心向四周进行,且沉桩时应以控制桩端设计高程为主。
(3)不满足专项方案的要求。还应提供支架刚度和稳定性方面的验算。并且专项方案应由施工单位专业工程技术人员编制,施工企业技术部门的专业技术人员和监理工程师进行审核,审核合格后,由施工企业技术负责人、监理单位总监理工程师签认后实施。
(4)违反了有关规范的下列规定:张拉机具设备应与锚具配套使用,并应在进场时进行检验和校验。千斤顶与压力表应配套校验,以确定张拉力与压力表之间的关系曲线。
建设工程教育网2019年二级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合二级建造师考试命题规律、重点、难点,融入先进的教学理念。高效备战2019年二级建造师考试,打造零基础全科直达方案,全新课程套餐,快速进步,取证必修课!
相关推荐:
- 陕西关于2024年第四十八批二级建造师注册人员名单的公告
- 关于云南省2024年第47批二级建造师初始注册 重新注册 延续注册 增项注册人员专家审查意见的公示
- 云南关于2024年第45批二级建造师初始注册 延续注册 增项注册 重新注册的通告
- 2024年吉林二级建造师资格考试证书领取通知
- 沈阳市考试院回复: 信息与计算科学专业不在允许报考辽宁二建专业范围内
- 四川关于2024年第四十九批二级建造师初始注册、重新注册人员名单的通告
- 内蒙古关于核准2024年度第四十七批人员资格类审批事项的公告
- 吉林省住建厅: 项目负责人必须是与项目相对应的二级注册建造师
- 河南关于2024年度二级建造师补充资格核查合格人员电子证书上线的通知
- 湖南2024年度二级建造师资格考试证书预发放公告
