二级建造师机电工程高频考点:工程费用—进度偏差分析与控制
二级建造师机电工程高频考点:工程费用—进度偏差分析与控制,现在的竞争压力这么大,同样的在二级建造师考试中,也是压力很大的,所以在备考考试的时候,一定要努力啦!为了帮助小伙们,接下来小编带大家学习二级建造师机电工程高频考点:工程费用—进度偏差分析与控制。
1H420084 工程费用——进度偏差分析与控制
一、赢得值法的三个基本参数
1.已完工程预算费用(BCWP)
称赢得值或挣值。计算公式为:
BCWP=已完工程量×预算单价
2.计划工程预算费用(BCWS)
BCWS=计划工程量×预算单价
3.已完工程实际费用(ACWP)
ACWP=已完工程量×实际单价
二、赢得值法的四个评价指标
1.费用偏差CV
CV=BCWP-ACWP
2.进度偏差SV
SV=BCWP-BCWS
3.费用绩效指数CPI
CPI=BCWP/ACWP
4.进度绩效指数SPI
SPI=BCWP/BCWS
【案例1H420080-1】
一、背景
某工业项目建设单位通过招标与施工单位签订了施工合同,合同内容包括设备基础、设备钢架(多层)、工艺设备、工艺管道和电气仪表安装等。
工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图所示:
在施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机,其他工作不使用塔式起重机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位塔式起重机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
塔式起重机按计划进场安装检查时,发现塔式起重机定期检验是2年检验了1次,被监理工程师要求重新监督检验。施工单位申请了定期监督检验,检验项目、检验程序合格,塔式起重机通过验收,按进度计划进行吊装作业。
施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意,施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3天,增加赶工费20000元。
(2)塔式起重机闲置10天损失费,3000元/天(含运行费300元/天)×10=30000元。
(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费40000元。
二、问题
1.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少天?
2.施工单位按原计划安排塔式起重机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.施工单位提出的3项补偿要求是否合理?计算建设单位应补偿施工单位的总费用。
5.说明监理工程师要求重新监督检验的理由。施工单位应如何申请监督检验?
6.塔式起重机性能试验有哪些项目?写出其检验的次数。
三、分析与参考答案
1.关键路线:①→⑤→⑥→⑩→⑾→⑿
2.按原计划塔式起重机在工程开工后第37天投入使用;吊装作业不能连续作业,钢架吊装第68天结束,设备吊装第76才开始,塔机要闲置7天。
3.施工单位调整计划后能保证按原计划工期实现。因为虽然钢架制作耽误10天,但其有7天总时差,会延误工期3(10-7=3)天,而后续关键工作工艺设备压缩3天后,关键线路未转移,总工期仍是191天。
4.要求(1)、(3)合理,因设计变更,施工单位赶工是建设单位责任;要求(2)不合理,不应含塔机闲置运行费,且塔机实际耽误3天。
施工单位应得到建设单位的总索赔费用:
(3000—300)×3+20000+40000=68100元。
5.监理工程师要求重新监督检验的理由是塔式起重机应每年1次进行定期检验。施工单位应当在施工前向施工所在地的检验检测机构申请监督检验。检验检测机构应当到施工现场实施监督检验,监督检验按照相应安全技术规范等要求执行。
6.塔式起重机性能试验的项目有额定载荷试验、静载荷试验、动载荷试验,首检和首次定期检验时必须进行;额定载荷试验项目,以后每隔1个检验周期进行1次。
【案例1H420080-2】
一、背景
A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控制器DDC、电动调节阀、电动风阀驱动器(驱动风阀)和温度传感器(水管型、风管型)等。大楼的空调工程是B安装公司承包施工。合同约定:全部监控设备由A公司采购,但其中电动调节阀和电动风阀驱动器由B安装公司安装,空调系统的调试由两家公司共同负责。

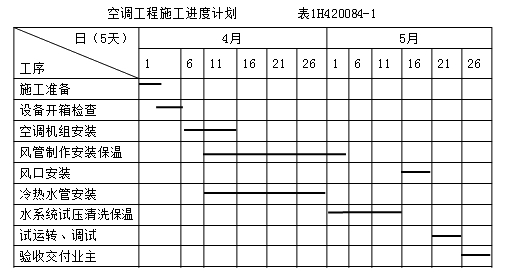

A安装公司项目部进场后,依据B安装公司提供的空调工程施工组织设计、空调工程施工方案、变风量空调机组监控设计方案(见图1H420084-3)和空调工程施工进度计划(见表1H420084-1)等资料,编制空调监控设备的施工方案、监控设备施工进度计划和监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A安装公司项目部在制定的监控设备材料采购计划时,考虑集中采购与分批到货的采购计划,要求设备的采购计划涵盖空调工程施工的全过程,使设备材料采购计划与施工进度合理搭接,处理好它们间的接口管理关系。

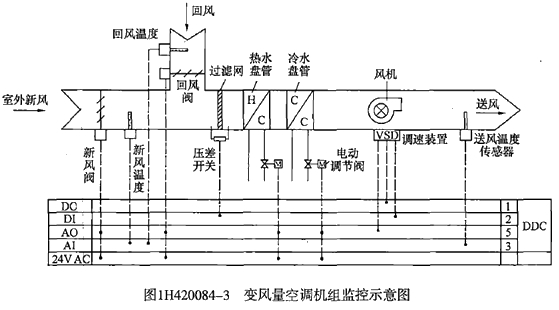

A安装公司在监控工程实施过程中,积极与B安装公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A安装公司和B安装公司共同实施对通风空调系统的联动试运行调试,使空调监控工程按合同要求完工。变风量空调机组监控示意图如图1H420084-3所示。
二、问题
1.项目部在编制监控设备采购计划时应注意哪些市场现状?
2.A安装公司项目部制定的空调监控设备进度计划在实施过程中会受到哪些因素的制约?
3.电动调节阀最迟到货时间是哪天?安装前主要检验内容是哪几项?
4.写出铂温度传感器(风管型)的安装起止时间及连接到现场控制器的接线电阻要求?
5.空调机组联合试运转调试由哪个安装公司为主组织实施,变风量空调机组联合试运转调试中主要检测哪些参数?
三、分析与参考答案
1.应注意监控设备供货商的供货能力和生产周期,确定供货的最佳时机。考虑监控设备的运距、运输方法和时间,使设备的到货与施工进度安排有恰当的时间提前量,以减少仓储保管。
2.A公司制定的空调监控设备施工进度计划在实施过程中会受到的制约因素有:空调工程施工进度计划的变化,空调工程施工现场的实体现状、空调设备、监控设备的安装工艺规律、设备材料进场时机、到场的材料设备检查验收不合格、施工过程中遇到的气候及周围环境等不利因素、施工机具和作业人员配备等。
3.在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。电动调节阀安装前应按说明书规定检查线圈与阀体间的电阻,进行模拟动作试验和压力试验。
4.因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中,风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故铂温度传感器安装的起止时间是5月6日~5月15日,铂温度传感器与现场控制器之间接线电阻应小于1Ω。
5.通风与空调系统联合试运转及调试由B施工单位为主,A施工单位为辅联合组织实施,空调机组调试时的主要检测内容:空调机组的送风量的大小及送回风温度的设定值;过滤网的压差开关信号、风机故障报警信号等。
