背景资料

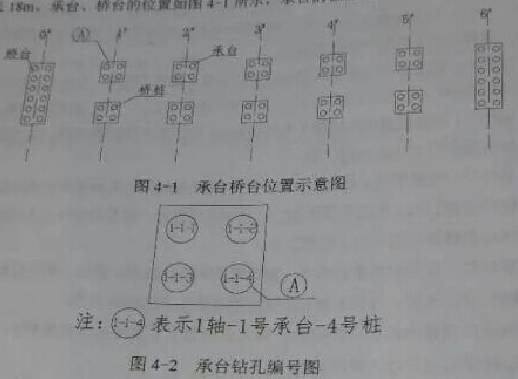

某公司项目部施工的桥梁基础工程,灌注桩混凝土强度为C25,直径1200mm,桩长18m,承台、桥台的位置如图4-1所示,承台的桩位编号如图4-2所示。

2018年二建《市政工程管理与实务》试题及答案解析(案例四)

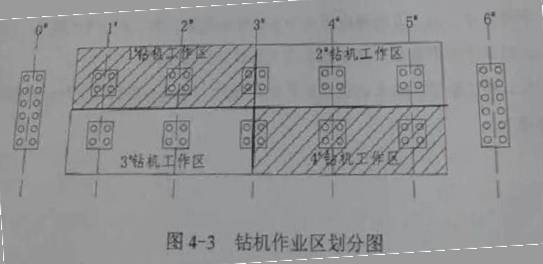

事件一:项目部依据工程地质条件,安排4台反循环钻机同时作业,钻机工作效率(1根桩/2d)。在前12天,完成了桥台的24根桩,后20天要完成10个承台的40根桩。承台施工前项目部对4台钻机作业划分了区域,见图4-3,并提出了要求:①每台钻机完成10根桩;②一座承台只能安排1台钻机作业;③同一承台两桩施工间隙时间为2天。1#钻机工作进度安排及2#钻机部分工作进度安排如图4-4所示。

2018年二建《市政工程管理与实务》试题及答案解析(案例四)

事件二:项目部对已加工好的钢筋笼做了相应标识,并且设置了桩顶定位吊环连接筋,钻机成孔、清孔后,监理工程师验收合格,立刻组织吊车吊放钢筋笼和导管,导管底部距孔底0.5m.

事件三:经计算,编号为3-1-1的钻孔灌注桩混凝土用量为Am3,商品混凝土到达现场后施工人员通过在导管内安放隔水球,导管顶部放置储灰斗等措施灌注了首罐混凝土,经测量导管埋入混凝土的深度为2m。

2018年二建《市政工程管理与实务》试题及答案解析(案例四)

问题:

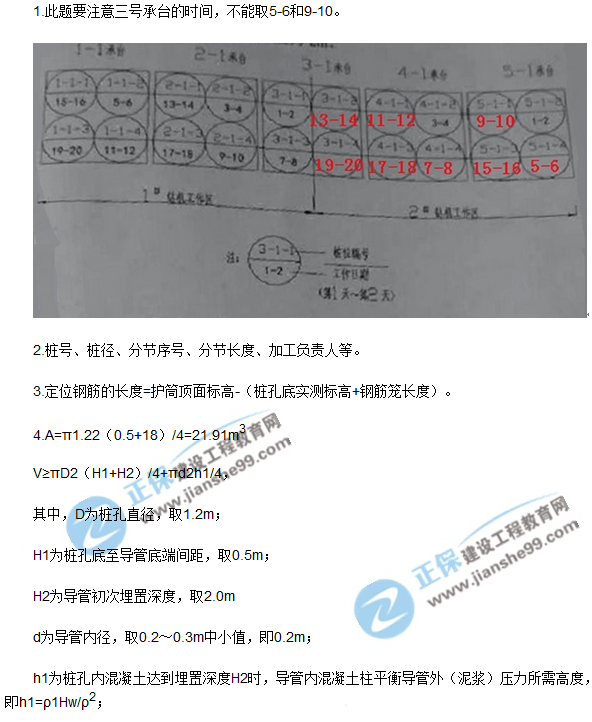

1.事件一中补全2#钻机工作区作业计划,用图4-4的形式表示。(将此图复制到答题卡上作答,在试卷上答题无效)

2.钢筋笼标识应有哪些内容?

3.事件二中吊放钢筋笼入孔时桩顶高度定位连接筋长度如何确定,用计算公式(文字)表示。

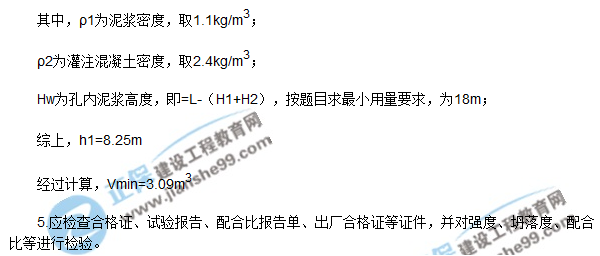

4.按照灌注桩施工技术要求,事件三中A值和首罐混凝土最小用量各为多少?

5.混凝土灌注前项目部质检员对到达现场商品混凝土应做哪些工作?


更多案例题答案 参与直播 老师解析>>

同时,为方便广大考生学习交流,我们也会及时在论坛发布试题相关信息,欢迎大家登录论坛沟通交流,点击进入2018年二级建造师考试交流专区 ,建设工程教育网预祝各位学员朋友们金榜题名 ,梦想成真!

相关推荐:

2018年二级建造师考后试题解析直播交流

2019年二建辅导课程全面升级 VIP签约特训营不过退费

2018年二级建造师考后调查问卷,都来说说吧>

我要纠错】 责任编辑:high

报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    考后2个月起陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
