移动精讲0215 使用机械台班使用定额及其编制、形式
本知识点主要讲解机械台班使用定额。

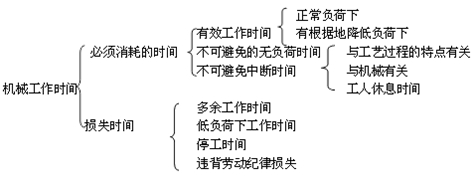

1.施工机械时间定额
在合理劳动组织与合理使用机械条件下,完成单位合格产品所必须的时间。
2.施工机械台班使用定额的编制内容
拟定机械工作的正常施工条件;
确定机械净工作生产率,即机械纯工作1小时的正常生产率;
确定机械的利用系数,即机械在施工作业班内对作业时间的利用率;
计算机械台班定额=机械净生产率×工作班延续时间×机械利用系数;
拟定工人小组的定额时间,即配合施工机械作业工人小组的工作时间总和;
工人小组定额时间=机械时间定额×工人小组的人数。
