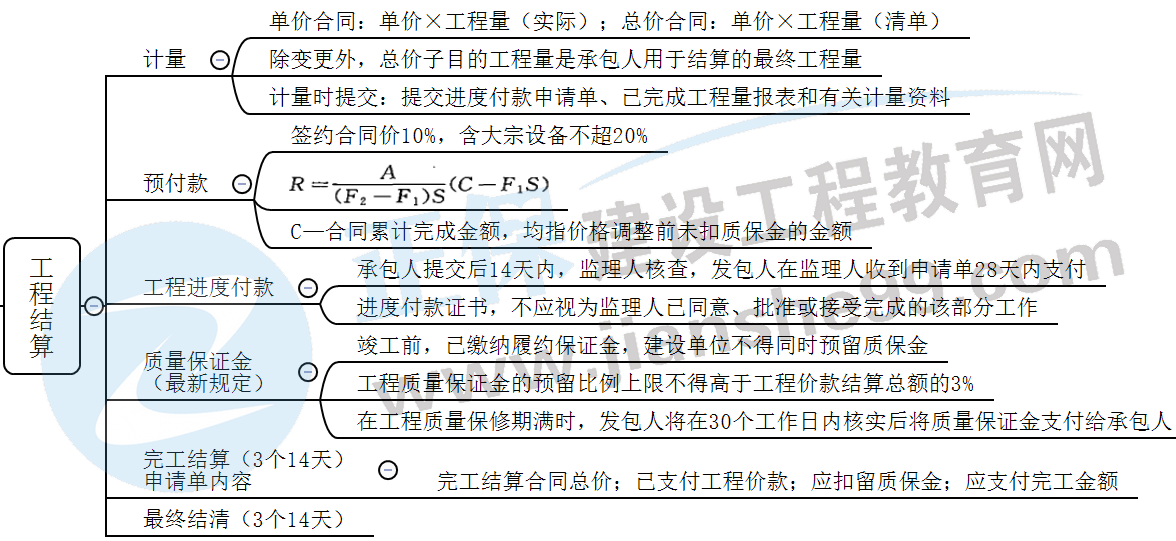

2022二建《水利》:1张高清思维导图+5题掌握工程结算
年份 |
题型 |
考题数量 |
所占分值 |
2021 |
案例 |
2 |
5 |
2020 |
案例 |
1 |
4 |
2019 |
案例 |
1 |
6 |
【2021年案例】
某水闸除险加固工程内容包括土建施工,更换启闭机、闸门及机电设备。施工标(不含设备采购)通过电子招标交易平台交易,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采取《水利工程工程量清单计价规范》(GB50501-2007)模式,最高投标限价1700万元。经过招标,施工单位甲中标并与发包人签订了施工合同,招投标及合同履行过程中发生如下事件:
事件:合同约定:在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发<建设工程质量保证金管理办法>的通知》(建质[2017]138号)规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时间提交了完工申请单。监理人审核后,形成了完工结算汇总表,发包人予以认可,并在规定节点时间内将应支付款项支付完毕。
某水闸除险加固工程施工标完工结算汇总表
序号 |
工程项目或费用 |
合同金额(元) |
承包人申报金额(元) |
监理审核金额(元) |
备注 |
一 |
A |
13100000 |
12850000 |
12830000 |
1.C为新增管理用房所需费用; 2.措施项目中包含D,D取建筑安装工程费的2%,专款专用 |
1 |
建筑工程 |
7200000 |
7100000 |
7080000 |
|
2 |
机电设备安装 |
2100000 |
2050000 |
2050000 |
|
3 |
B |
3800000 |
3700000 |
3700000 |
|
二 |
措施项目 |
2162000 |
2157000 |
2156600 |
|
三 |
C |
|
1000000 |
1000000 |
|
四 |
索赔费用 |
|
0 |
0 |
|
五 |
合计 |
15262000 |
16007000 |
15986600 |
问题:计算本合同应扣留的工程质量保证金金额(单位:元,保留小数点后两位)。
问题:分别指出事件2中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。
(2)发包人应在监理人出具完工付款证书后的14天内,将应支付款支付给承包人。
【2020年案例】
事件:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供了相关证明材料。
问题:事件中,承包人向监理人提交的完工付款申请单的主要内容有哪些?
报考指南
大纲 / 教材
2024年9月
报 名 时 间
预计2025年2月
准考证打印
考前10天至一周内
考 试 时 间
预计2025年6月初
考 试 成 绩
考后2个月起陆续公布
合格证领取
查分后2-3个月陆续发布
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
