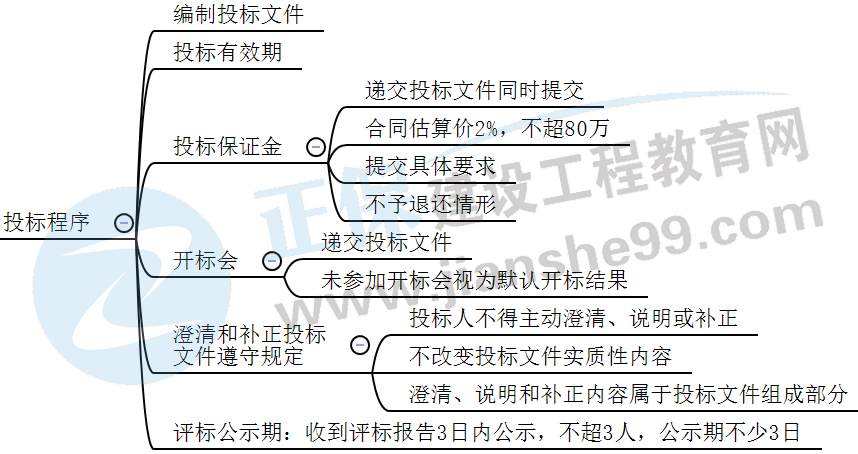

2022二建水利:1张高清思维导图+5题掌握施工投标的主要程序
二级建造师考试《水利水电工程管理与实务》施工投标的主要程序考点,历年分值在3-6分左右,考情分析+视频讲解+高清思维导图+5题帮你轻松拿下此考点,欢迎收藏分享。
年份 | 题型 | 考题数量 | 所占分值 |
2020 | 案例 | 1 | 6 |
2019 | 案例 | 1 | 3 |
【2020年案例】
事件:在投标截止时间前投标人B提交了调价函(一正二副),将投标总价由3000万元下调至2900万元,其他不变。调价函按照招标文件要求签字、盖章、密封、装订、标识后,递交至投标文件接收地点。
问题:事件中,投标人B提交的调价函有哪些不妥?说明理由。
【2019年案例】
某水利水电工程项目采取公开招标方式招标,招标人依据《水利水电工程标准施工招标文件》(2009年版)编制招标文件。招标文件明确:承包人应具有相应资质和业绩要求、具有AA及以上的信用等级;投标有效期为60天;投标保证金为50万元整。
该项目招标投标及实施过程中发生如下事件:
事件1:A投标人在规定的时间内,就招标文件设定信用等级作为资格审查条件,向招标人提出书面异议。
事件2:该项目因故需要暂停评标,招标人以书面形式通知所有投标人延长投标有效期至90天。B投标人同意延长投标有效期,但同时要求局部修改其投标文件,否则拒绝延长。
事件3:C投标人提交全部投标文件后发现报价有重大失误,在投标截止时间前,向招标人递交了书面文件,要求撤回投标文件,放弃本次投标。
问题:针对事件1,招标人应当如何处理?
问题:针对事件2,B报标人提出修改其投标文件的要求是否要当?说明理由。招标人应如何处理该事件?
问题: 事件3中,招标人应如何处理C投标人撤回投标文件的要求?
