手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码领取二建备考资料进入二建备考群
当前位置:建设工程教育网 > 二级建造师考试 > 备考资料 > 复习资料 > 正文

2022二建《水利》:1张高清思维导图+5题掌握投标阶段成本管理

2021-10-18 16:44   来源:建设工程教育网 字体: 打印 收藏

二级建造师考试《水利水电工程管理与实务》投标阶段成本管理考点,历年分值在5-6分左右,考情分析+视频讲解+高清思维导图+5题帮你轻松拿下此考点,欢迎收藏分享。

视频讲解:
分值统计:

年份

题型

考题数量

所占分值

2021

案例

1

6

2020

单选

1

5

思维导图:

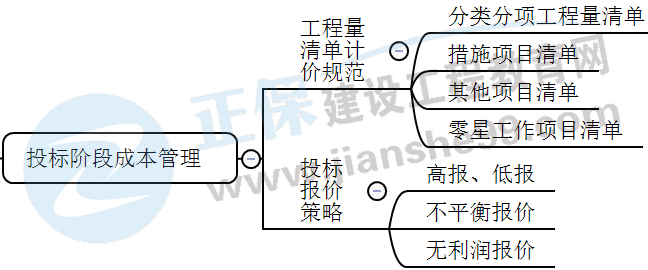

投标阶段成本管理

金题巩固:

【2021年案例】

某水闸除险加固工程施工标完工结算汇总表

序号

工程项目或费用

合同金额(元)

承包人申报金额(元)

监理审核金额(元)

备注

A

13100000

12850000

12830000

1.C为新增管理用房所需费用;

2.措施项目中包含D,D取建筑安装工程费的2%,专款专用

1

建筑工程

7200000

7100000

7080000

2

机电设备安装

2100000

2050000

2050000

3

B

3800000

3700000

3700000

措施项目

2162000

2157000

2156600

C



1000000

1000000

索赔费用



0

0

合计

15262000

16007000

15986600

问题:指出表格中A、B、C、D分别代表的工程项目或费用名称。



【2020年案例】

事件:招标人A编制的招标报价表由主表和辅表组成,其中主表由投标总价、工程项目总价表,零星工作项目清单计价表等组成,编标人员建议零星工作项目清单计价表中的单价适当报高价。

问题:事件中,除已列出的表格外,投标报价主表还应包括哪些表格?编标人员的建议是否合理?说明理由。



报考指南

二级建造师_报考指南
  • 大纲 / 教材

    2024年9月

  • 报 名 时 间

    预计2025年2月

  • 准考证打印

    考前10天至一周内

  • 考 试 时 间

    预计2025年6月初

  • 考 试 成 绩

    考后2个月起陆续公布

  • 合格证领取

    查分后2-3个月陆续发布

阅读排行

二建机考系统
  • 免费试听
  • 免费直播
  • 免费题库
张小强 建筑实务 教材精讲班 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
