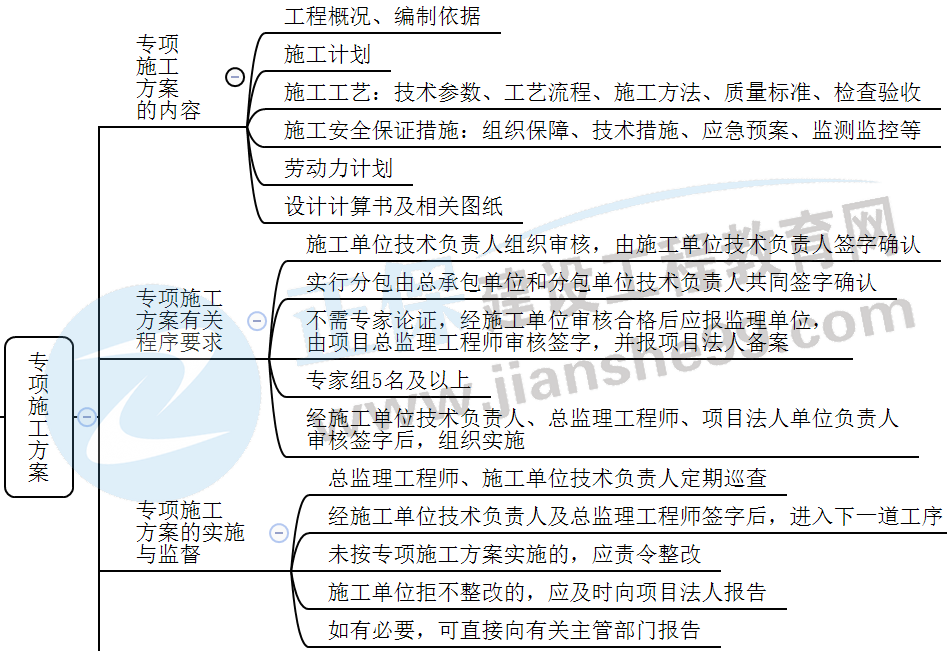

2022二建水利:专项施工方案的编制内容与程序(思维导图)
年份 |
题型 |
考题数量 |
所占分值 |
2021 |
案例 |
1 |
4 |
2020 |
案例 |
1 |
6 |
2019 |
案例 |
1 |
9 |
【2021年案例】
事件:施工单位根据《水利水电工程施工安全导则》(SL721-2015),编制了围堰专项施工方案,并组织有关专业技术人员进行审核。
问题:围堰专项施工方案经施工单位有关专业技术人员审核后,还需履行那些报审程序方可组织实施?
【2020年案例】
事件:工程施工前,施工单位组织专家论证,对超过一定规模的危险性较大的单项工程专项施工方案进行审查论证,专家组成员包括该项目的项目法人技术负责人、总监理工程师、运行管理单位负责人、设计项目负责人以及其他施工单位技术人员2名和2名高校专业技术人员。会后施工单位根据审查论证报告修改完善专项施工方案,经项目法人技术负责人审核签字后组织实施。
问题:根据《水利水电工程施工安全管理导则》(SL721-2015),指出事件中的不妥之处,简要说明正确做法。
【2019年案例】
根据《水利水电工程施工安全管理导则》(SL721-2015),施工单位在施工前,针对本工程提出了需编制专项施工方案的单项工程清单。各专项施工方案以施工技术方案报审表形式报送,专项施工方案包括工程概况等内容。对于需组织专家进行审查论证的专项施工方案,在根据专家审查论证报告修改完善并履行相应审核签字手续后组织实施。
问题:据《水利水电工程施工安全管理导则》(SL721-2015),除工程概况外,专项施工方案中还应包括哪些方面的内容?根据专家审查论证报告修改完善后的专项施工方案,在实施前应履行哪些审核签字手续?
