    原创2022二建管理:视频讲解+思维导图学会双代号网络计划的基本概念

    2021-08-19 15:12 来源:建设工程教育网
    打印
    字体:

    二级建造师考试《建设工程施工管理》双代号网络计划的基本概念考点,历年分值在1-2分左右,考情分析+视频讲解+高清思维导图+5题帮你轻松拿下此考点,欢迎收藏分享。

    视频讲解
    分值统计

    年份

    题型

    试题数量

    所占分值

    2021(1)

    单选

    1

    1

    2021(2)

    单选

    1

    1

    2020(1)

    单选

    1

    1

    2020(2)

    单选

    1

    1

    2019

    多选

    1

    2

    思维导图

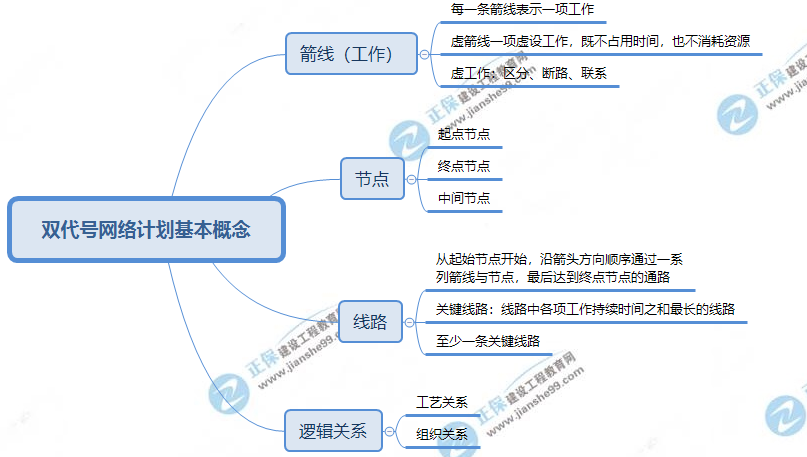

    双代号网络计划的基本概念

    金题巩固

    【2021年单选】关于双代号网络图中节点编号的说法,正确的是( )。

    A.起点节点的编号为0

    B.箭头节点编号要小于箭尾节点编号

    C.各节点应连续编号

    D.每一个节点都必须编号

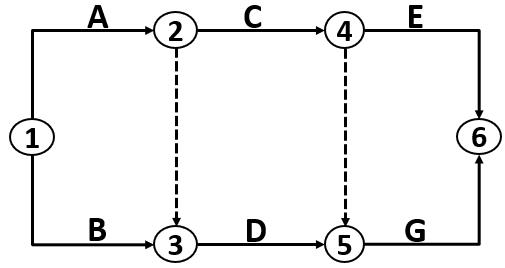

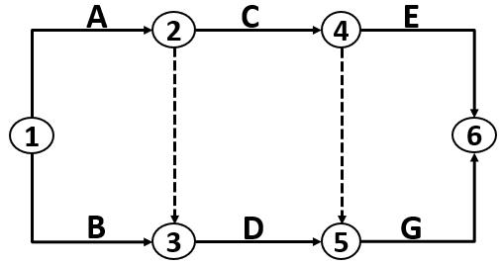

    【2021年单选】某双代号网络图如下图,关于各项工作逻辑关系的说法,正确的是( )。

    A.工作G的紧前工作有工作C和工作D

    B.工作B的紧后工作有工作C和工作D

    C.工作D的紧后工作有工作E和工作G

    D.工作C的紧前工作有工作A和工作B



    【2020年单选】关于网络计划线路的说法,正确的是( )。

    A.线路可依次用该线路上的节点代号来表示

    B.线路段是由多个箭线组成的通路

    C.线路中箭线的长度之和就是线路的长度

    D.关键线路只有一条,非关键线路可以有多条



    【2019年多选】某工程网络计划工作逻辑关系如下表所示,则工作A的紧后工作有( )。

    工作

    A

    B

    C

    D

    E

    G

    H

    紧前工作

    A

    A、B

    A、C

    C、D

    A、E

    E、G

    A.工作B

    B.工作C

    C.工作D

    D.工作E

    E.工作G



    【2018年单选】关于双代号网络图中终点节点和箭线关系的说法,正确的是( )。

    A.既有内向箭线,又有外向箭线

    B.只有外向箭线,没有内向箭线

    C.只有内向箭线,没有外向箭线

    D.既无内向箭线,又无外向箭线



    【本文是建设工程教育网原创文章,转载请注明来自建设工程教育网】
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题库
    上千道典型习题
    仿真模拟卷3
    攻克薄弱点
    智能组卷练习
    价格¥99
    查看详情
    建筑刷题宝

    · 天天练

    · 历年金题

    · 全国联考

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
