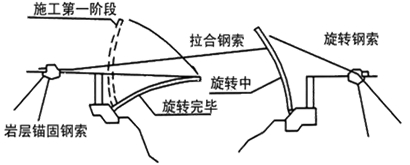

一、有平衡重转体施工
有平衡重转体施工的特点是转体重量大,施工关键是转体。

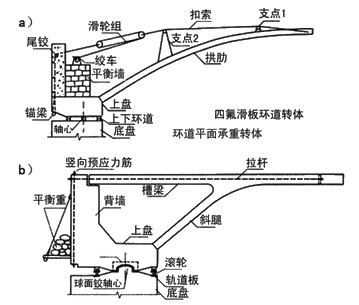

两种转体装置:第一种是以四氟乙烯作为滑板的环道平面承重转体;第二种是以球面转轴支承辅以滚轮的轴心承重转体。
转体施工工艺包括脱架-转动-转盘封固-撤锚合龙。
1.箱形拱、肋拱宜采用外锚扣体系;桁架拱、刚架拱宜采用内锚扣(上弦预应力钢筋)体系;刚构梁式桥、斜拉桥为不需另设锚扣的自平衡体系。
2.桥体混凝土达到设计规定强度或者设计强度的80%后,方可分批、分级张拉扣索。
3.转体合龙接口允许相对偏差为±10mm.合龙时应选择当日最低温度进行。
二、无平衡重平转施工

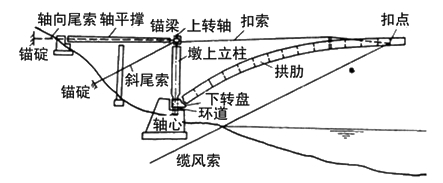

无平衡重转体主要是针对大跨度拱桥施工,有锚固、转动、位控三大体系。
转动体系按下列程序进行:安装下转轴、浇筑下环道、安装转盘、浇筑转盘混凝土、安装拱脚铰、浇筑拱脚混凝土、拼装拱体、穿扣索、安装上转轴等。
