    一级建造师考试项目管理:合同计价方式

    2019-01-20 10:50 来源:建设工程教育网
    打印
    字体:

      一级建造师考试项目管理:合同计价方式,对于一级建造师考试报考热度上升,小伙伴们是怎么看的,热度上升这全是因为一级建造师考试的证书的含金率。今天,建设工程教育网为大家整理了一级建造师考试项目管理:合同计价方式,希望能助各位考生一臂之力。

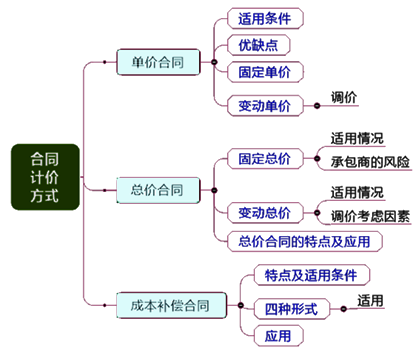

      1Z206030 合同计价方式



    一级建造师考试项目管理:合同计价方式



      6031 单价合同

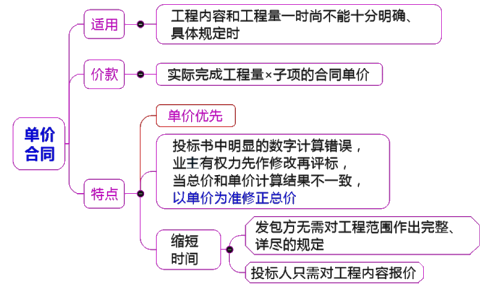

    一级建造师考试项目管理:合同计价方式





    分类
    类型
    价的风险
    特点
    固定单价
    单价固定
    承包人承担
    工期较短,工程量变化不大
    变动单价
    单价可变
    发包人承担
    承包商的风险相对较小

      ■ 单价合同对业主的不足:业主需安排专门力量来核实已经完成的工程量,协调工作量大。如实际量超过预测,对投资控制不利。

      ■ 变动单价合同,可调价的情况:

      ①当实际工程量发生较大变化时;(量)

      ②当通货膨胀达到一定水平;(价)

      ③国家政策发生变化时。(政策)

      【例题·单选】(2017年)关于单价合同中承包商风险的说法,正确的是( )。

      A.单价合同中承包商存在工程量方面的风险

      B.固定单价合同条件下,承包商存在通货膨胀带来的单价上涨的风险

      C.单价合同中承包商存在投标总价过低方面的风险

      D.变动单价合同下,承包商存在通货膨胀带来的单价上涨的风险

      『正确答案』B

      『答案解析』本题考查的是单价合同的运用。选项A,单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面的风险;选项C,单价合同中承发包双方根据投标单价和最终工程量确定总价,不存在投标总价方面的风险;选项D,当采用变动单价合同时,可以约定,当通货膨胀达到一定水平或者国家政策发生变化时,可以对哪些工程内容的单价进行调整以及如何调整等。因此,承包商的风险就相对较小。参见教材P292~P293。

      【例题·单选】(2016年)某按变动单价计价的建筑施工合同中,投标时约定的工程量为10000m3,其中人工费占比30%,工程量变化不调整单价,中标合同价为30万元;施工期间人工费平均上涨15%,竣工结算工程量为20000m3,其他条件均无变化,则竣工结算价为( )万元。

      A.62.7

      B.31.35

      C.60

      D.69

      『正确答案』A

      『答案解析』本题考查的是单价合同。因为合同约定工程量变化不调整单价。最终工程量为20000m3,所以不考虑人工费调整时,结算价应为60万。然后通过调值公式进行调值,人工费占比30%,平均上涨15%,所以最终的结算价为60×(0.7+0.3×115/100)=62.7(万元)。参见教材P293。

      【例题·单选】(2015年)某单价合同的投标报价单中,投标人的投标书出现了明显的数字计算错误,导致总价和单价计算结果不一致,下列行为中,属于业主权利的是( )。

      A.业主有权先作修改再评标,以总价作为最终报价结果

      B.业主没有权利先修改后评标,可以宣布该投标人废标

      C.业主没有权利修改再评标,可以请该投标人再报价

      D.业主有权利先作修改再评标,以单价为准调整的总价作为最终报价结果

      『正确答案』D

      『答案解析』本题考查的是单价合同。业主有权利先作修改再评标,以单价为准调整的总价作为最终报价结果。参见教材P292。

      【例题·单选】固定单价合同适用于( )的项目。

      A.工期长,工程量变化幅度很大

      B.工期长,工程量变化幅度不太大

      C.工期短,工程量变化幅度不太大

      D.工期短,工程量变化幅度很大

      『正确答案』C

      『答案解析』本题考查的是单价合同。固定单价合同适用于工期短,工程量变化幅度不太大的项目。参见教材P293。

      【例题·多选】(2009年)当建设工程施工承包合同的计价方式采用变动单价时,合同中可以约定合同单价调整的情况有( )。

      A.工程量发生比较大的变化

      B.承包商自身成本发生比较大的变化

      C.业主资金不到位

      D.通货膨胀达到一定水平

      E.国家相关政策发生变化

      『正确答案』ADE

      『答案解析』本题考查的是单价合同。当采用变动单价合同时,合同双方可以约定一个估计的工程量,当实际工程量发生较大变化时可以对单价进行调整,同时还应该约定如何对单价进行调整;也可以约定,当通货膨胀达到一定水平或者国家政策发生变化时,可以对哪些工程内容的单价进行调整以及如何调整等。承包商的风险相对较小。参见教材P293。

      更多考试信息可关注【一级建造师】微信公众号~

    一级建造师考试成绩查询时间及入口(2018年)

    • 免费试听
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
