1A415022 基坑支护施工(条)
知识点一:浅基坑的支护类型
(1)斜柱支撑:适用于开挖较大型、深度不大的基坑或使用机械挖土时。
(2)锚拉支撑:适于开挖较大型、深度不大的基坑或使用机械挖土,不能安设横撑时使用。
(3)型钢桩横挡板支撑:适于地下水位较低、深度不很大的一般黏性土层或砂土层中使用。
(4)短桩横隔板支撑:适于开挖宽度大的基坑,当部分地段下部放坡不够时使用。
(5)临时挡土墙支撑:适于开挖宽度大的基坑,当部分地段下部放坡不够时使用。
(6)挡土灌注桩支护:适用于开挖较大、较浅(小于5米)基坑,邻近有建筑物,不允许背面地基有下沉、位移时使用。
(7)叠袋式挡墙支护:适用于一般黏性土、面积大、开挖深度应在5米以内的浅基坑支护。
知识点二:深基坑的支护类型、适用范围及施工要求(新补充调整知识点)
基坑开挖深度大于等于5m或小于5m但现场地质情况和周围环境较复杂的基坑工程,以及其他需要监测的基坑工程应实施基坑工程监测。基坑监测应由建设方委托具有相应资质的第三方实施。
基坑支护结构的类型有灌注桩排桩围护墙、板桩围护墙、咬合桩围护墙、型钢水泥土搅拌墙、地下连续墙、水泥土重力式围护墙、土钉墙等;支护结构围护墙的支撑形式有内支撑、锚杆(索)、与主体结构相结合(两墙合一)的基坑支护等。
(一)灌注桩排桩支护:通常由支护桩、支撑(或土层锚杆)及防渗帷幕等组成。适用于基坑侧壁安全等级为一级、二级、三级,可采取降水或止水帷幕的基坑。施工要求:灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h;灌注桩顶应充分泛浆,高度不应小于500mm;水下灌注混凝土时混凝土强度应比设计桩身强度提高一个强度等级进行配制。
(二)地下连续墙支护:可与内支撑、与主体结构相结合(两墙合一)等支撑形式采用顺作法、逆作法、半逆作法结合使用,施工振动小、噪声低,墙体刚度大,防渗性能好,对周围地基扰动小,可以组成具有很大承载力的连续墙。宜同时用作主体地下结构外墙。适用于基坑侧壁安全等级为一级、二级、三级,周边环境条件复杂的深基坑。施工要求应设置现浇钢筋混凝土导墙。混凝土强度等级不应低于C20,厚度不应小于200mm;导墙顶面应高于地面100mm,高于地下水位0.5m以上;导墙底部应进入原状土200mm以上;导墙高度不应小于1.2m;导墙内净距应比地下连续墙设计厚度加宽40mm。

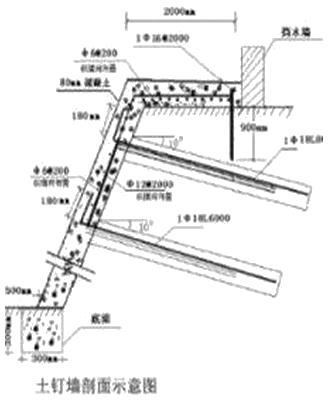

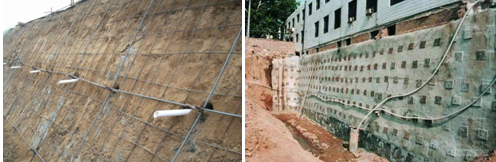

(三)土钉墙
1.适用条件:基坑侧壁安全等级宜为二、三级。
2.土钉墙的构造要求:
1)土钉墙、预应力描杆复合土钉墙的坡比(墙面垂直高度与水平宽度的比值)不宜大于1:0.2。

2)土钉墙宜采用洛阳铲成孔的钢筋土钉。对易塌孔的松散或稍密砂土、稍密的粉土、填土或宜缩径的软土宜采用打入式钢管土钉。打入困难的土层,宜采用机械成孔的钢筋土钉。
3)土钉水平间距和竖向间距宜为1~2m;土钉倾角宜为5°~20°。
(4)成孔注浆型钢筋土钉成孔直径宜为70~120mm;土钉钢筋宜选用HRB400、HRB500钢筋,直径16~32mm;土钉孔注浆材料可选用水泥浆(0.4~0.5)或水泥砂浆(1:2~1:3),强度不宜低于20MPa。

(5)土钉墙高度不大于12m时,喷射混凝土面层要求有:厚度80~100mm,设计强度等级不低于C20;应配置钢筋网和通长的加强钢筋,宜采用HPB300级钢筋,钢筋网用直径6~10mm、间距150~250mm,加强钢筋用直径14~20mm。土钉与加强钢筋宜采用焊接连接。
3.土钉墙的施工要求:
1)基坑挖土分层厚度应与土钉竖向间距协调同步,逐层开挖并施工土钉,禁止超挖。土钉墙施工必须遵循“超前支护,分层分段,逐层施作,限时封闭,严禁超挖”的原则要求。
2)每层土钉施工后,应按要求抽查土钉的抗拔力。
3)开挖后应及时封闭临空面,应在24h内完成土钉安放和喷射混凝土面层。在淤泥质土层开挖时,应在12h内完成土钉安放和喷射混凝土面层。
4)上一层土钉完成注浆48h后,才可开挖下层土方。
5)成孔注浆型钢筋土钉应采用两次注浆工艺施工。第一次注浆宜为水泥砂浆,注浆量不应小于钻孔体积的1.2倍,第一次注浆初凝后,方可进行二次注浆;第二次压注纯水泥浆,注浆量为第一次注浆量的30%~40%。注浆压力宜为0.4~0.6MPa。
6)击入式钢管土钉从钢管空腔内向土层压注水泥浆(水灰比0.4~0.5),注浆压力不应小于0.6MPa;注浆顺序已从管底向外分段进行,最后封孔。
7)钢筋网宜在喷射一层混凝土后铺设,采用双层钢筋网时,第二层钢筋网应在第一层钢筋网被混凝土覆盖后铺设。
8)喷射凝土的骨料最大粒径不应大于15mm。作业应分段分片依次进行,同一分段内应自下而上,一次喷射厚度不宜大于120mm。
9)土钉筋体保护层厚度不应小于25mm。
(四)咬合桩围护墙:适用条件:基坑侧壁安全等级为一级、二级、三级;适用于较深基坑,可同时用于截水。
咬合桩是相邻混凝土排桩间部份圆周相嵌,并于后序次相间施工的桩内署入钢筋笼,使之形成具有良好防渗作用的整体连续防水、挡土围护结构。

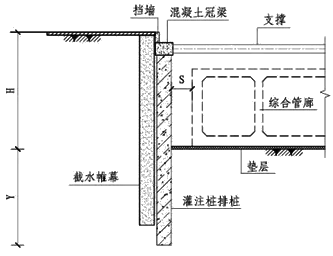

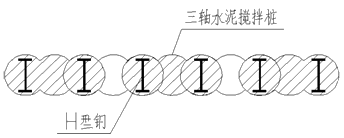

(五)型钢水泥土搅拌墙:适用条件:基坑侧壁安全等级为一级、二级、三级;适用于黏性土、粉土、砂土、砂砾土,深度不宜大于12m。
型钢水泥土搅拌墙是一种在连续套接的三轴水泥土搅拌桩内插入型钢形成的复合挡土隔水结构。
(六)板桩围护墙:板桩包括混凝土板桩和钢板桩,结合内支撑(以钢支撑为主)使用,具有截水的作用。适用条件:基坑侧壁安全等级为一级、二级、三级。适用于黏性土、粉土、砂土等较深的基坑,深度不宜大于12m。
板桩围护是指用板桩作为围挡物。板桩围护施工对环境破坏小,施工便捷, 工期较短,适用于受场地等条件限制必须进行垂直土方开挖及地下工程施工。
(七)水泥土重力式围护墙:适用条件:基坑侧壁安全等级为二、三级;适用于淤泥质土、淤泥基坑,深度不宜大于7m。
水泥土重力式围护墙是以水泥系材料为固化剂,通过搅拌机械采用喷浆施工将固化剂和地 基土强行搅拌,形成连续搭接的水泥土柱状加固体挡墙。
(八)内支撑:包括钢筋混凝土支撑和钢支撑。
(九)锚杆(索)
锚固段强度大于15MPa并达到设计强度的75%后方可进行张拉
(九)与主体结构相结合(两墙合一)的基坑支护
如:地下连续墙
采用逆作法施工时要求梁板混凝土强度达到设计强度90%并经设计同意后方可进行下层土方的开挖。需要时,也可采取提高早期强度。
相关推荐:
建设工程教育网2019年一级建造师新课已开通,网校总结多年成功辅导经验,从学员实际需求出发,结合一级建造师考试命题规律、重点、难点,融入先进的教学理念,全新推出2019年一级建造师 快速提升班|高效取证班|超值精讲班立即购买>>
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
