2013年一建机电工程实务考试案例试题第5题及答案
【高清版】2013年一级建造师《机电工程管理与实务》试题及答案,一建老师【达江】带队完成试题答案的解析,【全网独家】。
---------------------------------------------------------------
试题word版:2013年一级建造师《机电工程管理与实务》试题及答案解析
---------------------------------------------------------------
一级建造师机电工程实务案例第5题解析如下:
--------------------------------------------------------------------------
背景:

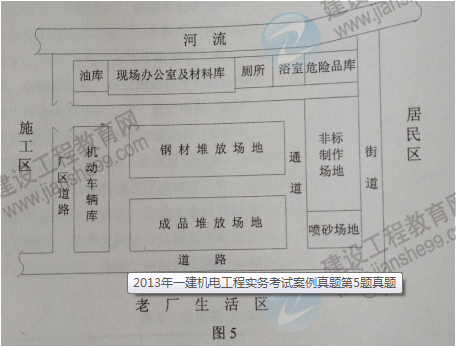

A 公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具库,二楼作现场办公室,楼旁临河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置。(见图5)
开工前,项目部遵循"开源与节流相结合的原则及项目成本全员控制原则"签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。
在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。
问题:

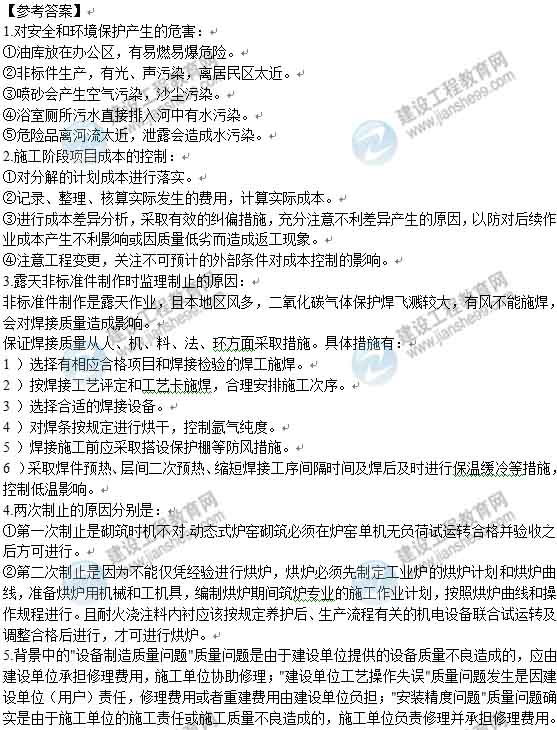

1. 项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?
2. 项目部在施工阶段应如何控制成本?
3. 说明质检员在露天制作场地制止分包商继续作业的理由。应采取哪些措施以保证焊接质量?
4. 分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?
5. 分别指出保修期间出现的质量问题应如何解决。
--------------------------------------------------------------------------
点击以下链接查看更多:
2013年一级建造师《机电工程管理与实务》试题及答案:
第1-8题 第9-17题 18-24题 25-30题 案例1 案例2 案例3 案例4 案例5
--------------------------------------------------------------------------
推荐阅读:
添加一级建造师官方微信,了解最新动态
- ·碾压遍数与压实度关系?
- ·日照市关于60周岁以内退休人员建造师证书使用规定
- ·2024年一级建造师电子证书下载入口已开通
- ·根据《建设工程质量管理条例》,设计单位在设计文件中选用的建筑材料、建筑构配件和设备,应当( )。
- ·根据《建筑法》及相关法规,建设单位应当办理施工许可证是工程是( )。
- ·需要验收的危大工程,在专项施工方案实施验收完成后,由( )签字后方可进行下一道工序。
- ·根据《建设工程质量管理条例》,建设工程质量保修书的提交时间是( )。
- ·关于承揽合同中解除权的说法,正确的是( )。
- ·关于担保的说法,正确的是( )。
- ·甲施工企业有一辆里程表存在故障的工程用车,该车实际行驶里程8万公里,市场价格约为16万元,里程表显示行驶里程为4万公里。甲明知上述情况存在,仍将该车以23万元价格卖给了乙施工企业,乙知情后诉至法院。乙的下列诉讼请求可以获得支持的是( )。
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
