2013年一级建造师《建设工程项目管理》试题及答案(第8页)
【高清版】2013年一级建造师项目管理试题及答案,一建老师【达江】带队完成试题答案的解析,【全网独家】。
---------------------------------------------------------------
试题word版:2013年一级建造师《建设工程项目管理》试题及答案解析
---------------------------------------------------------------

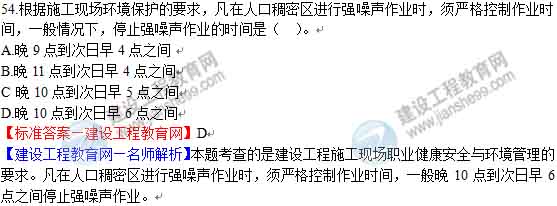

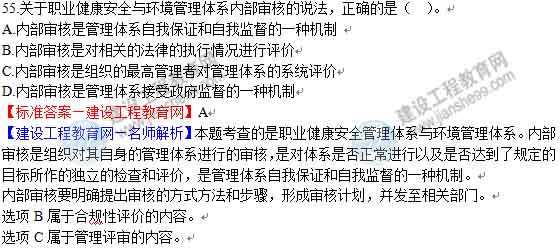

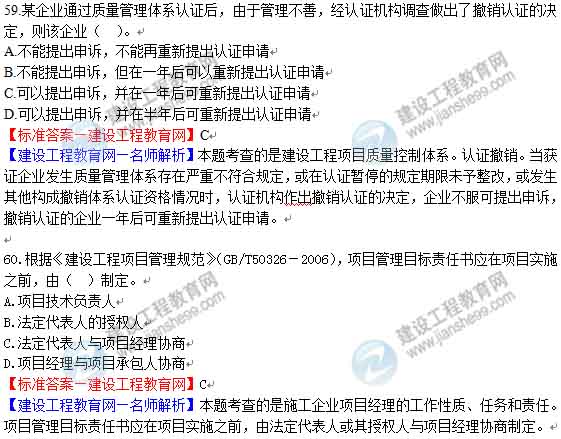

一建项目管理第54-61选择题:
--------------------------------------------------------------------------
56.分部分项工程成本分析的“三算”对比分析,是指( )的比较。
A.概算成本、预算成本、决算成本
B.预算成本、目标成本、实际成本
C.月度成本、季度成本、年度成本
D.预算成本、计划成本、目标成本
【标准答案—建设工程教育网】B
【建设工程教育网—老师解析】本题考查的是施工成本分析。分部分项工程成本分析的方法是:进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际偏差和目标偏差,分析偏差产生的原因,为今后的分部分项工程成本寻求节约途径。
58.双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。
A.该工作的波形线的水平长度
B.本工作与紧后工作间波形线水平长度和的最小值
C.本工作与紧后工作间波形线水平长度和的最大值
D.后续所有线路段中波形线中水平长度和的最小值
【标准答案—建设工程教育网】A
【建设工程教育网—老师解析】本题考查的是建设工程项目进度计划的编制和调整方法。时标网络计划中应以实箭线表示工作,虚箭线表示虚工作,以波形线表示工作的自由时差。
61.项目进度控制的主要工作环节中,首先应进行的工作是( )。
A.编制进度计划
B.分析和论证进度目标
C.定期跟踪进度计划的执行情况
D.采取纠偏措施
【标准答案—建设工程教育网】B
【建设工程教育网—老师解析】本题考查的是建设工程项目进度控制与进度计划系统。进度控制是一个动态的管理过程,包括:
(1)进度目标的分析和论证,其目的是论证进度目标是否合理,进度目标有否可能实现。如果经过科学的论证,目标不可能实现,则必须调整目标;
(2)在搜集资料和调查研究的基础上编制进度计划;
(3)进度计划的跟踪检查与调整:包括定期跟踪检查所编制进度计划的执行情况,若其执行有偏差,则采取纠偏措施,并视必要调整进度计划。
-----------------------------------------------------
点击以下链接查看更多:
2013年一级建造师《项目管理》试题及答案:
第1-9题 第10-15题 第16-24题 第25-31题 第32-37题 第38-45题 第46-53题 第54-61题 第62-68题 第69-73题 第74-78题 第79-83题 第84-88题 第89-93题 第94-98题 第99-100题
推荐阅读:
添加一级建造师官方微信,了解最新动态
责任编辑:风信子
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
