2016一级建造师《公路工程》试题答案(案例一)
2016年一级建造师《公路工程》试题及答案,由考生回忆题干,建设工程教育网一级建造师考试教研组团提供参考答案,给广大考生进行参考!
老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!
2016年一级建造师《公路工程》答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!(点击进入试题讨论区 >> 就着试题咱们聊聊!)
图2 5个制梁台座的制梁横道图(时间单位:天)
问题:

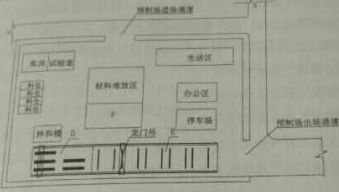

1.指出预制场平面布置示意图中,D、E、F代表的区域名称。
2.预制箱梁梁板喷涂统一标识还应包括哪些内容?拌合站应布设哪些标识牌?
3.计算箱梁预制的总工期。
4.施工单位《梁场布置方案》的审批程序是否正确?说明理由。
【参考答案】
1.D—制梁区;E—存梁区;F—材料加工区。
2.箱梁上标识内容还应喷涂包括部位名称、施工单位名称、张拉日期、浇筑日期。
拌合站标识牌包括:拌合站简介牌、混凝土配合比牌、材料标识牌、操作规程牌、消防保卫牌、安全警告警示牌。
3.施工工期=24×10+8=248天
4.不正确。《梁场布置方案》除报企业技术负责人审批外,还应报总监理工程师和建设单位项目负责人审批后实施。
点击进入试题讨论区 >> 就着试题咱们聊聊~
