【老师解析】2013年一建市政工程实务案例试题及答案(一)

2015-07-22 14:43   来源: 建设工程工程教育网 字体: 打印 收藏

 2013年一级建造师市政实务案例(一)试题及答案,由一建老师【达江】带队完成试题答案的解析,【全网独家】。

  ---------------------------------------------------------------

  试题word版:2013年一级建造师《市政工程管理与实务》试题及答案解析

  ---------------------------------------------------------------

  一建市政工程管理与实务案例(一):

  --------------------------------------------------------------------------

背景:

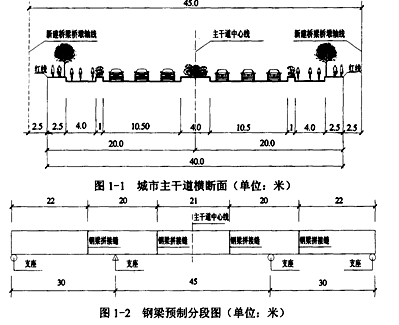

某公司低价中标跨越城市主干道的钢-混结构桥梁工程,城市主干道横断面如图1-1所示。三跨连续梁的桥跨组合:30+45+30米,钢梁(单箱单室钢箱梁)分5段工厂预制、现场架设拼接,分段长度:22+20+21+20+22米,如图1-2所示。桥面板采用现浇后张预应力混凝土结构。由于钢梁段拼接缝位于既有城市主干道上方,在主干道上设置施工支架、搭设钢梁段拼接平台对现状道路交通存在干扰问题。针对本工程特点,项目部编制了施工组织设计和支架专项方案,支架专项方案通过专家论证。依据招标文件和程序将钢梁加工分包给专业公司,签订了分包合同。

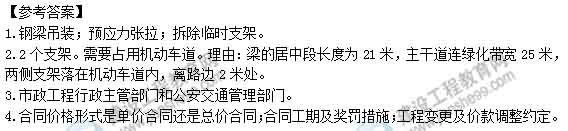

问题:

1.除支架专项方案外,项目部还应编制哪些专项方案?

2.钢梁安装时在主干道应设置几座支架?要否需要占用机动车道?说明理由。

3.施工支架专项方案需要哪些部门审批?

4.指出钢梁加工分包经济合同签订注意事项。



  --------------------------------------------------------------------------

   点击以下链接查看更多:

  2013年一级建造师《市政工程管理与实务》试题及答案:

  第1-9题 第10-18题 第19-25题 第26-30题

  案例一 案例二 案例三 案例四 案例五



责任编辑:youyou



报考指南

一级建造师_报考指南
  • 报 名 时 间

    6月7日起

  • 大纲 / 教材

    1月陆续公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    9月7、8日

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
