2013一级建造师《公路工程管理与实务》考试案例及解析(二)
---------------------------------------------------------------
试题word版:2013年一级建造师《公路工程管理与实务》试题及答案解析
一建公路实务案例二:
------------------------------------------------------------
背景:
施工单位承建了一座独塔双索面斜拉桥,主桥布置为

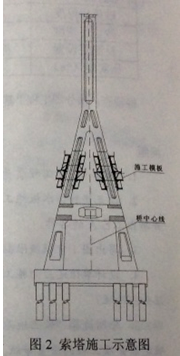

编制索塔施工方案时,施工单位根据本桥索塔特点,对滑模和爬模两种施工方法进行了比选,最终选择了适合本桥特点的施工方案,塔索施工示意图见图2。
施工单位还按照以下要求对索塔施工安全专项方案进行了论证:
(1)工程施工前,索塔施工安全专项方案由施工单位的A编制,B审核,C审批。
(2)监理单位专业监理工程师对方案审核合格后,D签字审批。
(3)论证专家组对方案审查后,提出书面论证审查报告。
施工单位在索塔施工中进行的主要测量工作有:
(1)塔底高程测量、塔底轴线的塔根模板轮廓点放样、上下塔柱及横梁模板各接高轮廓点的放样与标高测量。
(2)劲性骨架、锚索管与模板安置的调整测量。
(3)考虑张拉引起的收缩偏位以及浇筑混凝土时产生下降等原因,放样时在设计基础上加入预偏、沉降等。
……
问题:

1. 滑模和爬模两种施工方法相比,哪种方法更适合本桥索塔施工?简要说明理由。
2. 写出安全专项方案论证中A、B、C、D分别对应的相关人员或部门。
3. 针对索塔施工应配置哪些主要大型机械设备?
4. 补充完善索塔施工主要测量工作。
----------------------------------------------------------------
