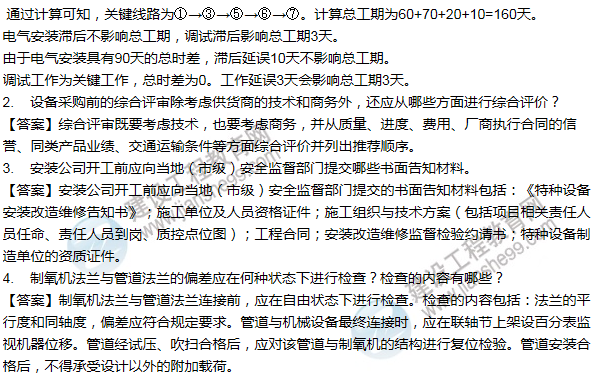

2016一级建造师《机电》试题答案及解析案例一
2016年一级建造师《机电工程管理与实务》试题及答案,由考生回忆题干,建设工程教育网一级建造师考试教研组团提供参考答案,给广大考生进行参考!
老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!
2016年一级建造师《机电工程管理与实务》答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!(点击进入试题讨论区 >> 就着试题咱们聊聊!) 201

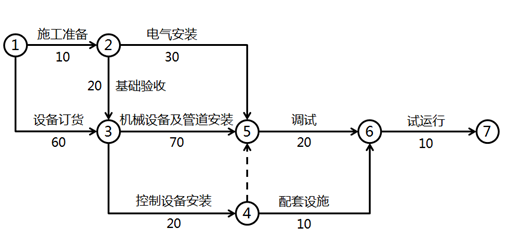

工作内容 | 紧前工作 | 持续时间(天) |
施工准备 | — | 10 |
设备订货 | — | 60 |
基础验收 | 施工准备 | 20 |
电气安装 | 施工准备 | 30 |
机械设备及管道安装 | 设备订货、基础验收 | 70 |
控制设备安装 | 设备订货、基础验收 | 20 |
调试 | 电气安装、机械设备及管道安装、控制设备安装 | 20 |
配套设施安装 | 控制设备安装 | 10 |
试运行 | 调试、配套设施安装 | 10 |
