手机学习
建设工程教育网

APP学习更便捷

建设工程教育网

微信公众号

010-82326699

交流分享,早日上岸!

扫码了解并领取一建资讯及资料
当前位置:建设工程教育网 > 一级建造师 > 试题中心 > 历年试题 > 正文

【老师解析】2013年一级建造师《水利》试题及答案解析(案例二)

2015-07-14 15:26   来源:建设工程教育网 字体: 打印 收藏

  2013年一级建造师水利水电工程管理与实务试题及答案(案例二),由老师【达江】带领专业一级建造师考试教研组团队完成,是目前网上最权威的一级建造师答案!

  【估分更准确】老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!

  2013一级建造师水利水电工程管理与实务答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!

   ---------------------------------------------------------------

  试题word版:2013年一级建造师《水利水电工程管理与实务》试题及答案解析

  ---------------------------------------------------------------

  【案例二】

  背景:

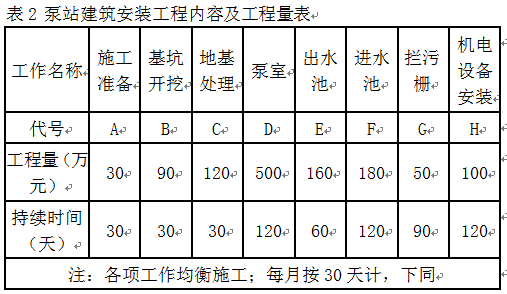

  施工单位承包某中型泵站,建筑安装工程内容及工程量见表2,签订的施工合同部分内容如下:

  签约合同价1230万元;工程预付款按签约合同价的10%一次性支付,从第3个月起,按完成工程量的20%扣回,扣完为止;质量保证金按5%的比例在月进度款中扣留。

【老师解析】2013年一级建造师《水利》试题及答案解析

  开工前,项目部提交并经监理工程师审核批准的施工进度计划如图2-1.施工过程中,监理工程师把第90天及第120天的工程进度检查情况分别用进度前锋线记录在图2-1中。

【老师解析】2013年一级建造师《水利》试题及答案解析

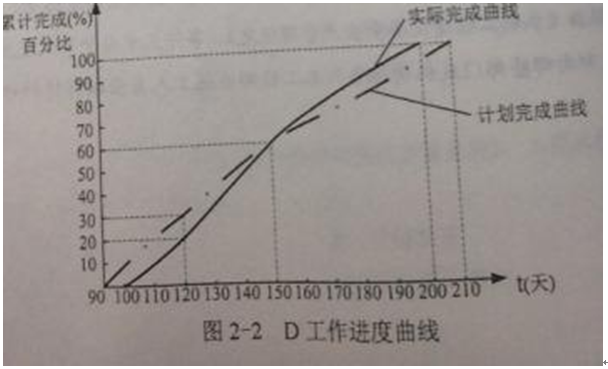

  项目部技术人员对进度前锋线进行了分析,并从第四个月起对计划进行了调整,D工作的工程进度曲线见图2-2

【老师解析】2013年一级建造师《水利》试题及答案解析

  在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1个月后根据监理单位通知及时复工。

  问题:

  1.根据图2-1,分析C、E和F工作在第90天的进度情况(分别按“X工作超额或拖欠总工程量的X%,提前或拖延X天”表述);说明第90天的检查结果对总工期的影响。

  2.指出图2-2中D工作第120天的进度偏差和总赶工天数。

  3.计算第4个月的已实施工程的价款、预付款扣回、质量保证金扣留和实际工程款支付金额。

  4.针对背景资料中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),承包人在暂停施工指示方面应履行哪些程序?

【老师解析】2013年一级建造师《水利》试题及答案解析

责任编辑:红豆

报考指南

一级建造师_报考指南
  • 报 名 时 间

    预计6月开始

  • 大纲 / 教材

    预计1月公布

  • 准考证打印

    考前10日至一周内

  • 考 试 时 间

    预计9月初

  • 考 试 成 绩

    考试结束后3个月左右

  • 合格证领取

    考后3个月起

阅读排行

招生
  • 免费试听
  • 免费直播
  • 免费题库
达江 工程经济 零基础预习免费试听 免费试听

关注更多

立即扫码添加学习顾问

报考指导

考情速递

备考计划

帮你选课

网站地图
回到顶部
折叠
