    【老师解析】2013年一级建造师《水利》试题及答案解析(案例四)

    2015-07-14 16:15 来源:建设工程教育网
    打印
    字体:

      2013年一级建造师水利水电工程管理与实务试题及答案(案例四),由老师【达江】带领专业一级建造师考试教研组团队完成,是目前网上最权威的一级建造师答案!

      【估分更准确】老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!

      2013一级建造师水利水电工程管理与实务答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!

       ---------------------------------------------------------------

      试题word版:2013年一级建造师《水利水电工程管理与实务》试题及答案解析

      ---------------------------------------------------------------

      【案例四】

      背景:

      XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:

      第二章投标人须知

      ①投标人须将混凝土钻孔灌注桩工程分包给XX省水利基础工程公司;

      ②未按招标文件要求提交投标保证金的,其投标文件将被拒收;

      ③投标报价应以XX省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;

      ④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;

      ⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;

      ⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。

      第四章合同条款及格式

      ①仅对水泥部分进行价格调整,价格调整按公式计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。

      ②工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。

      3.第七章合同技术条款

      混凝土钻孔灌注桩工程计量和支付应遵守以下规定:

      ①灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;

      ②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;

      ③校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;

      ④灌注桩钢筋按招标图纸所示有效重量以吨位单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。

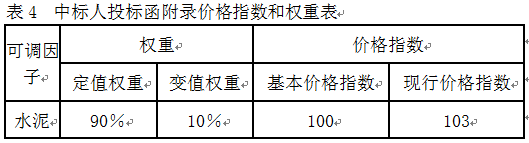

      经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。

    【老师解析】2013年一级建造师《水利》试题及答案解析

      工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。

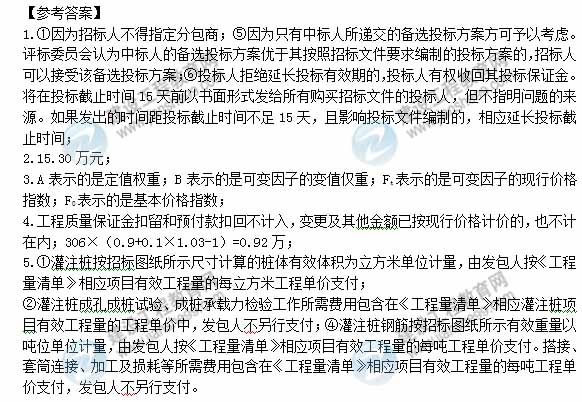

      问题:

      1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由,招标人答复异议的要求有哪些?

      2.若不考虑价格调整,计算三月份工程质量保证金扣留额。

      3.指出背景材料价格调整公式中A、B、Ft、F0所代表的含义。

      4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P0?计算3月份需调整的水泥价格差额△P.

      5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景材料“第七章合同技术条款”中的不妥之处。(计算结果保留两位小数)

    【老师解析】2013年一级建造师《水利》试题及答案解析

    责任编辑:红豆
    • 公开课
    • 辅导课程
    • 免费直播
    更多免费试听课程点击查看
    精品题
    上千道典型习题
    仿真密卷 3
    仿真历年考点题
    专业题目解析
    原价:¥89元起
    复购正课享优惠
    查看详情
    建筑刷题宝

    · 全国联考

    · 模拟实战

    · 历年真题

    免费 扫码免费做题
    学习社区
    • 备考交流
    • 微信
    • 抖音
    • 视频号
    拒绝盲目备考,加学习群共同进步!
    寻找学习搭子
    回到顶部
    折叠
